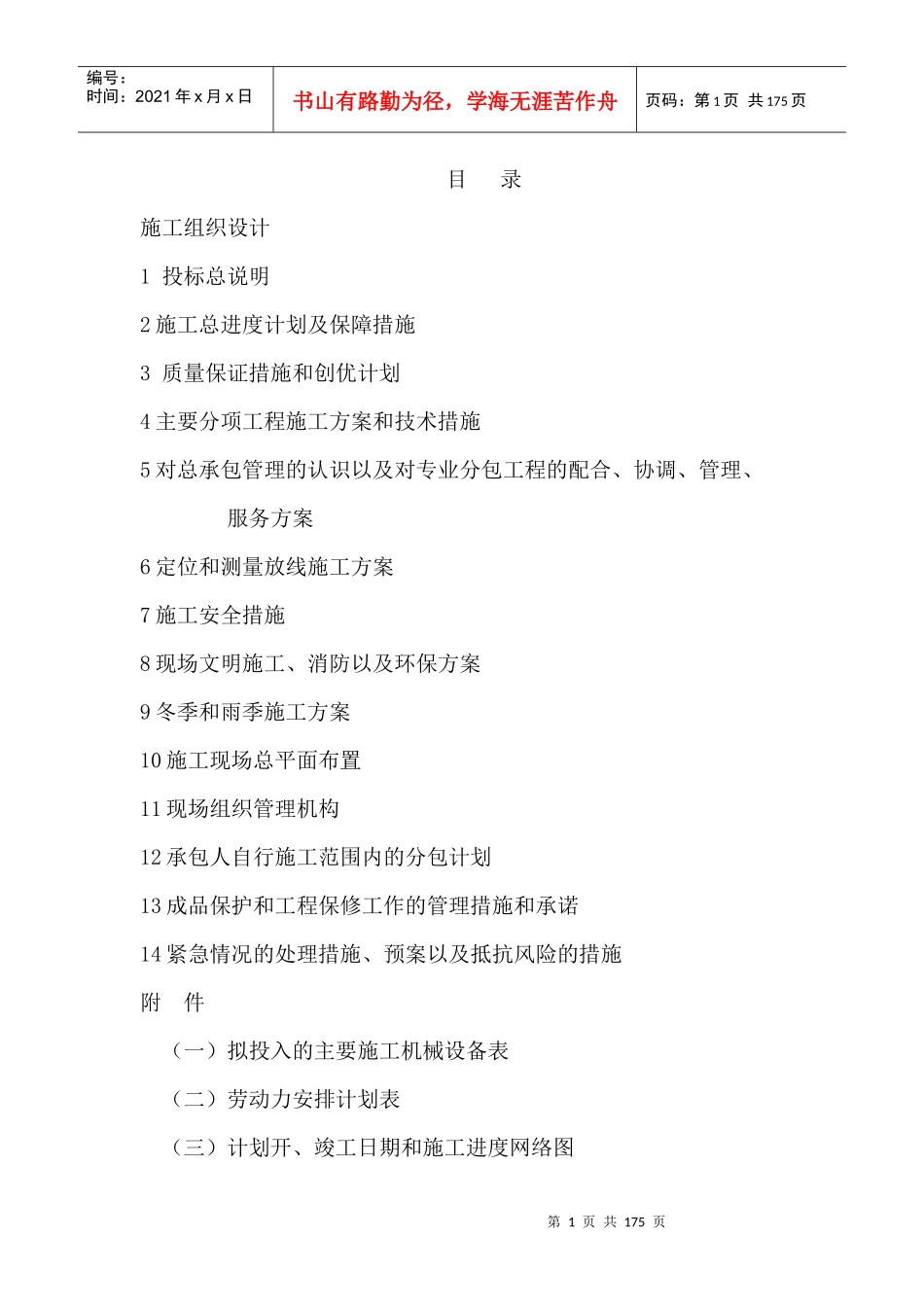

第1页共175页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共175页目录施工组织设计1投标总说明2施工总进度计划及保障措施3质量保证措施和创优计划4主要分项工程施工方案和技术措施5对总承包管理的认识以及对专业分包工程的配合、协调、管理、服务方案6定位和测量放线施工方案7施工安全措施8现场文明施工、消防以及环保方案9冬季和雨季施工方案10施工现场总平面布置11现场组织管理机构12承包人自行施工范围内的分包计划13成品保护和工程保修工作的管理措施和承诺14紧急情况的处理措施、预案以及抵抗风险的措施附件(一)拟投入的主要施工机械设备表(二)劳动力安排计划表(三)计划开、竣工日期和施工进度网络图第2页共175页第1页共175页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共175页(四)施工总平面布置图(五)临时用地表拟分包项目情况一览表1投标总说明1

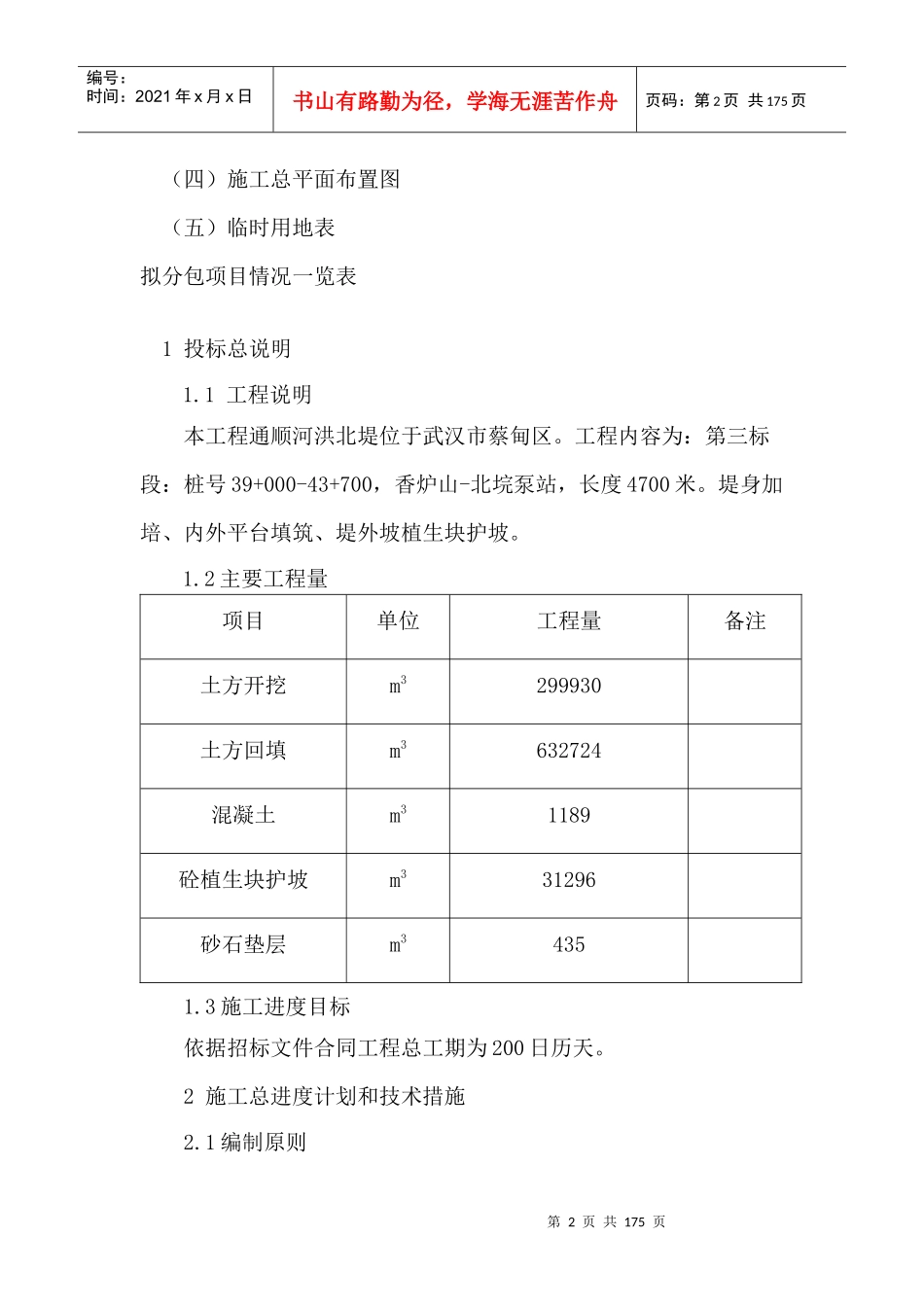

1工程说明本工程通顺河洪北堤位于武汉市蔡甸区
工程内容为:第三标段:桩号39+000-43+700,香炉山-北垸泵站,长度4700米
堤身加培、内外平台填筑、堤外坡植生块护坡
2主要工程量项目单位工程量备注土方开挖m3299930土方回填m3632724混凝土m31189砼植生块护坡m331296砂石垫层m34351
3施工进度目标依据招标文件合同工程总工期为200日历天
2施工总进度计划和技术措施2

1编制原则第3页共175页第2页共175页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共175页本投标文件严格按照招标文件规定的控制性工期目标和关键项目规定的施工时段编制总进度计划
关键线路上的项目采用动态管理,在保证施工总进度的前提下,充分采用先进的管理经验和施工手段等有利条件,提高工程质量和生产效率,确保本工程项目低成本、高效益按期优质完成
