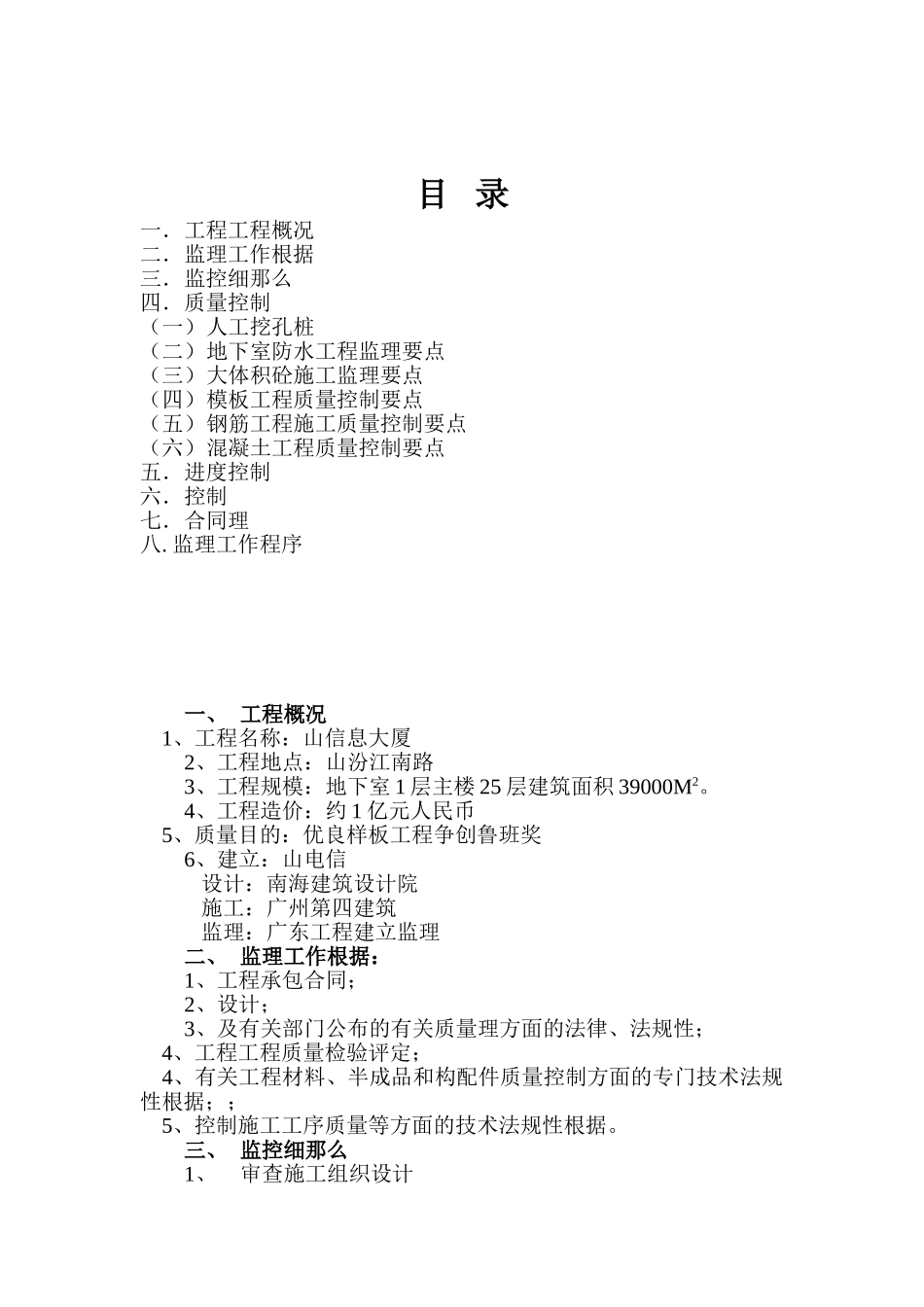

目录一.工程工程概况二.监理工作根据三.监控细那么四.质量控制(一)人工挖孔桩(二)地下室防水工程监理要点(三)大体积砼施工监理要点(四)模板工程质量控制要点(五)钢筋工程施工质量控制要点(六)混凝土工程质量控制要点五.进度控制六.控制七.合同理八
监理工作程序一、工程概况1、工程名称:山信息大厦2、工程地点:山汾江南路3、工程规模:地下室1层主楼25层建筑面积39000M2
4、工程造价:约1亿元人民币5、质量目的:优良样板工程争创鲁班奖6、建立:山电信设计:南海建筑设计院施工:广州第四建筑监理:广东工程建立监理二、监理工作根据:1、工程承包合同;2、设计;3、及有关部门公布的有关质量理方面的法律、法规性;4、工程工程质量检验评定;4、有关工程材料、半成品和构配件质量控制方面的专门技术法规性根据;;5、控制施工工序质量等方面的技术法规性根据

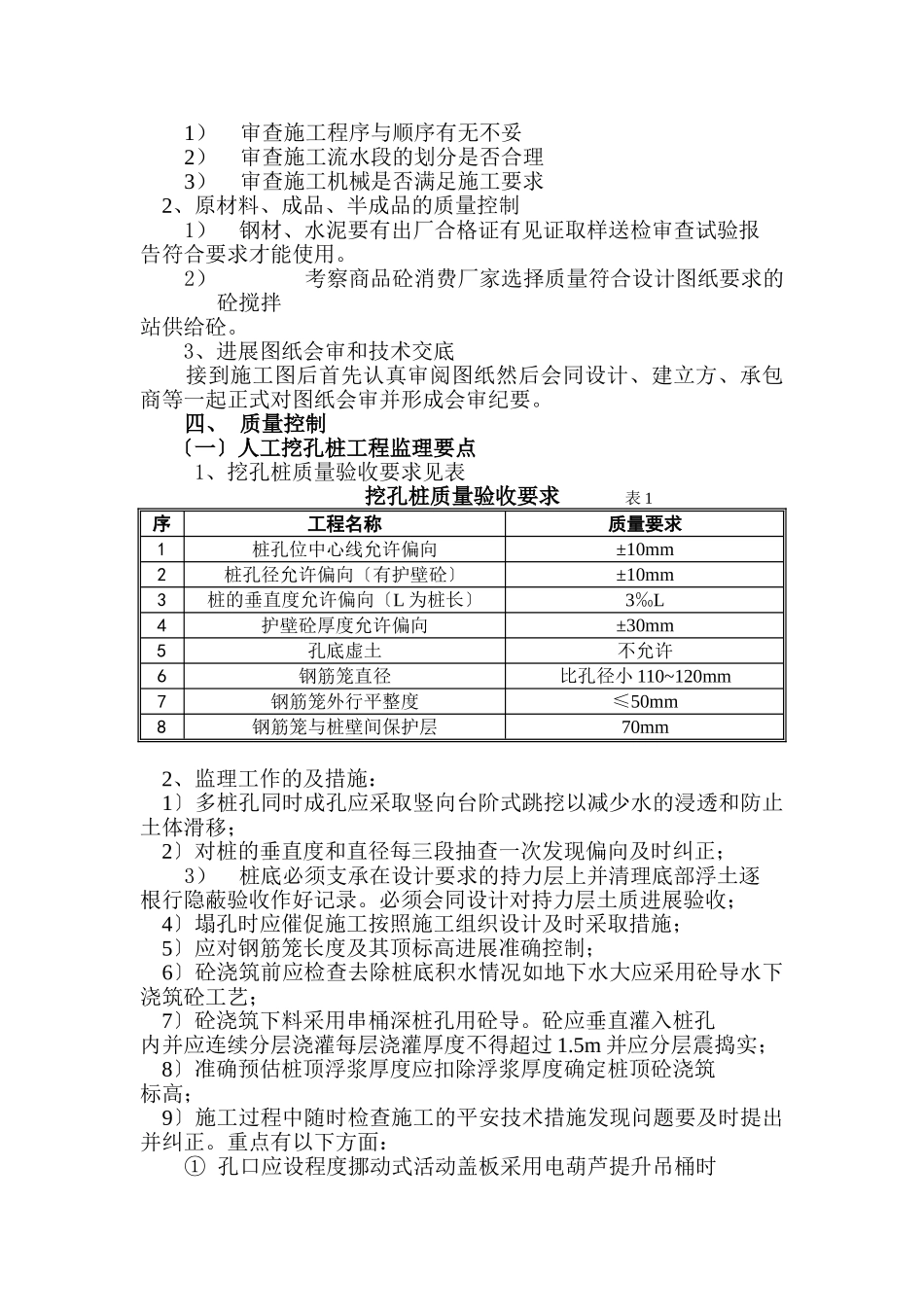

三、监控细那么1、审查施工组织设计1)审查施工程序与顺序有无不妥2)审查施工流水段的划分是否合理3)审查施工机械是否满足施工要求2、原材料、成品、半成品的质量控制1)钢材、水泥要有出厂合格证有见证取样送检审查试验报告符合要求才能使用
2)考察商品砼消费厂家选择质量符合设计图纸要求的砼搅拌站供给砼
3、进展图纸会审和技术交底接到施工图后首先认真审阅图纸然后会同设计、建立方、承包商等一起正式对图纸会审并形成会审纪要

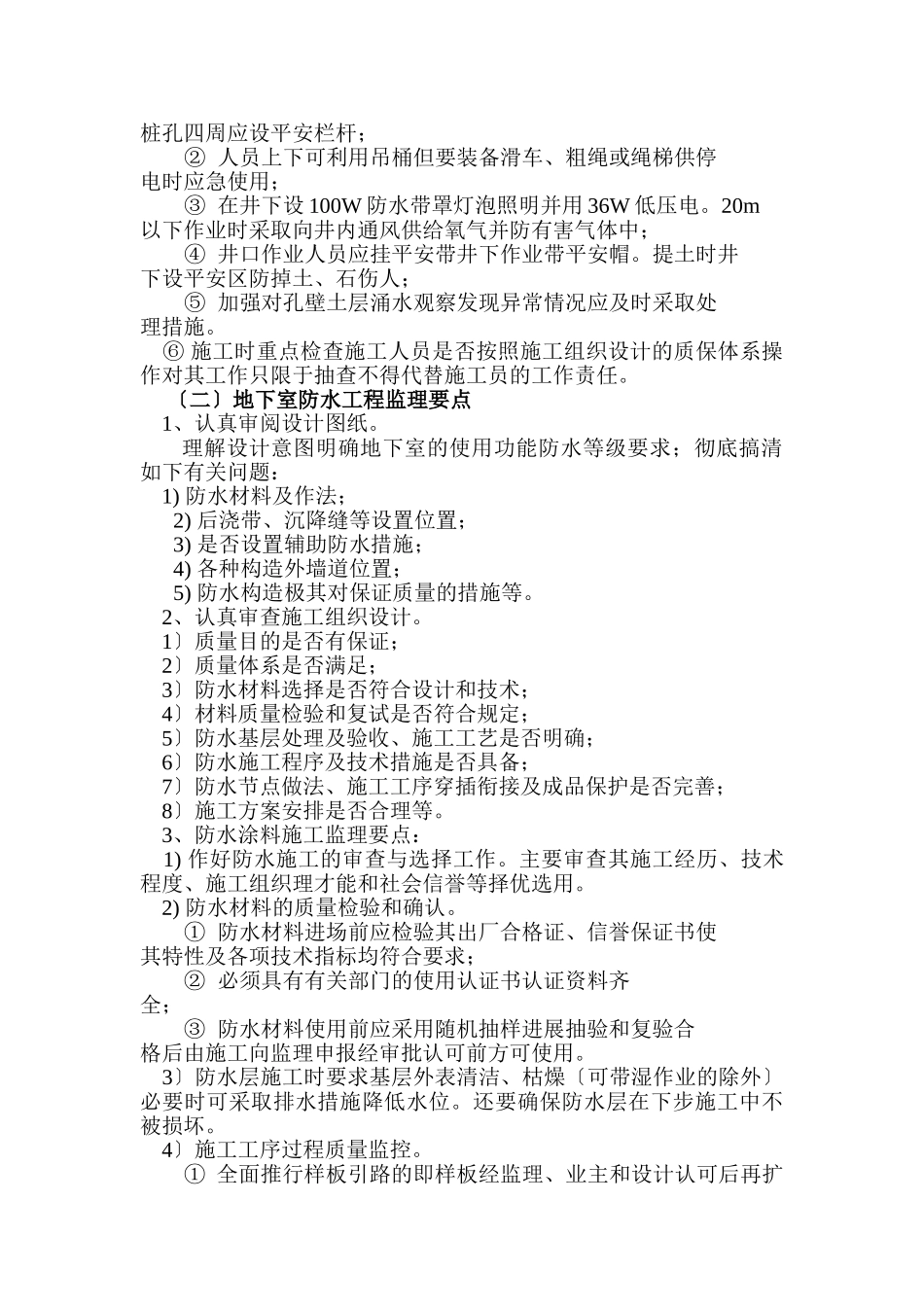

四、质量控制〔一〕人工挖孔桩工程监理要点1、挖孔桩质量验收要求见表挖孔桩质量验收要求表1序工程名称质量要求1桩孔位中心线允许偏向±10mm2桩孔径允许偏向〔有护壁砼〕±10mm3桩的垂直度允许偏向〔L为桩长〕3‰L4护壁砼厚度允许偏向±30mm5孔底虚土不允许6钢筋笼直径比孔径小110~120mm7钢筋笼外行平整度≤50mm8钢筋笼与桩壁间保护层70mm2、监理工作的及措施:1〕多桩孔同时成孔应采取竖向台阶式跳挖以减少水的浸透
