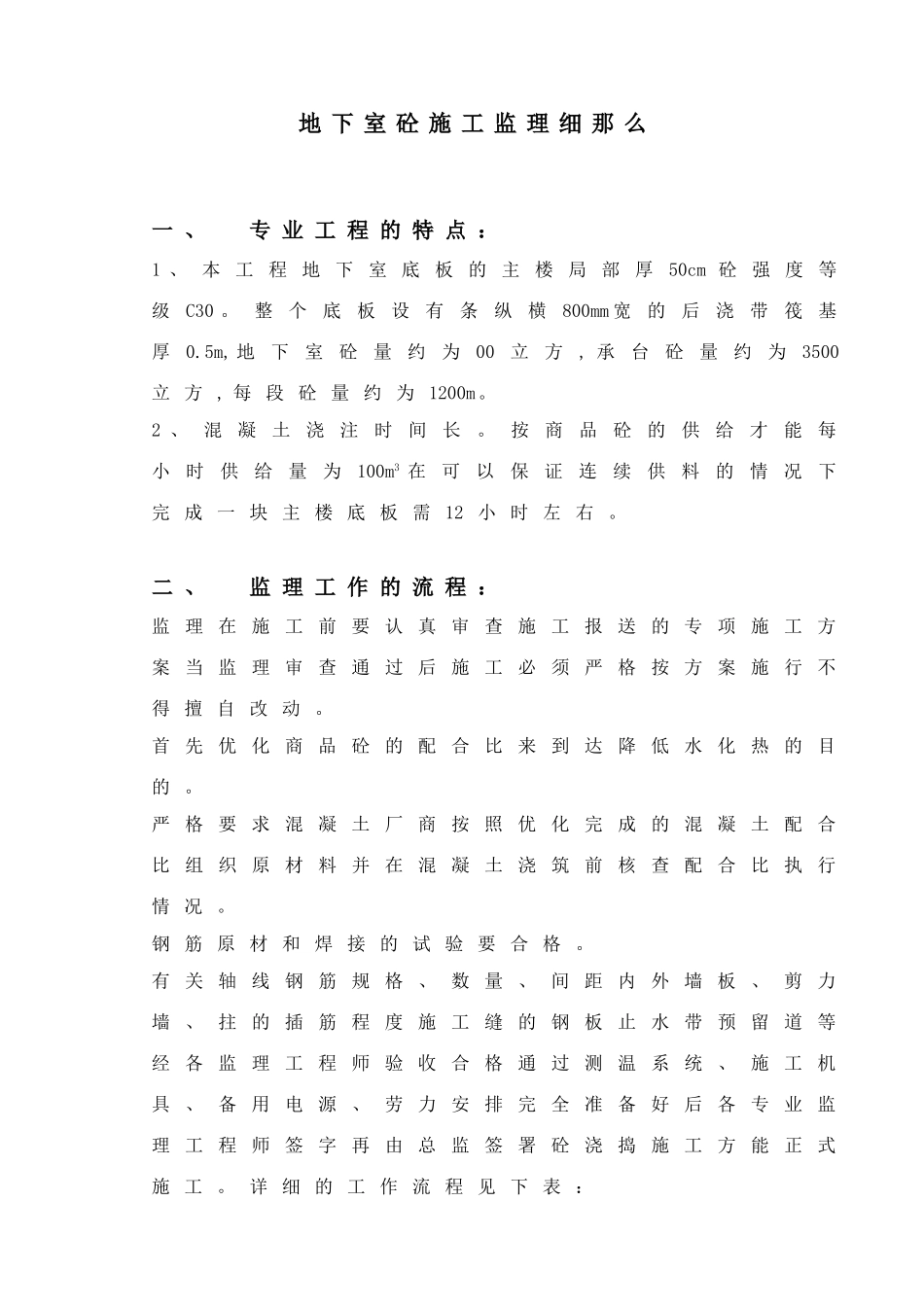

地下室砼施工监理细那么一、专业工程的特点:1、本工程地下室底板的主楼局部厚50cm砼强度等级C30
整个底板设有条纵横800mm宽的后浇带筏基厚0
5m,地下室砼量约为00立方,承台砼量约为3500立方,每段砼量约为1200m
2、混凝土浇注时间长
按商品砼的供给才能每小时供给量为100m3在可以保证连续供料的情况下完成一块主楼底板需12小时左右
二、监理工作的流程:监理在施工前要认真审查施工报送的专项施工方案当监理审查通过后施工必须严格按方案施行不得擅自改动
首先优化商品砼的配合比来到达降低水化热的目的
严格要求混凝土厂商按照优化完成的混凝土配合比组织原材料并在混凝土浇筑前核查配合比执行情况
钢筋原材和焊接的试验要合格

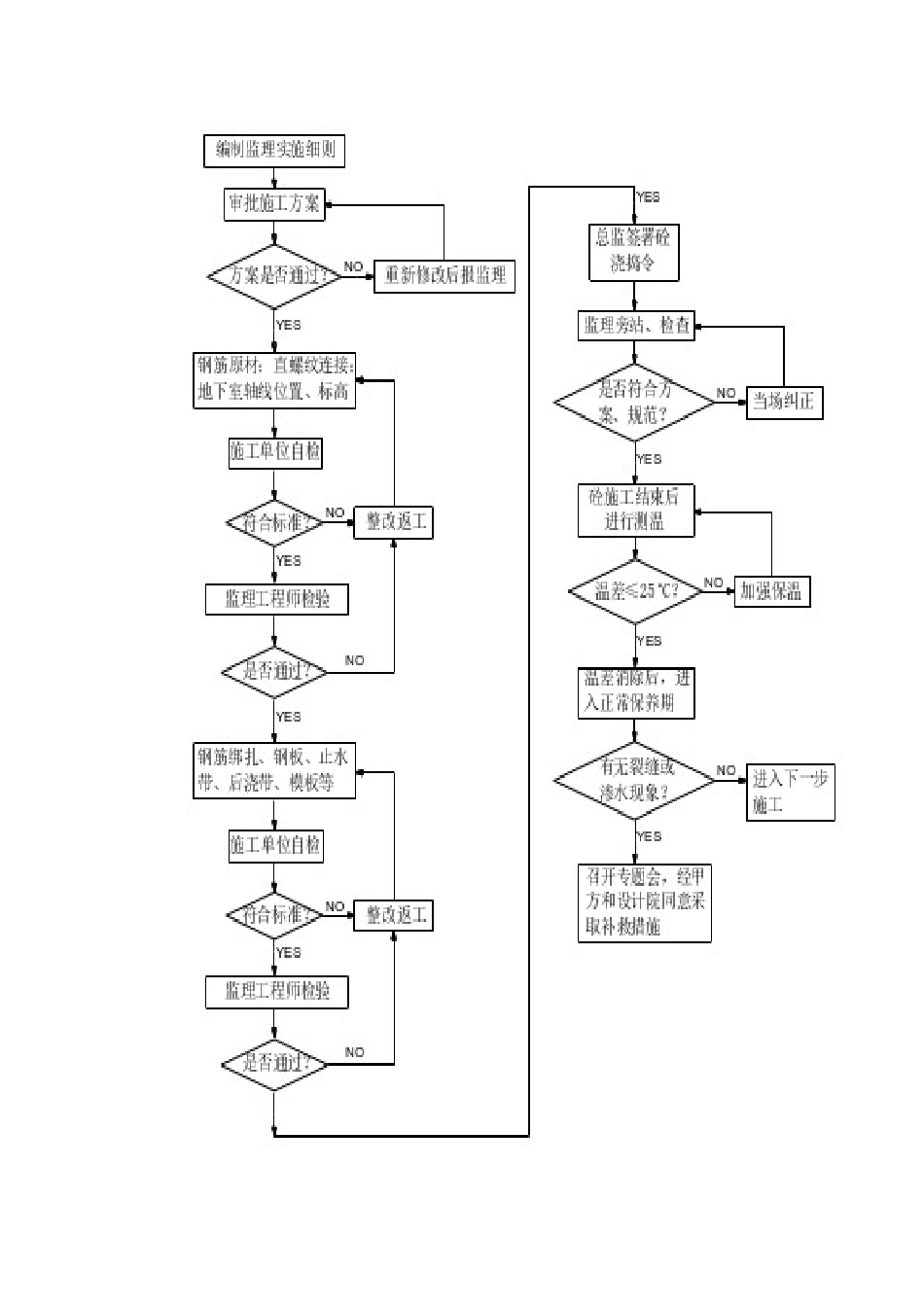

有关轴线钢筋规格、数量、间距内外墙板、剪力墙、拄的插筋程度施工缝的钢板止水带预留道等经各监理工程师验收合格通过测温系统、施工机具、备用电源、劳力安排完全准备好后各专业监理工程师签字再由总监签署砼浇捣施工方能正式施工

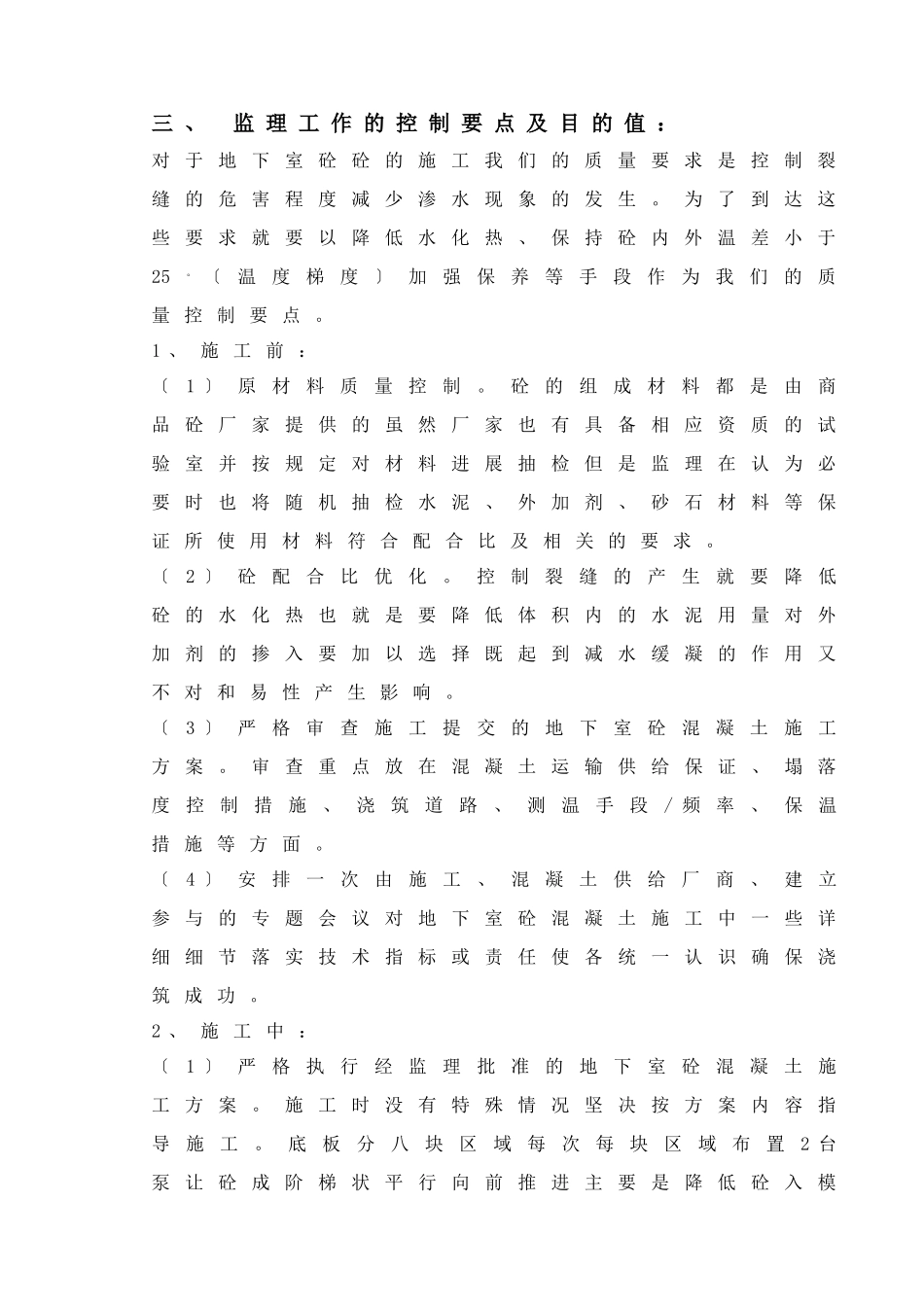

详细的工作流程见下表:三、监理工作的控制要点及目的值:对于地下室砼砼的施工我们的质量要求是控制裂缝的危害程度减少渗水现象的发生
为了到达这些要求就要以降低水化热、保持砼内外温差小于25
〔温度梯度〕加强保养等手段作为我们的质量控制要点
1、施工前:〔1〕原材料质量控制
砼的组成材料都是由商品砼厂家提供的虽然厂家也有具备相应资质的试验室并按规定对材料进展抽检但是监理在认为必要时也将随机抽检水泥、外加剂、砂石材料等保证所使用材料符合配合比及相关的要求
〔2〕砼配合比优化
控制裂缝的产生就要降低砼的水化热也就是要降低体积内的水泥用量对外加剂的掺入要加以选择既起到减水缓凝的作用又不对和易性产生影响
〔3〕严格审查施工提交的地下室砼混凝土施工方案
审查重点放在混凝土运输供给保证、塌落度控制措施、浇筑道路、测温手段/频率、保温措施等方面
〔4〕安排一次由施
