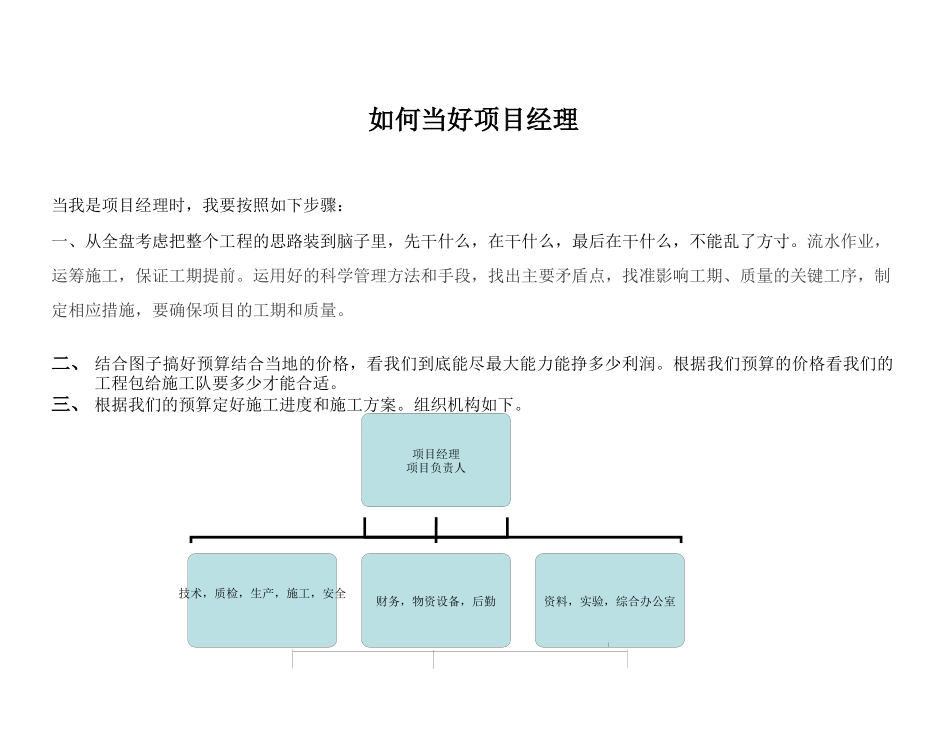

项目经理项目负责人技术,质检,生产,施工,安全财务,物资设备,后勤资料,实验,综合办公室如何当好项目经理当我是项目经理时,我要按照如下步骤:一、从全盘考虑把整个工程的思路装到脑子里,先干什么,在干什么,最后在干什么,不能乱了方寸
流水作业,运筹施工,保证工期提前
运用好的科学管理方法和手段,找出主要矛盾点,找准影响工期、质量的关键工序,制定相应措施,要确保项目的工期和质量
二、结合图子搞好预算结合当地的价格,看我们到底能尽最大能力能挣多少利润
根据我们预算的价格看我们的工程包给施工队要多少才能合适
三、根据我们的预算定好施工进度和施工方案
组织机构如下
各专业施工队四、作为一级管理人员作好如下三个方面的工作:1、进度,2、质量,3、安全
如何作好这三方面的工作呢,具体操作如下:(一)、进度我们要掌握好进度控制措施:一是事前控制工期预控,(1)编制项目实施总进度计划,作好施工进度横道图:施工进度横道图部位工程名称基础场地平整土方工程回填主体砖砌钢筋加工模板混泥土浇筑装饰工程地面抹灰吊顶外墙装饰安装工程设备安装铺电线管穿线灯具安装给排水其他峻工清理(2)审核承包单位提交的施工进度计划,二是事中控制,一方面是进行进度检查,动态控制和调整,另一方面及时进行工程计量,为向承包单位支付进度款提供进度方面的依据
(1)建立反映工程进度的监理日志:逐日如实记载每日形象部位及完成的实物工程量,同时如实记载影响工程进度的内外,人为和自然的多种因素
暴雨,大风,现场停水,现场停电等应注明起止时间(小时,分)(2)工程进度的检查审核承包单位提交的工程报告,审核的要点是:1)计划进度与实际进度的差异2)形象进度,实物工程量与工作理论指标完成情况的一致性
3)按合同要求及时进行工程计量验收
4)有关进度,计量方面的签证
5)工程进度的动态管理:当实际与计划进度发生差异时,应分析产生的原因,并提出进度调
