第二章主要工程工程的施工方案及2
1路基清表、清淤施工及临时排水、施工便道修筑本合同段清表回填工程量为75760m2清淤工程量为8542m3
清表在路基填筑前施工各路段清表先后顺序可根据路基填筑总体进度方案进展安排
在本合同段路基全部为软基路基填筑前要经过特殊处理软基处理原那么上从桥头、涵洞、通道位置先开工路基清淤与清表施工也要从这些位置开场其施工顺序按照软基处理施工的先后顺序进展安排
路基清淤清表后对路床进展碾压碾压后使路床满足设计要求
然后才可进展其上的软基处理施工和路基填筑施工
1、施工组织安排路基填筑工区三个专业队施工:〔1〕施工一队:负责互通立交部分的清淤清表施工临时排水和便道施工;〔2〕施工二队:负责互通立交A、B匝道部分的清淤清表施工临时排水和便道施工;〔3〕施工三队:负责互通立交C、F匝道部分的清淤清表施工临时排水和便道施工;2、工安排路基清表与清淤是路基施工的第一步工作拟定施工起讫时间为2003年12月15日~2003年1月15日工30天
3、机械装备三个作业队分别装备一台120KW的履带式推土机、一台挖掘机、一台120KW平地机、一台5T的装载机、两台18-21T的光轮压路机、5台10T以上的自卸汽车
4、人员装备每个作业队装备现场工程师1人现场消费调度员1人、领工员1人、机械设备操作手12人、其它现场消费工人12~15人
1、除按图纸或监理工程师要保存的植被和保存物外在公路用地范围内的所有树木、树墩、树根、围墙和垃圾均进展去除、外运
2、原地面的表土、草皮按图纸或监理工程师要保存的植被和保存物外在公路用地范围内的所有树木、树墩、树根、围墙和垃圾均进展去除、外运
3、公路用地范围内的所有树墩、树根和其它有机物进展彻底掘除并挖至原地面15CM以下深度

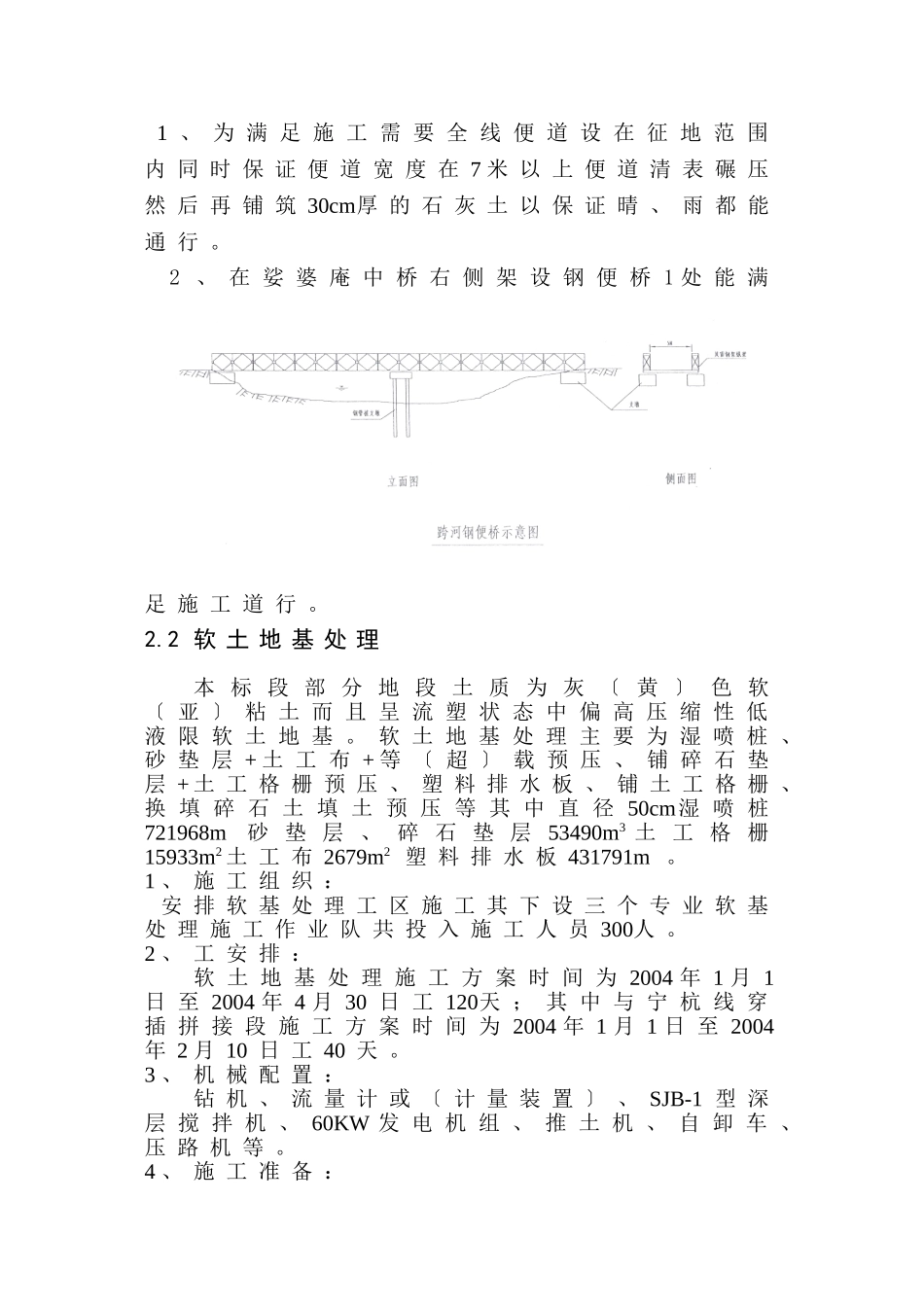

1、根据施工需要分、分批进展清理工作
2、场地清表留下的坑穴、池塘(必要时对淤泥进展换填)用经监理工程师同
