工程Ⅱ级计划标准工期及模板(参考)一、编制说明1、本工期和节点模板的确定参考了同行业的工期和节点要求,并结合了目前本公司工程管理的实际情况
随着工程管理水平的不断提高,本模板将在今后的工程实践中不断调整和完善
2、主要工期①、土方工程:无地下室或半地下室10天;一层地下室,放坡开挖20天,垂直支护开挖30天;每增加一层地下室,放坡开挖增加15天,垂直支护开挖增加20天
②、桩基础(含检测):单栋别墅预制桩30天,灌注桩45天;多层和高层,预制桩基础60天,灌注桩基础90天
③、地下结构出±0
00:无地下室30天,半地下室40天,一层地下室45天;每增加一层地下室,增加工期15天
④、主体结构:首层按15天计算;标准层:别墅按15天/层、多层按9天/层、高层按7天/层;每层裙楼工期按15天
⑤、封顶至竣工:32层的工期240天,25层的210天,18层的180天,11层的150天;多层120天,别墅90天;别墅群在单栋工期基础上增加60天流水期
⑥、竣工至入伙:竣工后90天毛坯交楼,毛坯后90天精装交楼

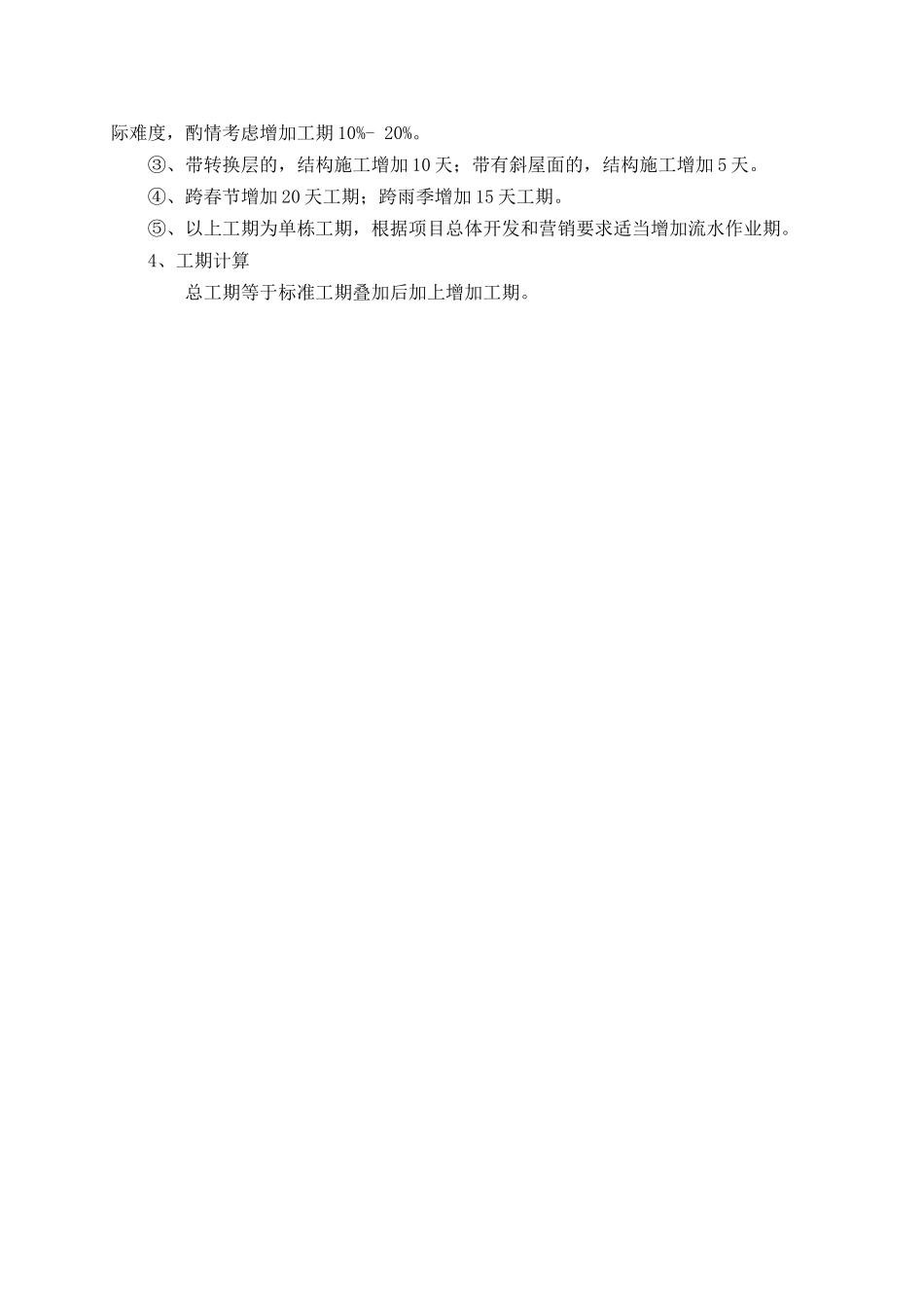

3、工期增加①、本模板考虑了总包提前进场,如果总包不能提前进场,则增加15天工期
②、山地建筑等特殊地形地貌,具体考虑对基础施工、边坡支护及材料运输的实际难度,酌情考虑增加工期10%-20%
③、带转换层的,结构施工增加10天;带有斜屋面的,结构施工增加5天
④、跨春节增加20天工期;跨雨季增加15天工期
⑤、以上工期为单栋工期,根据项目总体开发和营销要求适当增加流水作业期
4、工期计算总工期等于标准工期叠加后加上增加工期

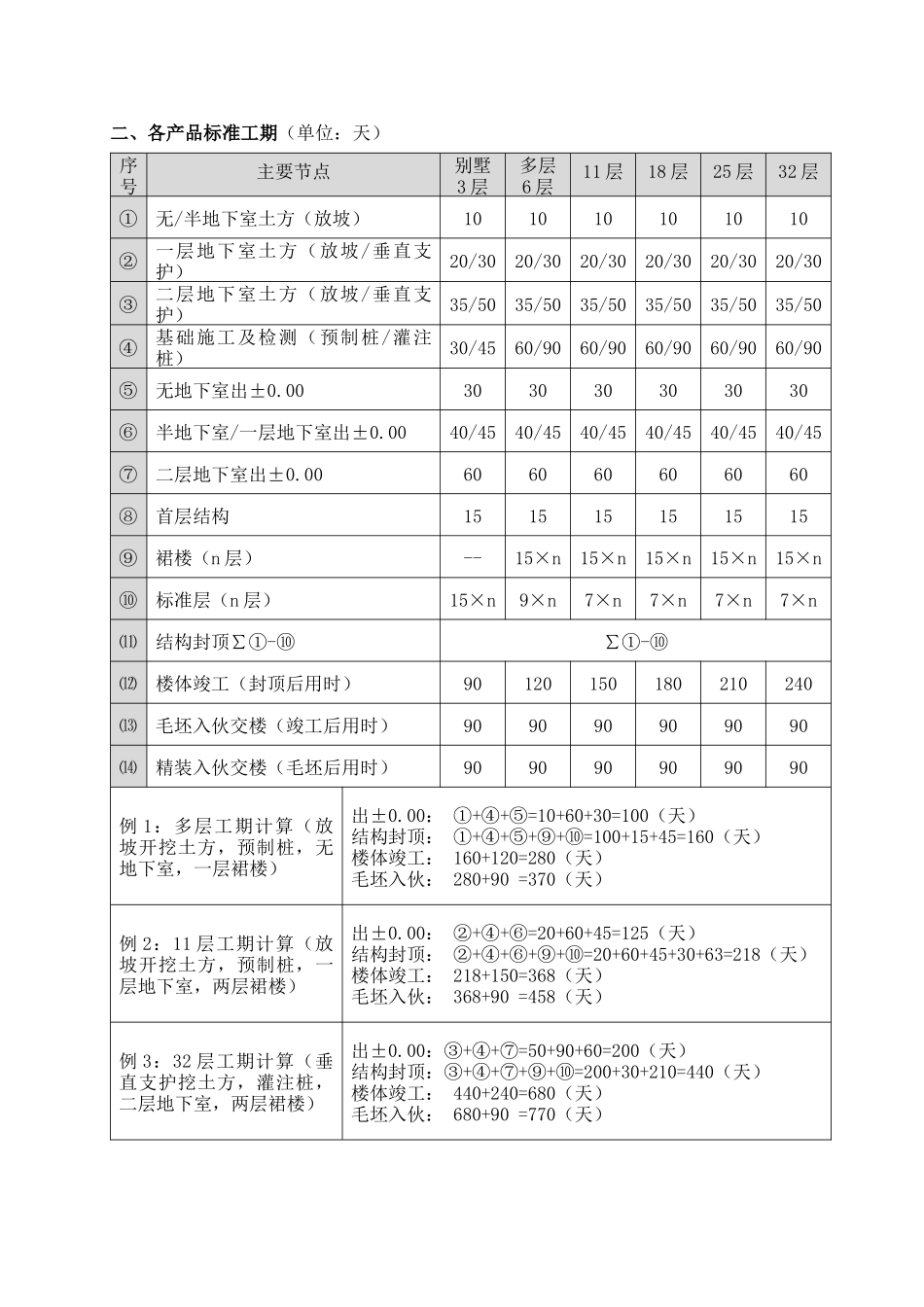

二、各产品标准工期(单位:天)序号主要节点别墅3层多层6层11层18层25层32层①无/半地下室土方(放坡)101010101010②一层地下室土方(放坡/垂直支护)20/3020/3020/3020/3020/3020/30③二层地下室土方(放坡/垂直
