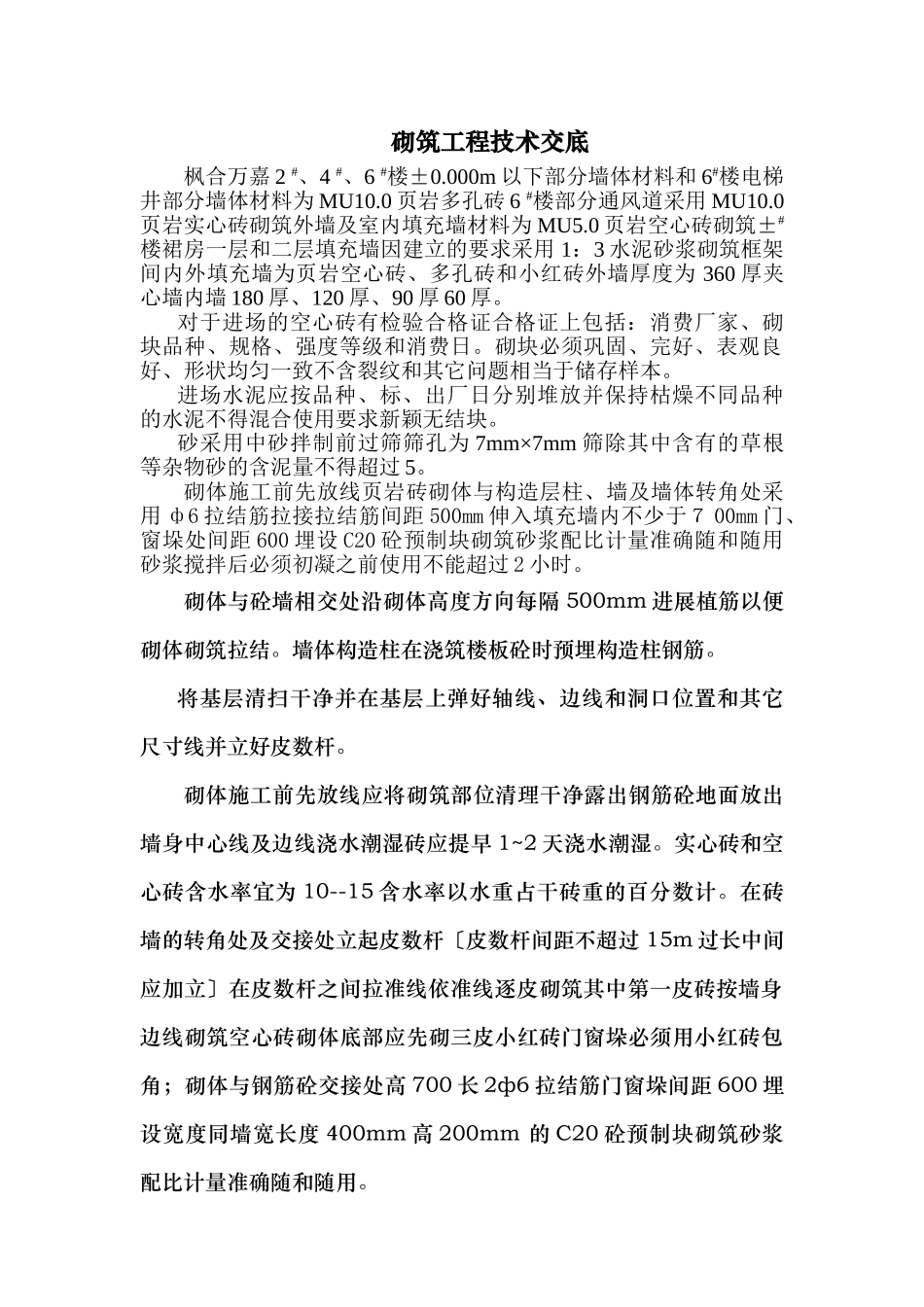

砌筑工程技术交底枫合万嘉2#、4#、6#楼±0
000m以下部分墙体材料和6#楼电梯井部分墙体材料为MU10

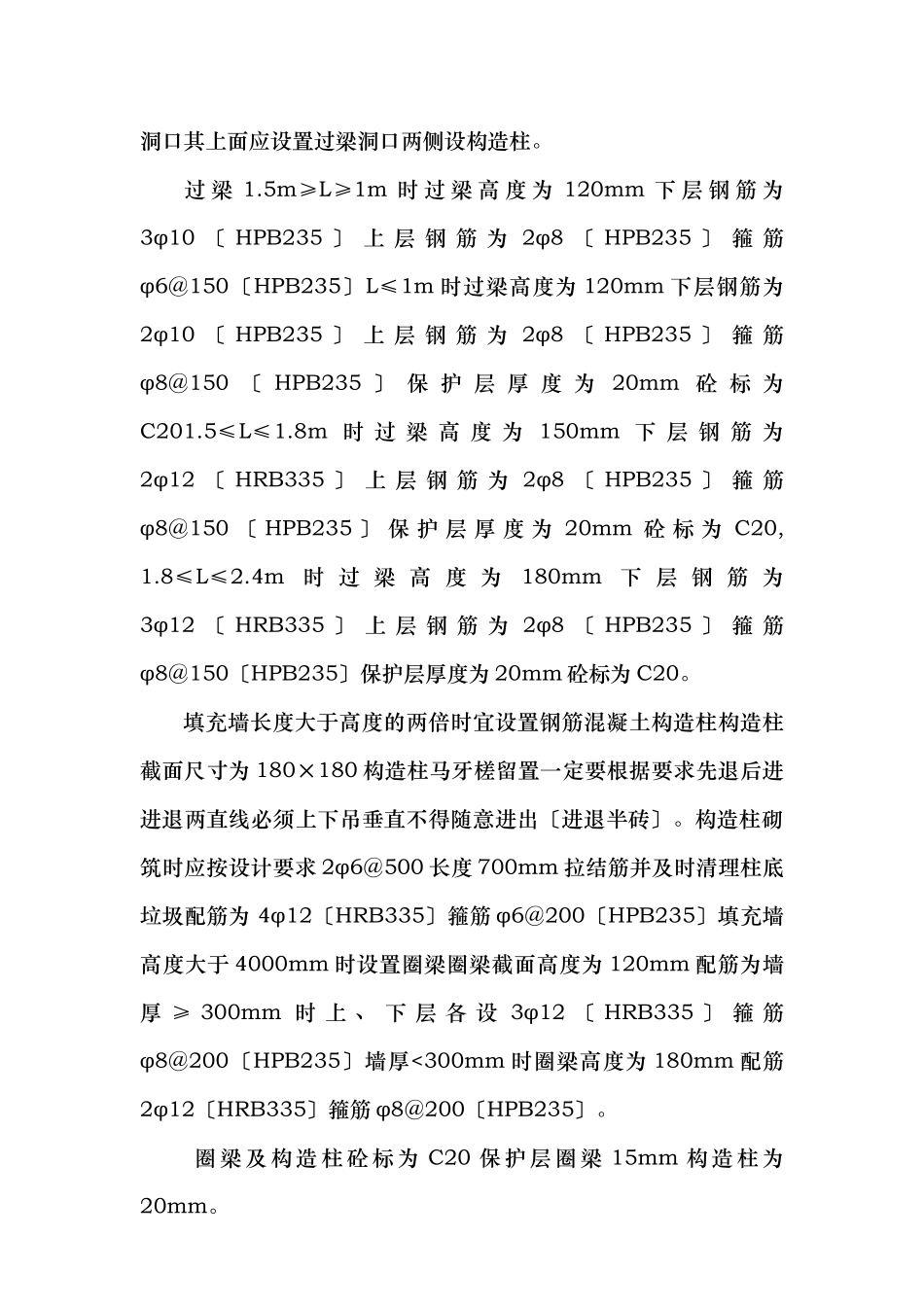

0页岩多孔砖6#楼部分通风道采用MU10
0页岩实心砖砌筑外墙及室内填充墙材料为MU5
0页岩空心砖砌筑±#楼裙房一层和二层填充墙因建立的要求采用1:3水泥砂浆砌筑框架间内外填充墙为页岩空心砖、多孔砖和小红砖外墙厚度为360厚夹心墙内墙180厚、120厚、90厚60厚
对于进场的空心砖有检验合格证合格证上包括:消费厂家、砌块品种、规格、强度等级和消费日
砌块必须巩固、完好、表观良好、形状均匀一致不含裂纹和其它问题相当于储存样本
进场水泥应按品种、标、出厂日分别堆放并保持枯燥不同品种的水泥不得混合使用要求新颖无结块
砂采用中砂拌制前过筛筛孔为7mm×7mm筛除其中含有的草根等杂物砂的含泥量不得超过5
砌体施工前先放线页岩砖砌体与构造层柱、墙及墙体转角处采用ф6拉结筋拉接拉结筋间距500mm伸入填充墙内不少于700mm门、窗垛处间距600埋设C20砼预制块砌筑砂浆配比计量准确随和随用砂浆搅拌后必须初凝之前使用不能超过2小时
砌体与砼墙相交处沿砌体高度方向每隔500mm进展植筋以便砌体砌筑拉结
墙体构造柱在浇筑楼板砼时预埋构造柱钢筋
将基层清扫干净并在基层上弹好轴线、边线和洞口位置和其它尺寸线并立好皮数杆
砌体施工前先放线应将砌筑部位清理干净露出钢筋砼地面放出墙身中心线及边线浇水潮湿砖应提早1~2天浇水潮湿
实心砖和空心砖含水率宜为10--15含水率以水重占干砖重的百分数计
在砖墙的转角处及交接处立起皮数杆〔皮数杆间距不超过15m过长中间应加立〕在皮数杆之间拉准线依准线逐皮砌筑其中第一皮砖按墙身边线砌筑空心砖砌体底部应先砌三皮小红砖门窗垛必须用小红砖包角;砌体与钢筋砼交接处高700长2ф6拉结筋门窗垛间距600埋设宽度同墙宽长度400mm高200mm的C20砼预制块砌筑砂
