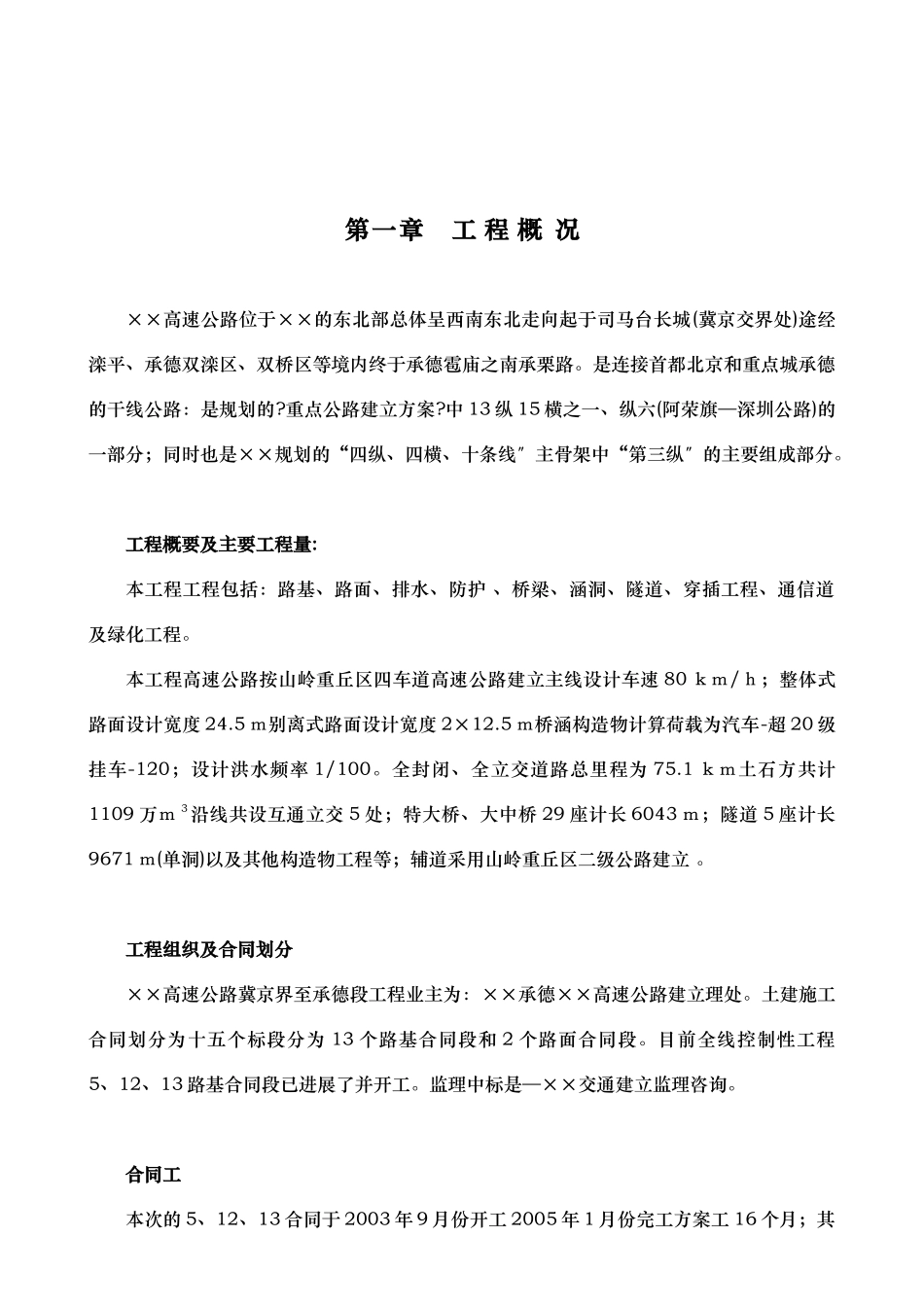

第一章工程概况××高速公路位于××的东北部总体呈西南东北走向起于司马台长城(冀京交界处)途经滦平、承德双滦区、双桥区等境内终于承德雹庙之南承栗路
是连接首都北京和重点城承德的干线公路:是规划的
重点公路建立方案
中13纵15横之一、纵六(阿荣旗—深圳公路)的一部分;同时也是××规划的“四纵、四横、十条线〞主骨架中“第三纵〞的主要组成部分
工程概要及主要工程量:本工程工程包括:路基、路面、排水、防护、桥梁、涵洞、隧道、穿插工程、通信道及绿化工程
本工程高速公路按山岭重丘区四车道高速公路建立主线设计车速80km/h;整体式路面设计宽度24
5m别离式路面设计宽度2×12
5m桥涵构造物计算荷载为汽车-超20级挂车-120;设计洪水频率1/100
全封闭、全立交道路总里程为75
1km土石方共计1109万m3沿线共设互通立交5处;特大桥、大中桥29座计长6043m;隧道5座计长9671m(单洞)以及其他构造物工程等;辅道采用山岭重丘区二级公路建立
工程组织及合同划分××高速公路冀京界至承德段工程业主为:××承德××高速公路建立理处
土建施工合同划分为十五个标段分为13个路基合同段和2个路面合同段
目前全线控制性工程5、12、13路基合同段已进展了并开工
监理中标是—××交通建立监理咨询

合同工本次的5、12、13合同于2003年9月份开工2005年1月份完工方案工16个月;其它路基合同预计2004年1月开工2005年1月完工;路面合同将于2004年年底2005年底全线通车
总额××高速公路冀京界至承德段方案约27亿元采用××基建专项和国内银行贷款方式筹资

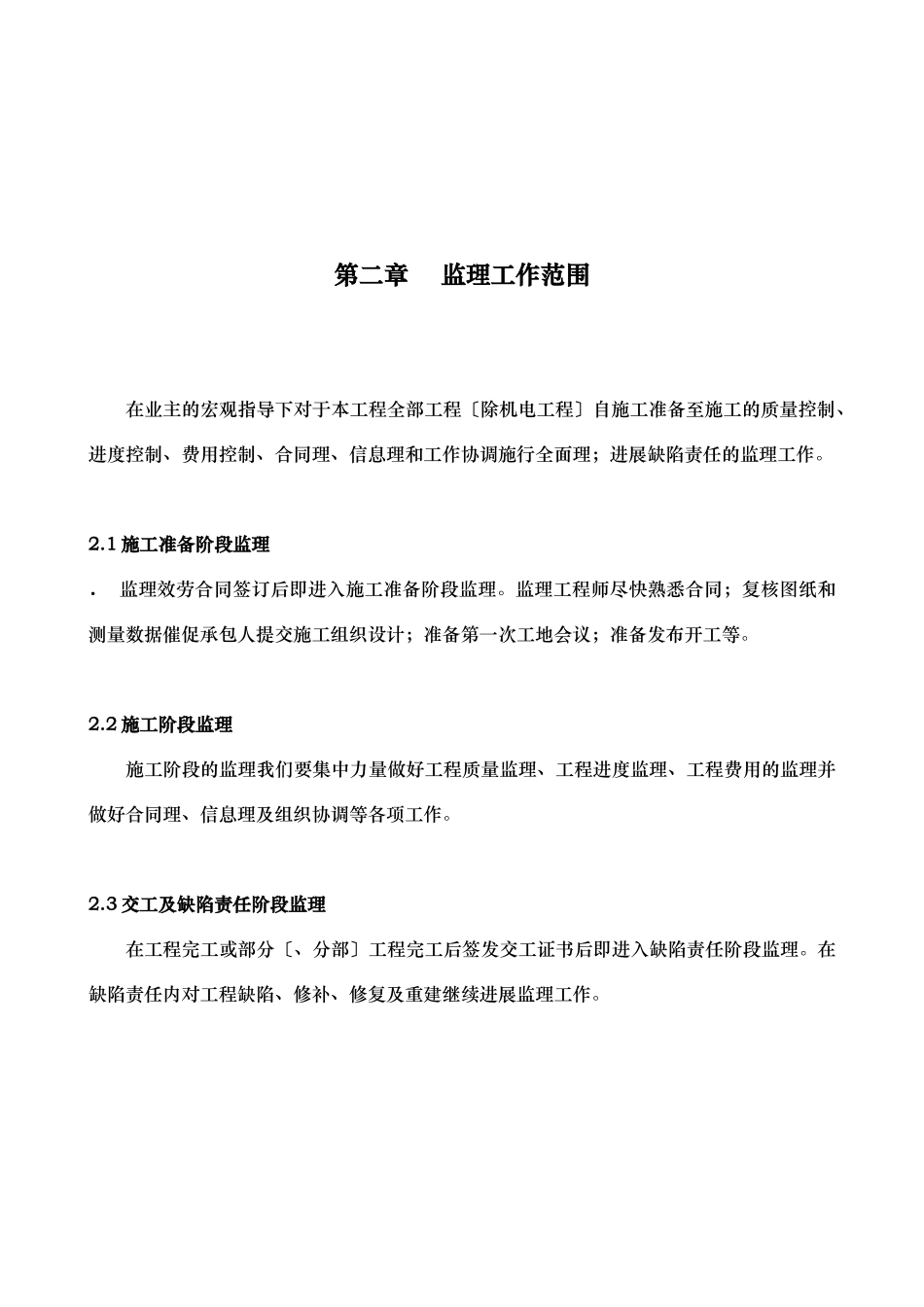

第二章监理工作范围在业主的宏观指导下对于本工程全部工程〔除机电工程〕自施工准备至施工的质量控制、进度控制、费用控制、合同理、信息理和工作协调施行全面理;进展缺陷责任的监理工作
1施工准备阶段监理.监理效劳合同签订后即进入施工
