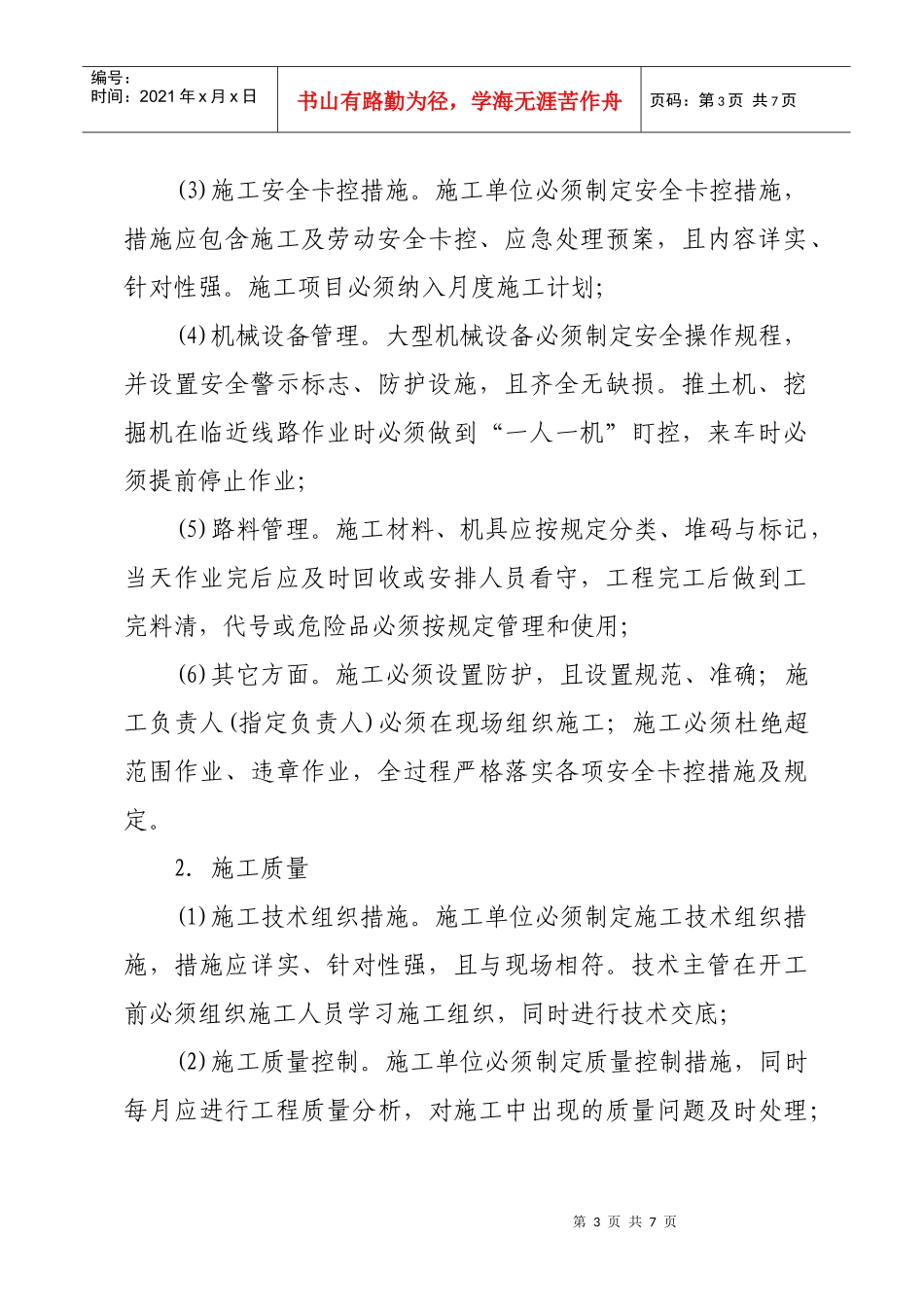

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页南宁铁路局工务处宁工桥函〔2010〕24号关于印发《南宁铁路局工务大修工程施工检查监控管理办法(试行)》的通知各工务段,柳州工务机械段,工务检测所:现将《南宁铁路局工务大修工程施工检查监控管理办法(试行)》印发给你们,请认真组织学习,严格贯彻执行。二○一○年三月二十二日南宁铁路局工务大修工程施工检查监控管理办法(试行)第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页一总则为抓好工务大修工程施工管理,切实做好施工过程监控,确保大修任务安全、高效、优质完成,质量达到设计及验收标准并发挥设备预期功能,特制定本办法。二组织机构(一)机构建立由工务检测所成立大修工程施工检查督导组(以下称督导组)。(二)人员设置督导组组长由工务检测所所长担任,副组长由工务检测所副所长担任,组员由施工技术科、桥隧科主管工程师及工务检测所专职人员2人担任。三工作要求(一)检查内容督导组负责对全局管内大修工程施工进行全面检查、监控督导和验收。主要检查内容包括:1.施工安全(1)施工安全协议签定。施工单位必须与施工涉及的设备管理单位签定安全协议,协议内容应规范;(2)施工人员培训。现场施工安全员、防护员必须经过培训,考试合格后持证上岗,劳务工必须经过施工单位培训后上岗;第3页共7页第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共7页(3)施工安全卡控措施。施工单位必须制定安全卡控措施,措施应包含施工及劳动安全卡控、应急处理预案,且内容详实、针对性强。施工项目必须纳入月度施工计划;(4)机械设备管理。大型机械设备必须制定安全操作规程,并设置安全警示标志、防护设施,且齐全无缺损。推土机、挖掘机在临近线路作业时必须做到“一人一机”盯控,来车时必须提前停止作业;(5)路料管理。施工材料、机具应按规定分类、堆码与标记,当天作业完后应及时回收或安排人员看守,工程完工后做到工完料清,代号或危险品必须按规定管理和使用;(6)其它方面。施工必须设置防护,且设置规范、准确;施工负责人(指定负责人)必须在现场组织施工;施工必须杜绝超范围作业、违章作业,全过程严格落实各项安全卡控措施及规定。2.施工质量(1)施工技术组织措施。施工单位必须制定施工技术组织措施,措施应详实、针对性强,且与现场相符。技术主管在开工前必须组织施工人员学习施工组织,同时进行技术交底;(2)施工质量控制。施工单位必须制定质量控制措施,同时每月应进行工程质量分析,对施工中出现的质量问题及时处理;第4页共7页第3页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共7页(3)施工质量过程管理。施工单位必须做好班组检查和施工日志的记录,记录应详实、规范,施工负责人应对班组检查记录簿和施工日志进行检查签认,对影响线路的施工必须按规定检查并记录线路状态。施工现场技术资料设专人、专盒管理。施工必须严格按照设计图纸及相关规范进行施工,必须按规定设置混凝土及砂浆配合比牌,材料必须符合规范规定的质量要求,各单项工程项目质量必须符合验收标准,隐蔽工程必须进行签认。3.施工进度施工单位应合理安排施工计划,并根据工程量预排工期,同时按计划要求组织开工、按时完工。如根据现有施工进度不能按时完工,督导组要加强督导,指导施工单位倒排工期,调整施工计划和作业组织方式,力争按计划完成工程。4.设计情况工程设计应完善,避免缺项、漏项、与现场不符的情况,对施工单位反映的问题,设计部门应及时到现场调查并下发设计变更通知书解决问题。(二)检查制度1.检查流程督导组组员每周根据铁路局下达的月度施工计划制定本周第5页共7页第4页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共7页检查工作计划,由组长审核后报工务处审批并下发至各施工单位,同时按照审批后的工作计划对各个施工点进行检查。督导组现场填写大修工程施工检查表(附件1-1~1-4),如在检查中发现施工安全、质量存在严重隐患时...
