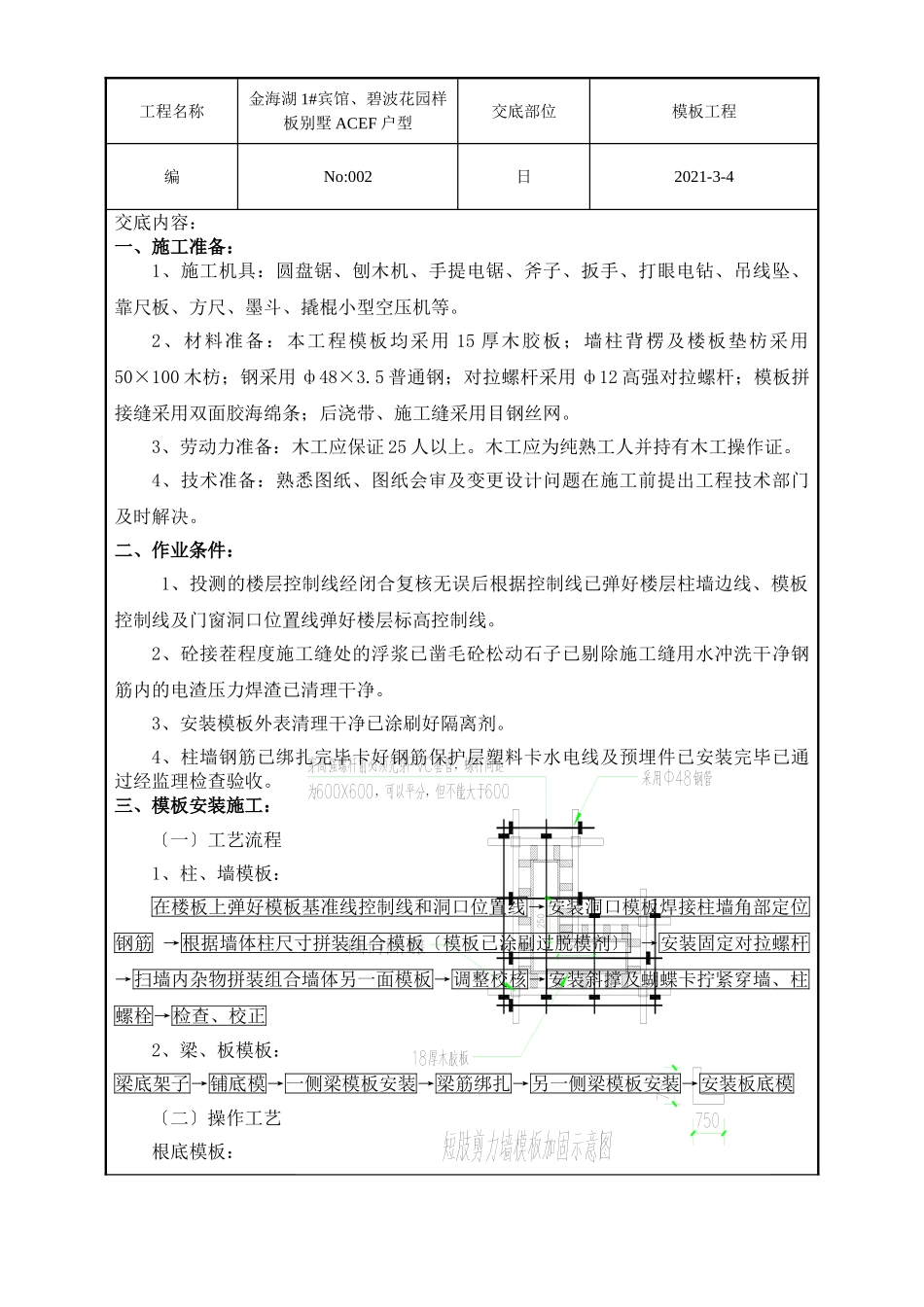

工程名称金海湖1#宾馆、碧波花园样板别墅ACEF户型交底部位模板工程编No:002日2021-3-4交底内容:一、施工准备:1、施工机具:圆盘锯、刨木机、手提电锯、斧子、扳手、打眼电钻、吊线坠、靠尺板、方尺、墨斗、撬棍小型空压机等
2、材料准备:本工程模板均采用15厚木胶板;墙柱背楞及楼板垫枋采用50×100木枋;钢采用ф48×3
5普通钢;对拉螺杆采用ф12高强对拉螺杆;模板拼接缝采用双面胶海绵条;后浇带、施工缝采用目钢丝网
3、劳动力准备:木工应保证25人以上
木工应为纯熟工人并持有木工操作证
4、技术准备:熟悉图纸、图纸会审及变更设计问题在施工前提出工程技术部门及时解决
二、作业条件:1、投测的楼层控制线经闭合复核无误后根据控制线已弹好楼层柱墙边线、模板控制线及门窗洞口位置线弹好楼层标高控制线
2、砼接茬程度施工缝处的浮浆已凿毛砼松动石子已剔除施工缝用水冲洗干净钢筋内的电渣压力焊渣已清理干净
3、安装模板外表清理干净已涂刷好隔离剂
4、柱墙钢筋已绑扎完毕卡好钢筋保护层塑料卡水电线及预埋件已安装完毕已通过经监理检查验收

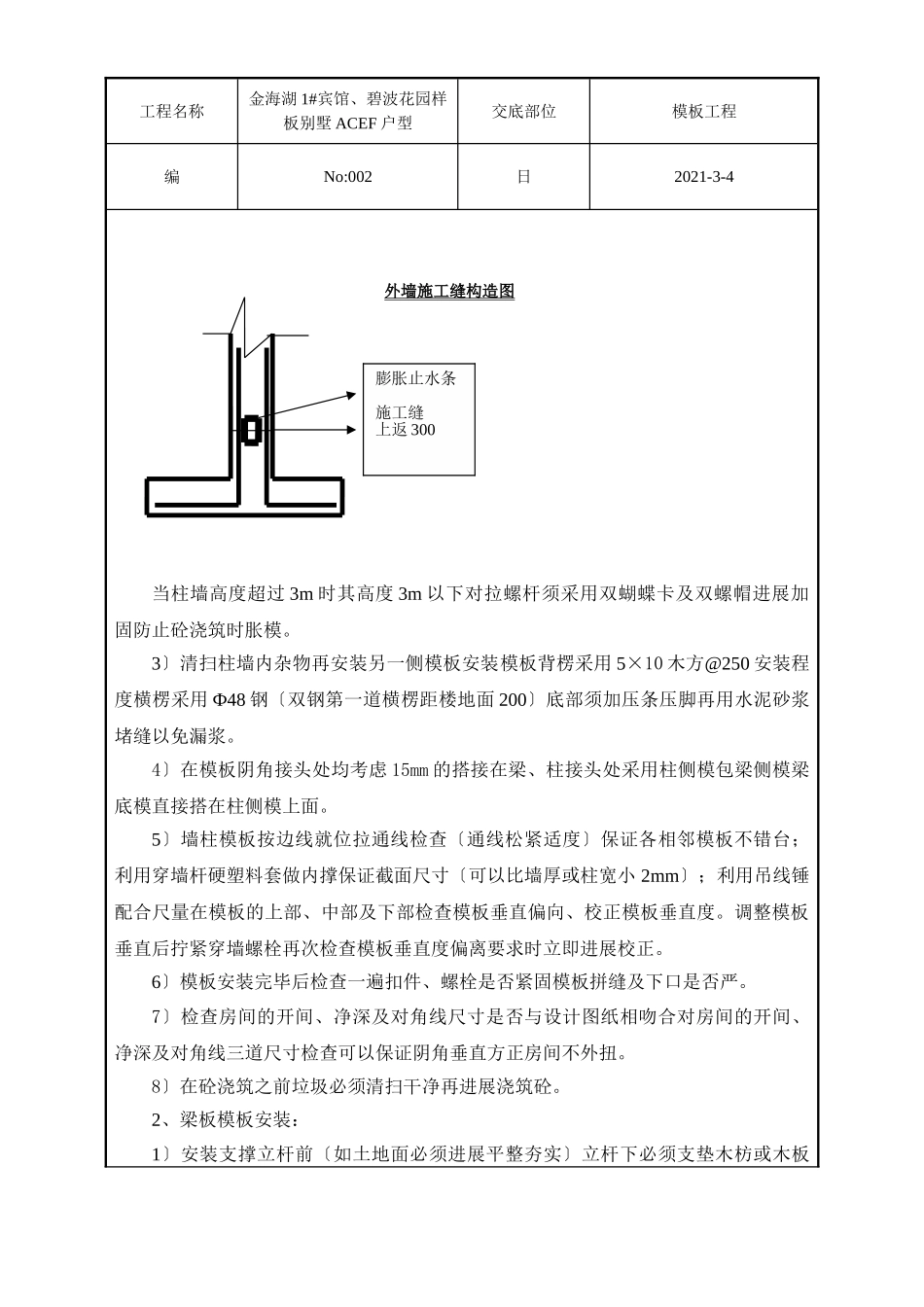

三、模板安装施工:〔一〕工艺流程1、柱、墙模板:在楼板上弹好模板基准线控制线和洞口位置线→安装洞口模板焊接柱墙角部定位钢筋→根据墙体柱尺寸拼装组合模板〔模板已涂刷过脱模剂〕→安装固定对拉螺杆→扫墙内杂物拼装组合墙体另一面模板→调整校核→安装斜撑及蝴蝶卡拧紧穿墙、柱螺栓→检查、校正2、梁、板模板:梁底架子→铺底模→一侧梁模板安装→梁筋绑扎→另一侧梁模板安装→安装板底模〔二〕操作工艺根底模板:工程名称金海湖1#宾馆、碧波花园样板别墅ACEF户型交底部位模板工程编No:002日2021-3-41、柱、墙模板:1〕根底导墙上返高度及外墙止水条安装见下列图在保证楼板砼充分平整的根底上弹好柱墙边线及控制线在柱墙外侧5mm处贴20mm宽双面胶条或用水泥砂浆堵缝以保证下
