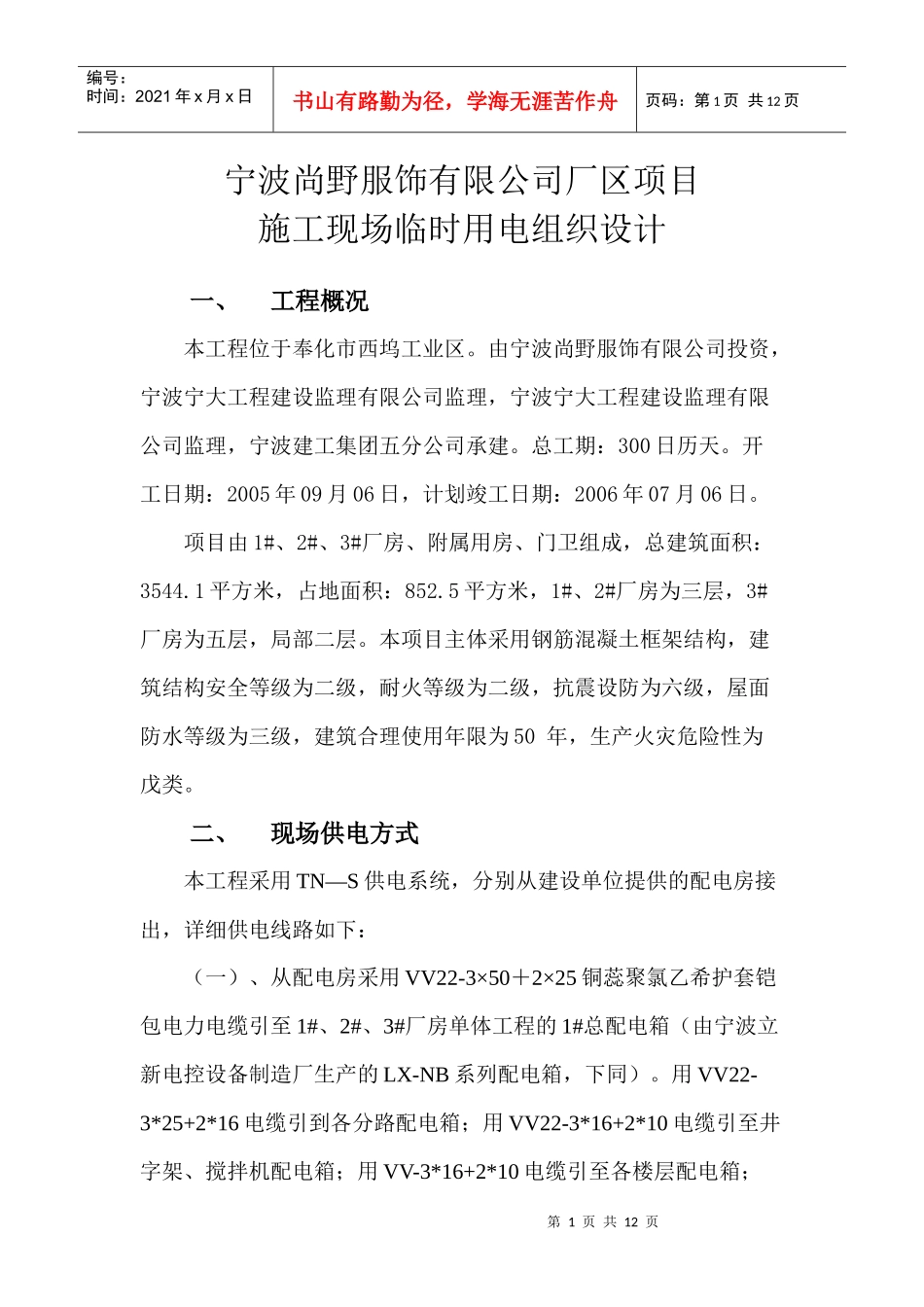

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页宁波尚野服饰有限公司厂区项目施工现场临时用电组织设计一、工程概况本工程位于奉化市西坞工业区
由宁波尚野服饰有限公司投资,宁波宁大工程建设监理有限公司监理,宁波宁大工程建设监理有限公司监理,宁波建工集团五分公司承建
总工期:300日历天
开工日期:2005年09月06日,计划竣工日期:2006年07月06日
项目由1#、2#、3#厂房、附属用房、门卫组成,总建筑面积:3544
1平方米,占地面积:852
5平方米,1#、2#厂房为三层,3#厂房为五层,局部二层
本项目主体采用钢筋混凝土框架结构,建筑结构安全等级为二级,耐火等级为二级,抗震设防为六级,屋面防水等级为三级,建筑合理使用年限为50年,生产火灾危险性为戊类
二、现场供电方式本工程采用TN—S供电系统,分别从建设单位提供的配电房接出,详细供电线路如下:(一)、从配电房采用VV22-3×50+2×25铜蕊聚氯乙希护套铠包电力电缆引至1#、2#、3#厂房单体工程的1#总配电箱(由宁波立新电控设备制造厂生产的LX-NB系列配电箱,下同)

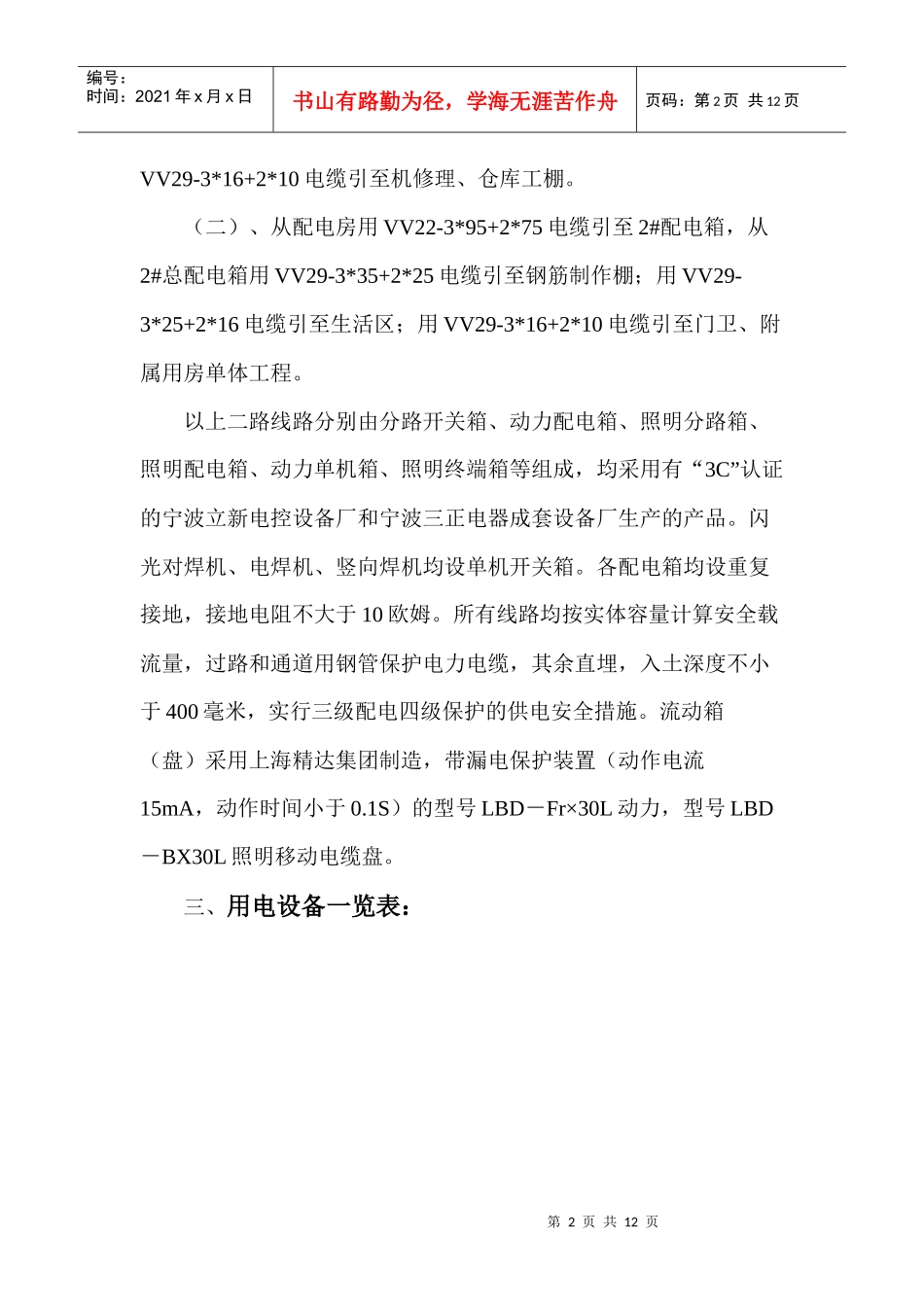

用VV22-3*25+2*16电缆引到各分路配电箱;用VV22-3*16+2*10电缆引至井字架、搅拌机配电箱;用VV-3*16+2*10电缆引至各楼层配电箱;第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页VV29-3*16+2*10电缆引至机修理、仓库工棚
(二)、从配电房用VV22-3*95+2*75电缆引至2#配电箱,从2#总配电箱用VV29-3*35+2*25电缆引至钢筋制作棚;用VV29-3*25+2*16电缆引至生活区;用VV29-3*16+2*10电缆引至门卫、附属用房单体工程

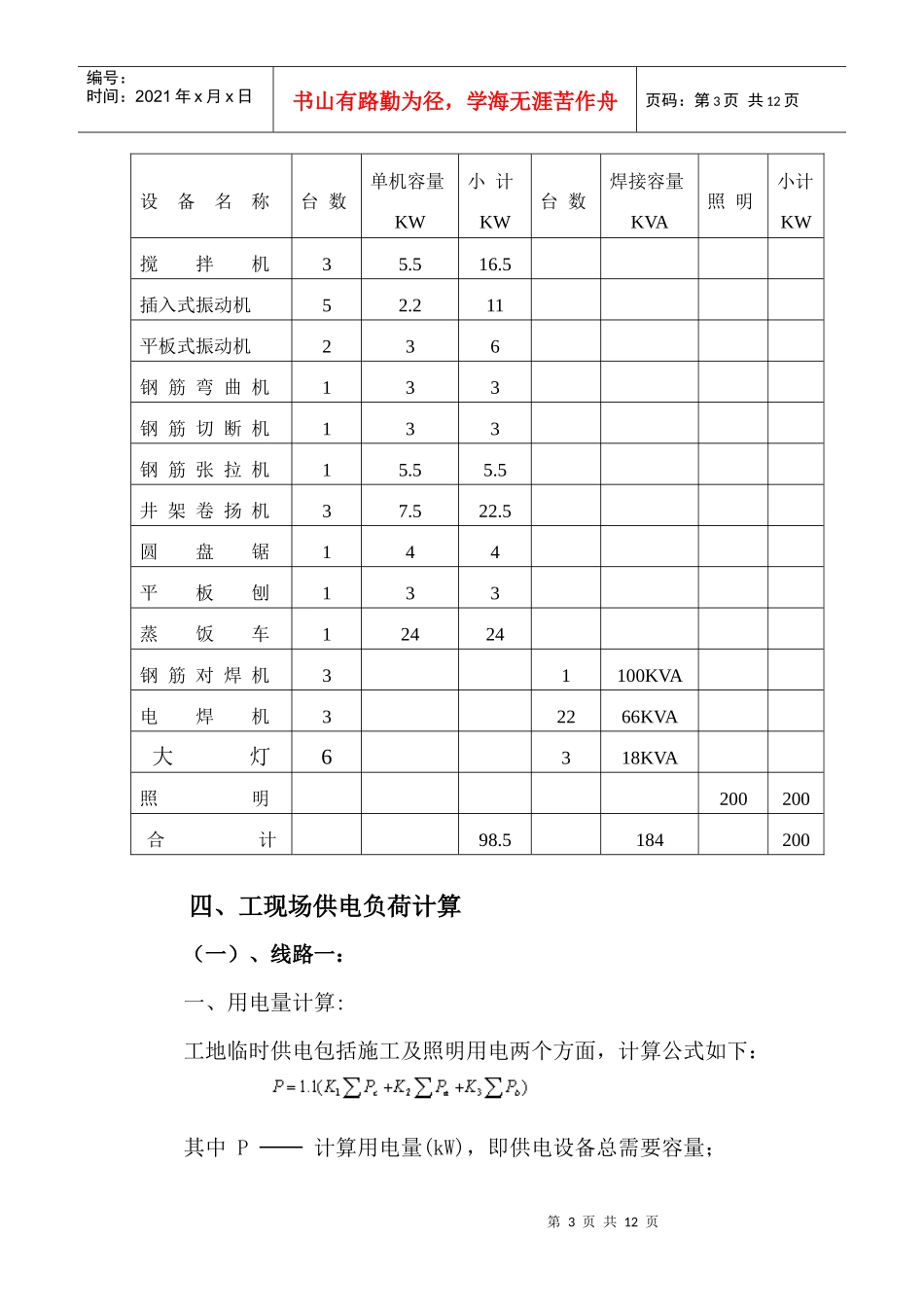

以上二路线路分别由分路开关箱、动力配电箱、照明
