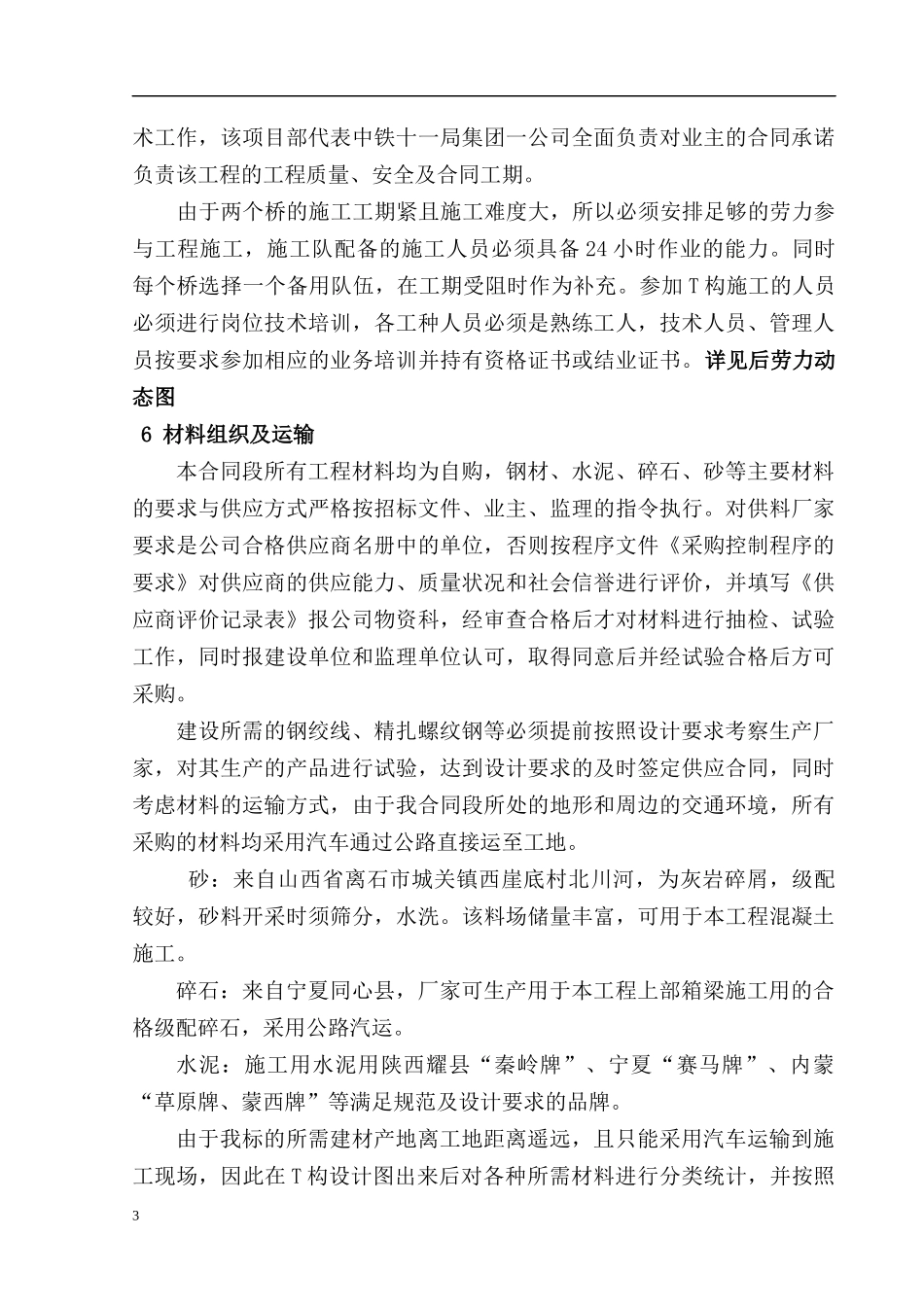

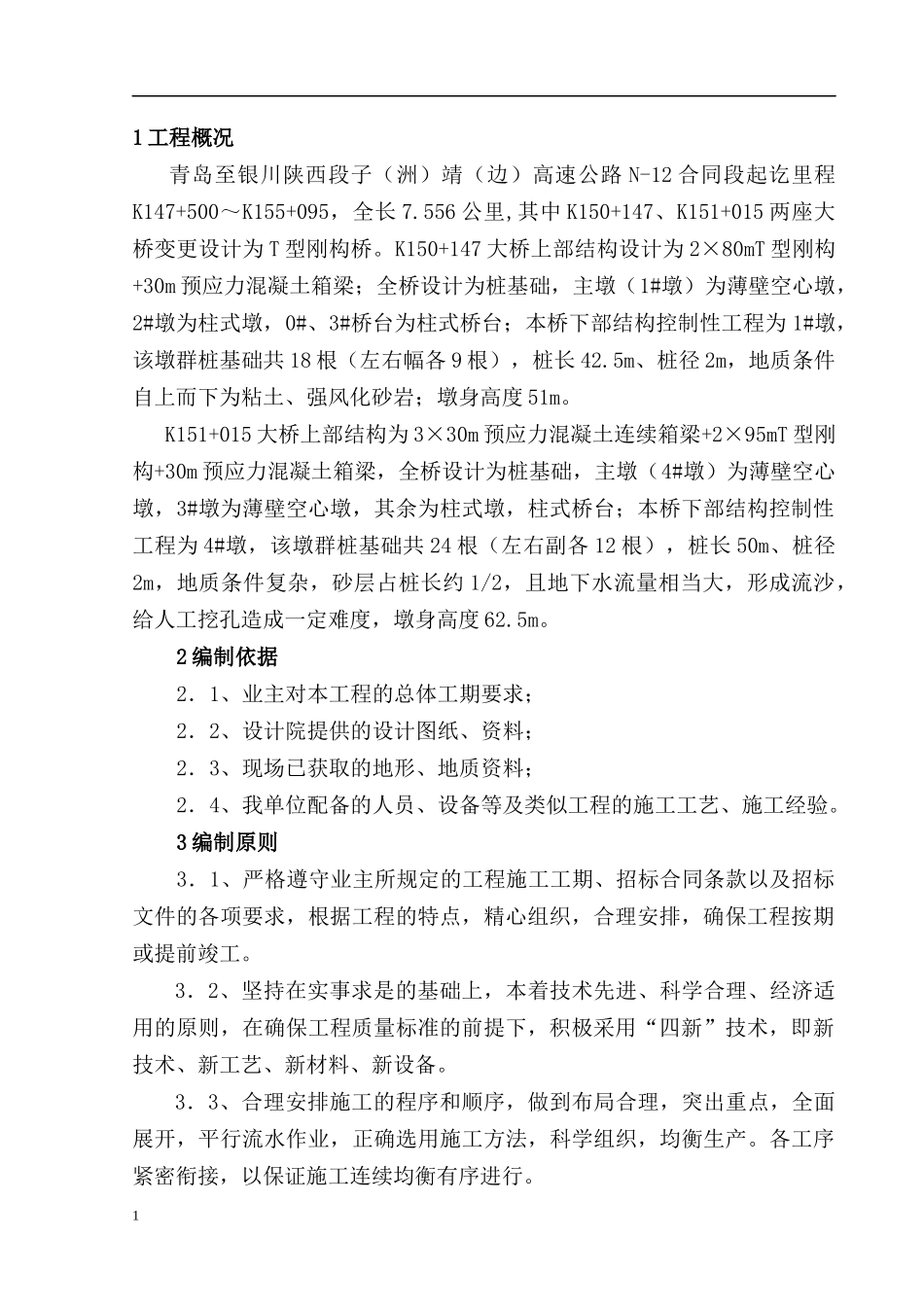

1工程概况青岛至银川陕西段子(洲)靖(边)高速公路N-12合同段起讫里程K147+500~K155+095,全长7
556公里,其中K150+147、K151+015两座大桥变更设计为T型刚构桥
K150+147大桥上部结构设计为2×80mT型刚构+30m预应力混凝土箱梁;全桥设计为桩基础,主墩(1#墩)为薄壁空心墩,2#墩为柱式墩,0#、3#桥台为柱式桥台;本桥下部结构控制性工程为1#墩,该墩群桩基础共18根(左右幅各9根),桩长42
5m、桩径2m,地质条件自上而下为粘土、强风化砂岩;墩身高度51m
K151+015大桥上部结构为3×30m预应力混凝土连续箱梁+2×95mT型刚构+30m预应力混凝土箱梁,全桥设计为桩基础,主墩(4#墩)为薄壁空心墩,3#墩为薄壁空心墩,其余为柱式墩,柱式桥台;本桥下部结构控制性工程为4#墩,该墩群桩基础共24根(左右副各12根),桩长50m、桩径2m,地质条件复杂,砂层占桩长约1/2,且地下水流量相当大,形成流沙,给人工挖孔造成一定难度,墩身高度62

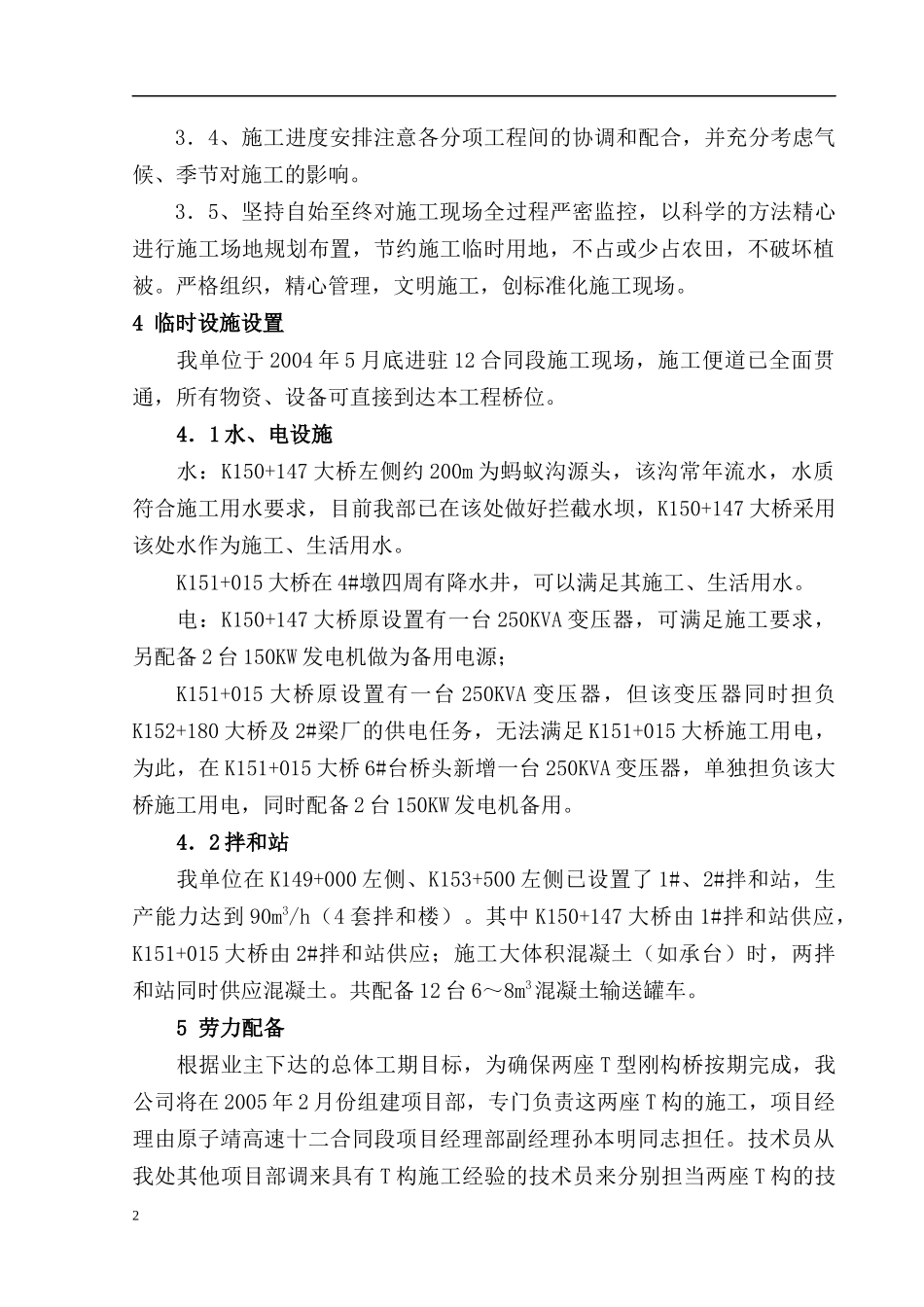

2编制依据2.1、业主对本工程的总体工期要求;2.2、设计院提供的设计图纸、资料;2.3、现场已获取的地形、地质资料;2.4、我单位配备的人员、设备等及类似工程的施工工艺、施工经验
3编制原则3.1、严格遵守业主所规定的工程施工工期、招标合同条款以及招标文件的各项要求,根据工程的特点,精心组织,合理安排,确保工程按期或提前竣工
3.2、坚持在实事求是的基础上,本着技术先进、科学合理、经济适用的原则,在确保工程质量标准的前提下,积极采用“四新”技术,即新技术、新工艺、新材料、新设备
3.3、合理安排施工的程序和顺序,做到布局合理,突出重点,全面展开,平行流水作业,正确选用施工方法,科学组织,均衡生产
各工序紧密衔接,以保证施工连续均衡有序进行
13.4、施工进度安排注意各分项工程间的协
