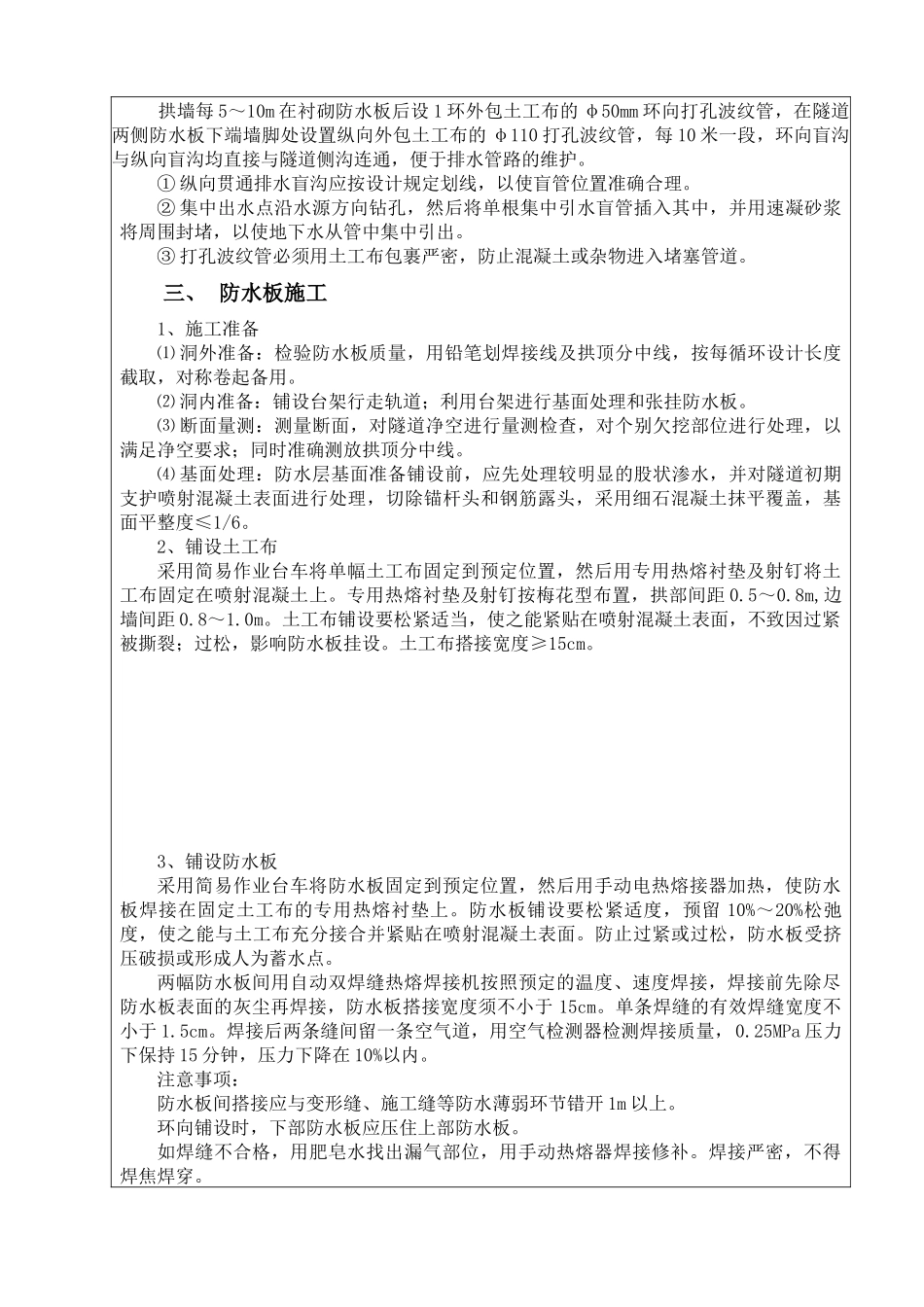

沪昆客专长昆湖南段九标段第一分部防排水技术交底书中铁十四局集团沪昆客专长昆湖南段九标一分部二O一O年十一月技术交底为了保证隧道正常施工,现对崔家冲隧道双车道防排水施工技术交底如下一、施工工艺流程表:二、排水盲管施工控制要点及注意事项拱墙每5~10m在衬砌防水板后设1环外包土工布的φ50mm环向打孔波纹管,在隧道两侧防水板下端墙脚处设置纵向外包土工布的φ110打孔波纹管,每10米一段,环向盲沟与纵向盲沟均直接与隧道侧沟连通,便于排水管路的维护
①纵向贯通排水盲沟应按设计规定划线,以使盲管位置准确合理
②集中出水点沿水源方向钻孔,然后将单根集中引水盲管插入其中,并用速凝砂浆将周围封堵,以使地下水从管中集中引出
③打孔波纹管必须用土工布包裹严密,防止混凝土或杂物进入堵塞管道
三、防水板施工1、施工准备⑴洞外准备:检验防水板质量,用铅笔划焊接线及拱顶分中线,按每循环设计长度截取,对称卷起备用
⑵洞内准备:铺设台架行走轨道;利用台架进行基面处理和张挂防水板
⑶断面量测:测量断面,对隧道净空进行量测检查,对个别欠挖部位进行处理,以满足净空要求;同时准确测放拱顶分中线
⑷基面处理:防水层基面准备铺设前,应先处理较明显的股状渗水,并对隧道初期支护喷射混凝土表面进行处理,切除锚杆头和钢筋露头,采用细石混凝土抹平覆盖,基面平整度≤1/6
2、铺设土工布采用简易作业台车将单幅土工布固定到预定位置,然后用专用热熔衬垫及射钉将土工布固定在喷射混凝土上
专用热熔衬垫及射钉按梅花型布置,拱部间距0
8m,边墙间距0
土工布铺设要松紧适当,使之能紧贴在喷射混凝土表面,不致因过紧被撕裂;过松,影响防水板挂设
土工布搭接宽度≥15cm
3、铺设防水板采用简易作业台车将防水板固定到预定位置,然后用手动电热熔接器加热,使防水板焊接在固定土工布的专用热熔衬垫上
防水板铺设要松紧适度,预留10%
