地下工程施工照明方案20XX年

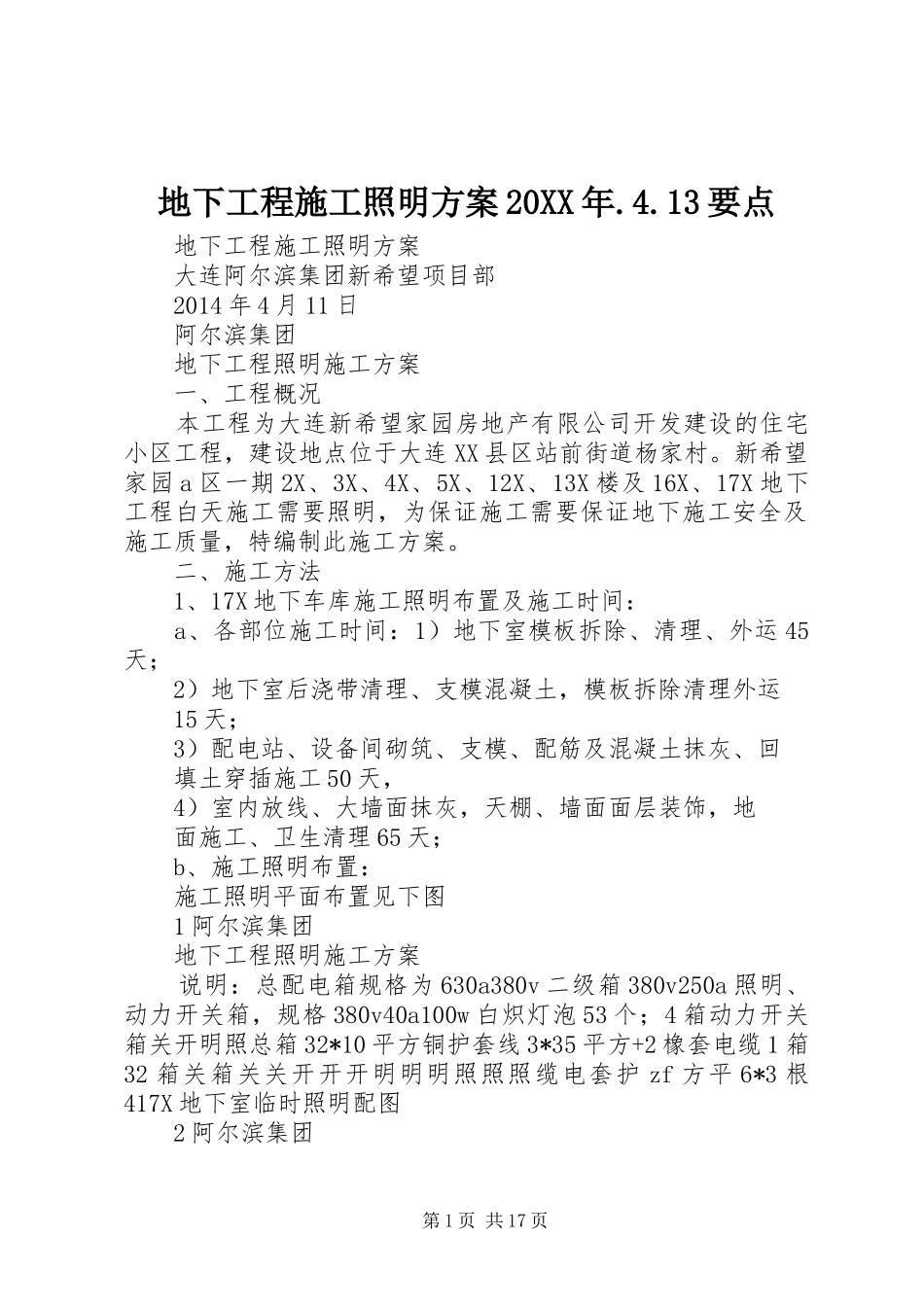

13要点地下工程施工照明方案大连阿尔滨集团新希望项目部2014年4月11日阿尔滨集团地下工程照明施工方案一、工程概况本工程为大连新希望家园房地产有限公司开发建设的住宅小区工程,建设地点位于大连XX县区站前街道杨家村
新希望家园a区一期2X、3X、4X、5X、12X、13X楼及16X、17X地下工程白天施工需要照明,为保证施工需要保证地下施工安全及施工质量,特编制此施工方案
二、施工方法1、17X地下车库施工照明布置及施工时间:a、各部位施工时间:1)地下室模板拆除、清理、外运45天;2)地下室后浇带清理、支模混凝土,模板拆除清理外运15天;3)配电站、设备间砌筑、支模、配筋及混凝土抹灰、回填土穿插施工50天,4)室内放线、大墙面抹灰,天棚、墙面面层装饰,地面施工、卫生清理65天;b、施工照明布置:施工照明平面布置见下图1阿尔滨集团地下工程照明施工方案说明:总配电箱规格为630a380v二级箱380v250a照明、动力开关箱,规格380v40a100w白炽灯泡53个;4箱动力开关箱关开明照总箱32*10平方铜护套线3*35平方+2橡套电缆1箱32箱关箱关关开开开明明明照照照缆电套护zf方平6*3根417X地下室临时照明配图2阿尔滨集团第1页共17页地下工程照明施工方案2、16X地下车库施工照明布置及施工时间:a、各部位施工时间:1)地下室模板拆除、清理、外运65天;2)地下室后浇带清理、支模混凝土,模板拆除清理外运25天;3)配电站、变电亭、设备间砌筑、支模、配筋及混凝土抹灰、回填土穿插施工50天,4)室内放线、消防水池施工、大墙面抹灰,天棚、墙面面层装饰,300厚地面基层、面层施工、卫生清理95天;b、施工照明布置:施工照明平面布置见右图:3阿尔滨集团地下工程照明施工方案3、2X~4X、12X~13X地下工程施工照明布置及施工时间:a、各
