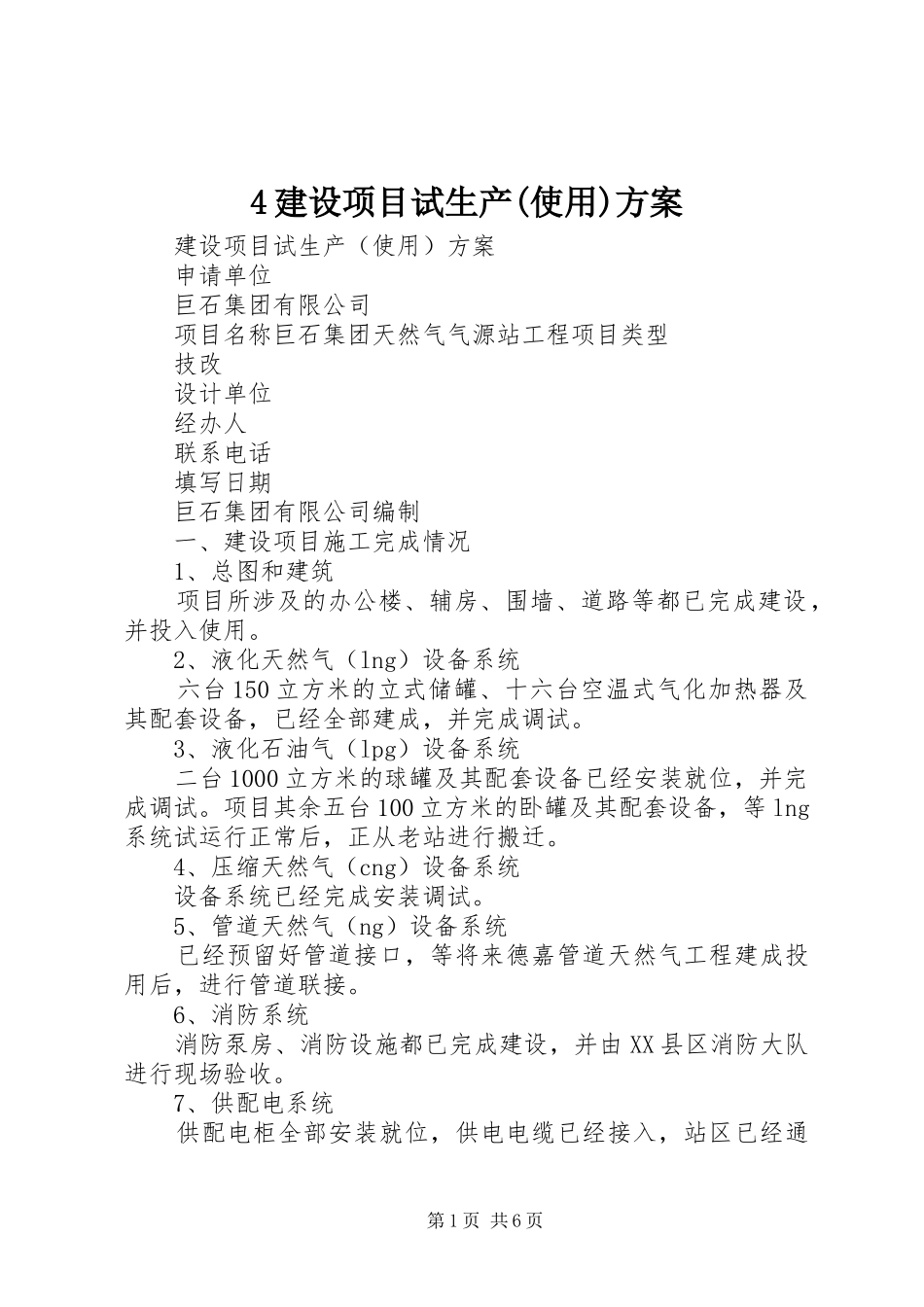

4建设项目试生产(使用)方案建设项目试生产(使用)方案申请单位巨石集团有限公司项目名称巨石集团天然气气源站工程项目类型技改设计单位经办人联系电话填写日期巨石集团有限公司编制一、建设项目施工完成情况1、总图和建筑项目所涉及的办公楼、辅房、围墙、道路等都已完成建设,并投入使用
2、液化天然气(lng)设备系统六台150立方米的立式储罐、十六台空温式气化加热器及其配套设备,已经全部建成,并完成调试
3、液化石油气(lpg)设备系统二台1000立方米的球罐及其配套设备已经安装就位,并完成调试
项目其余五台100立方米的卧罐及其配套设备,等lng系统试运行正常后,正从老站进行搬迁
4、压缩天然气(cng)设备系统设备系统已经完成安装调试
5、管道天然气(ng)设备系统已经预留好管道接口,等将来德嘉管道天然气工程建成投用后,进行管道联接
6、消防系统消防泵房、消防设施都已完成建设,并由XX县区消防大队进行现场验收
7、供配电系统供配电柜全部安装就位,供电电缆已经接入,站区已经通第1页共6页电

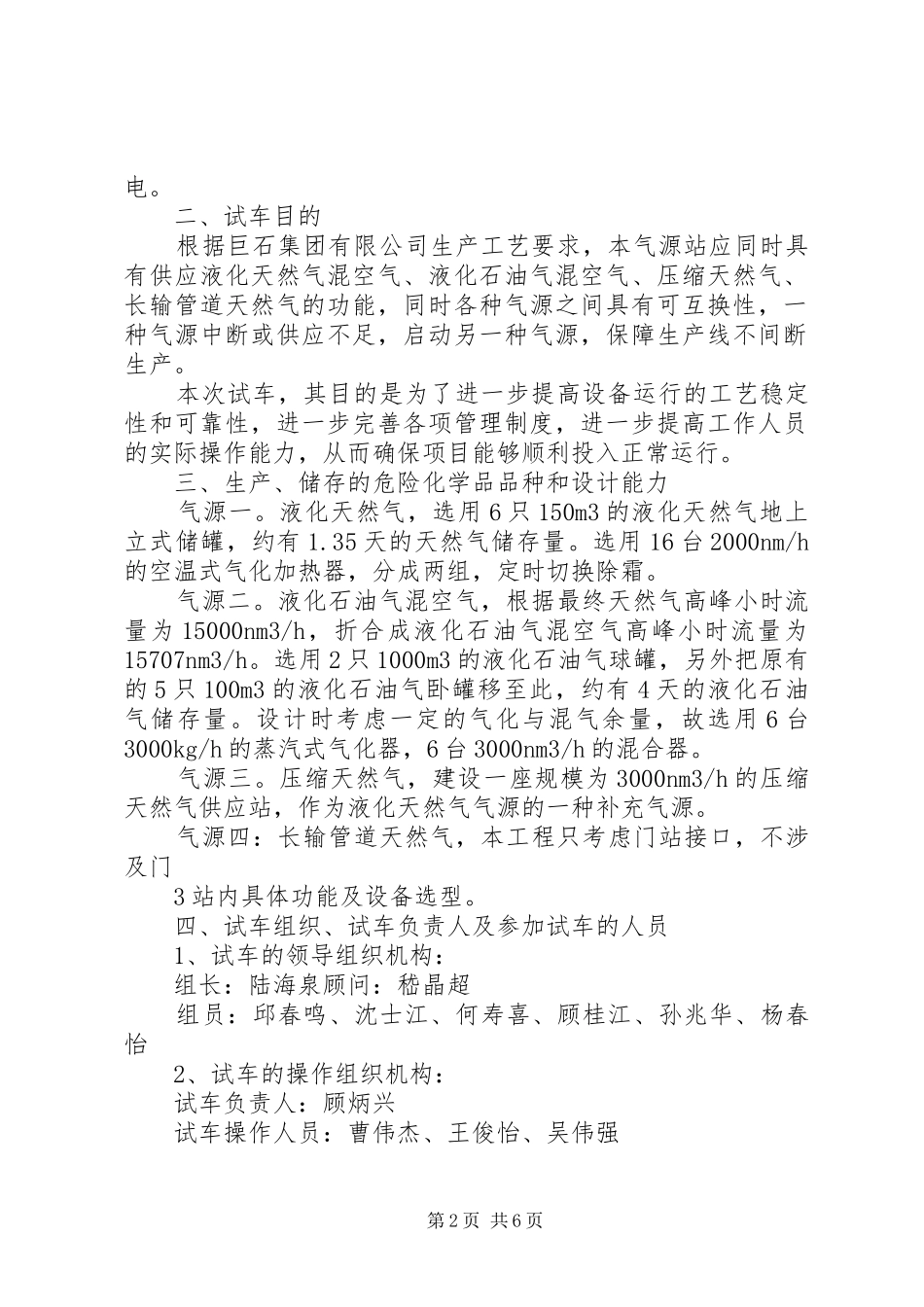

二、试车目的根据巨石集团有限公司生产工艺要求,本气源站应同时具有供应液化天然气混空气、液化石油气混空气、压缩天然气、长输管道天然气的功能,同时各种气源之间具有可互换性,一种气源中断或供应不足,启动另一种气源,保障生产线不间断生产
本次试车,其目的是为了进一步提高设备运行的工艺稳定性和可靠性,进一步完善各项管理制度,进一步提高工作人员的实际操作能力,从而确保项目能够顺利投入正常运行
三、生产、储存的危险化学品品种和设计能力气源一
液化天然气,选用6只150m3的液化天然气地上立式储罐,约有1
35天的天然气储存量
选用16台2000nm/h的空温式气化加热器,分成两组,定时切换除霜
液化石油气混空气,根据最终天然气高峰小时流量为15000nm3/h,折合成液化石油气混空气高峰小时流量为157
