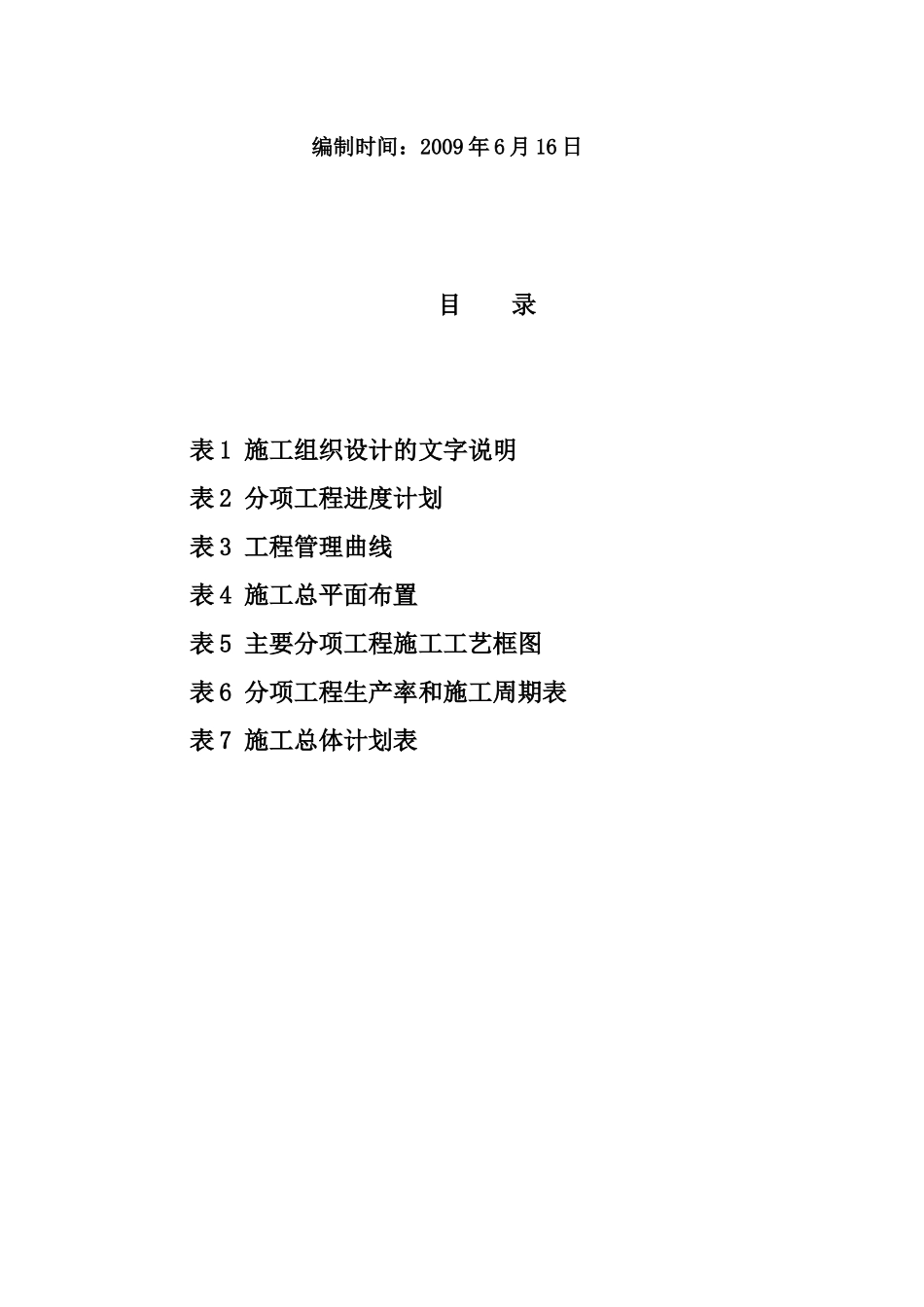

天阴农场桥新建工程TYNQ合同段施工组织设计建议书投标人:河南****建筑工程有限公司编制时间:2009年6月16日目录表1施工组织设计的文字说明表2分项工程进度计划表3工程管理曲线表4施工总平面布置表5主要分项工程施工工艺框图表6分项工程生产率和施工周期表表7施工总体计划表表1施工组织设计的文字说明第一章工程概况第二章设备、人员动员周期和设备人员、材料运到施工现场的方法第三章主要工程项目的施工方案、施工方法第四章各分项工程的施工顺序第五章确保工期质量和工期的措施第六章重点(关键)和难点工程的施工方案、方法及其措施第七章冬季和雨季施工安排第八章质量、安全保证体系第九章施工期间公路保通方案和安全措施第十章其他应说明的事项第一章、工程概况天阴农场桥新建工程,该桥座落在阳子路至天阴农场道路上,桩号为K2+287、55设计荷载公路-11级,桥为3-20米钻孔灌注桩空心板桥,桥长63、67米,桥宽8
5米,桥面净宽7、5米,两侧各设0
5米防撞护栏
下部采用两柱式墩台,钻孔灌注桩基础,桩径1、5米,柱径1、2米,桥台每侧设5、0米搭板
本桥所处地区地震动峰值加速系数为0、15
按招标文件要求,本工程总工期90天
中标后,我公司通过加强管理、加大投入、科学组织、文明施工,确保按合同规定的时间完工

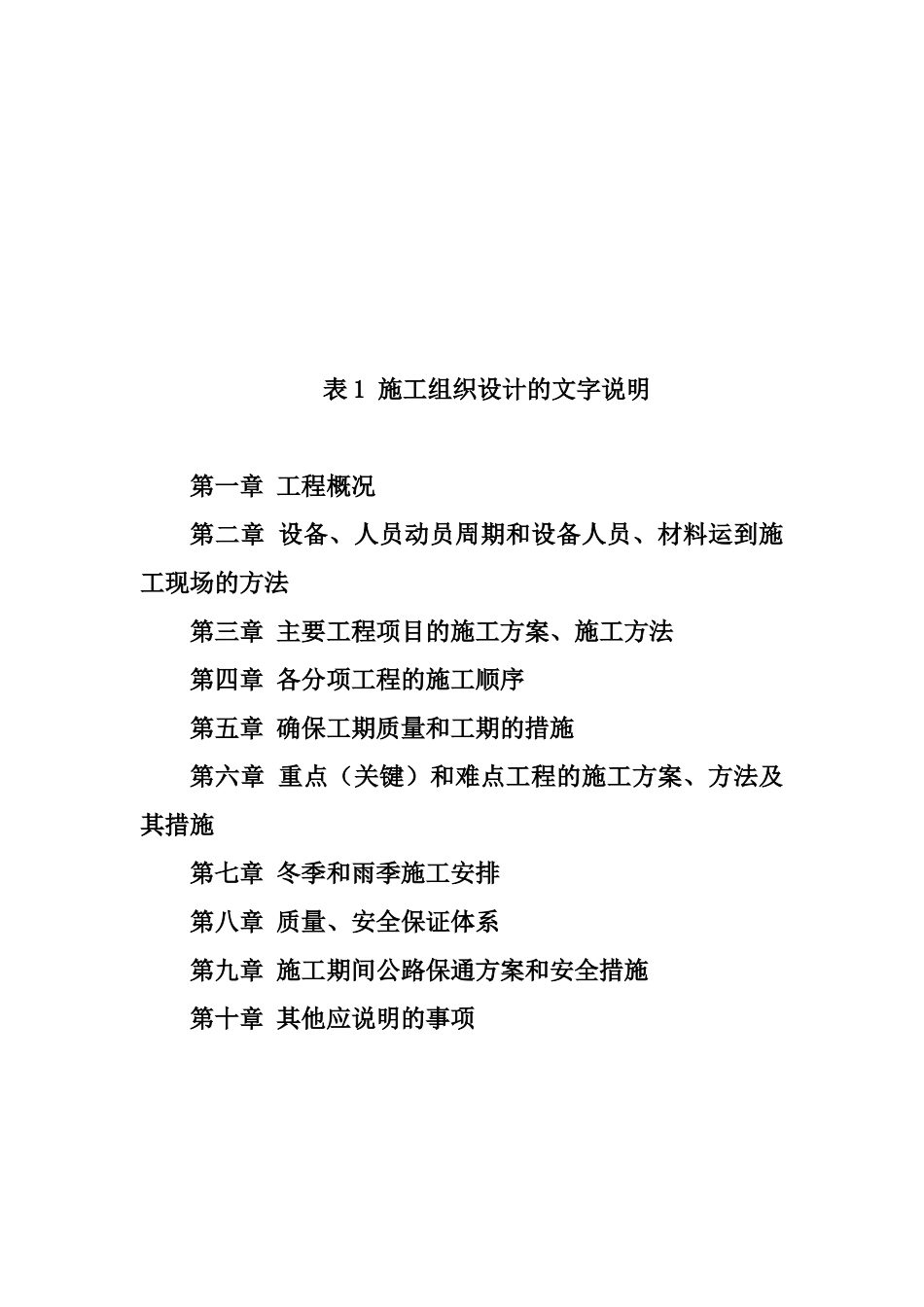

第二章、设备、人员动员周期和设备人员、材料运到施工现场的方法1、工程所用施工设备全部由我方自备,拟配备先进的、性能良好的施工机械,以满足工程需要
2、根据本工程特点及合同工期要求,分三个阶段合理组织人员,设备进场
第一阶段:施工准备阶段,组织人员、机械设备进场,安装调试,进行临时设施的施工,施工图等技术资料的审核,线路复测及建筑物的放样,制定实施性施工组织设计及质量计划,现场劳力投入约为30人
第二阶段:完成所有桥涵工程,现场高峰期投入60人左右,第三阶段:工程整理与竣工资料移交等工作,现场人
