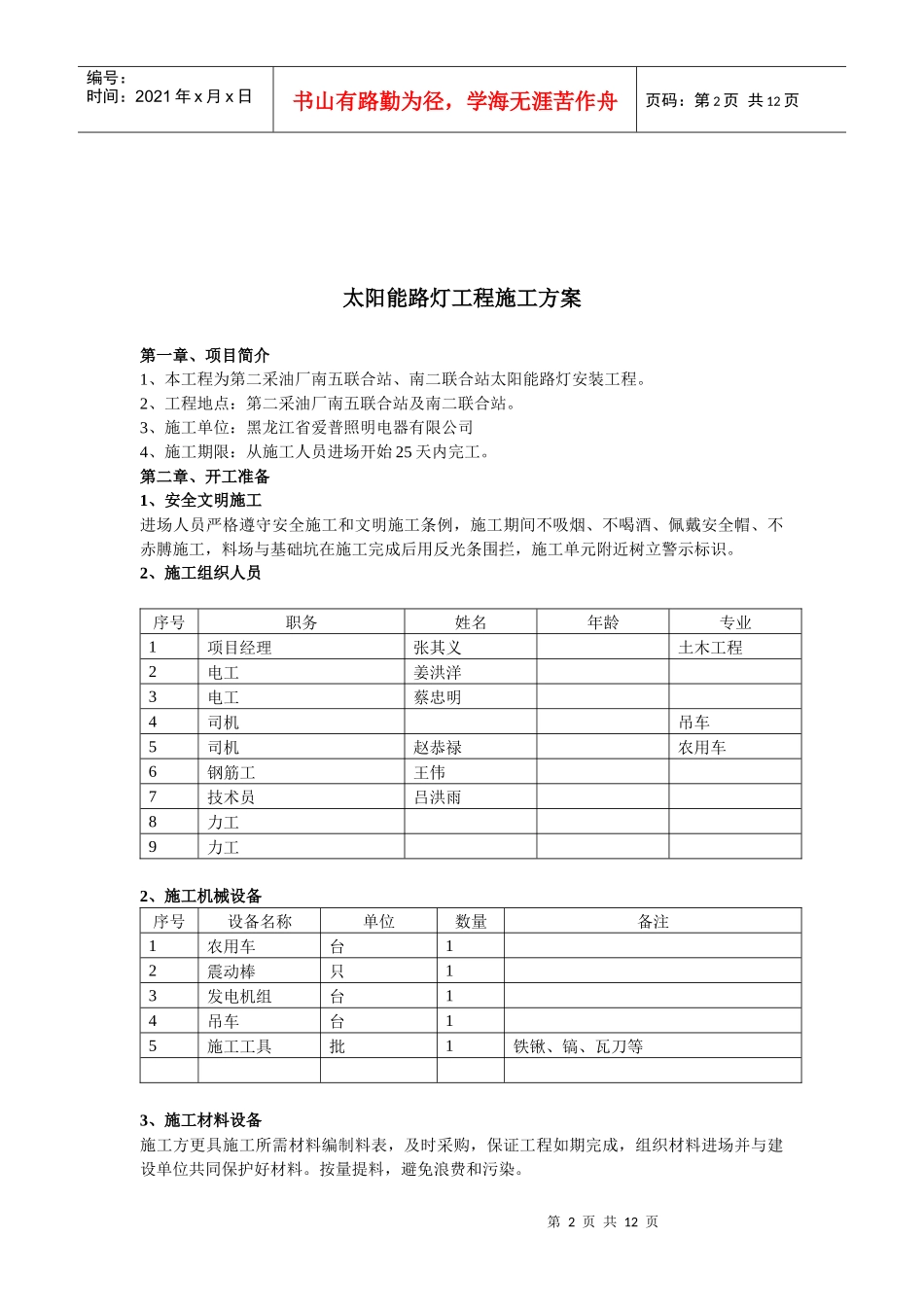

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页施工组织方案工程名称:采油二厂南二联合站及南五联合站太阳能路灯安装工程编制单位:黑龙江省爱普照明电器有限公司编制人:编制日期:2011年5月21日第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页太阳能路灯工程施工方案第一章、项目简介1、本工程为第二采油厂南五联合站、南二联合站太阳能路灯安装工程
2、工程地点:第二采油厂南五联合站及南二联合站
3、施工单位:黑龙江省爱普照明电器有限公司4、施工期限:从施工人员进场开始25天内完工
第二章、开工准备1、安全文明施工进场人员严格遵守安全施工和文明施工条例,施工期间不吸烟、不喝酒、佩戴安全帽、不赤膊施工,料场与基础坑在施工完成后用反光条围拦,施工单元附近树立警示标识
2、施工组织人员序号职务姓名年龄专业1项目经理张其义土木工程2电工姜洪洋3电工蔡忠明4司机吊车5司机赵恭禄农用车6钢筋工王伟7技术员吕洪雨8力工9力工2、施工机械设备序号设备名称单位数量备注1农用车台12震动棒只13发电机组台14吊车台15施工工具批1铁锹、镐、瓦刀等3、施工材料设备施工方更具施工所需材料编制料表,及时采购,保证工程如期完成,组织材料进场并与建设单位共同保护好材料
按量提料,避免浪费和污染
第3页共12页第2页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共12页4、建设单位配合施工单位需要在以下方面给予配合:1)、为施工单位无偿提供料场存放施工方到场的设备,并确保进场设备的安全不丢失、不损坏
2)、为施工单位无偿提供混凝土搅拌场地
3)、建设单位为施工单位提供一名技术员,与施工单位共同确定安装位置
4)、建设单位为施工单位出据开工证明及动火、用电报告

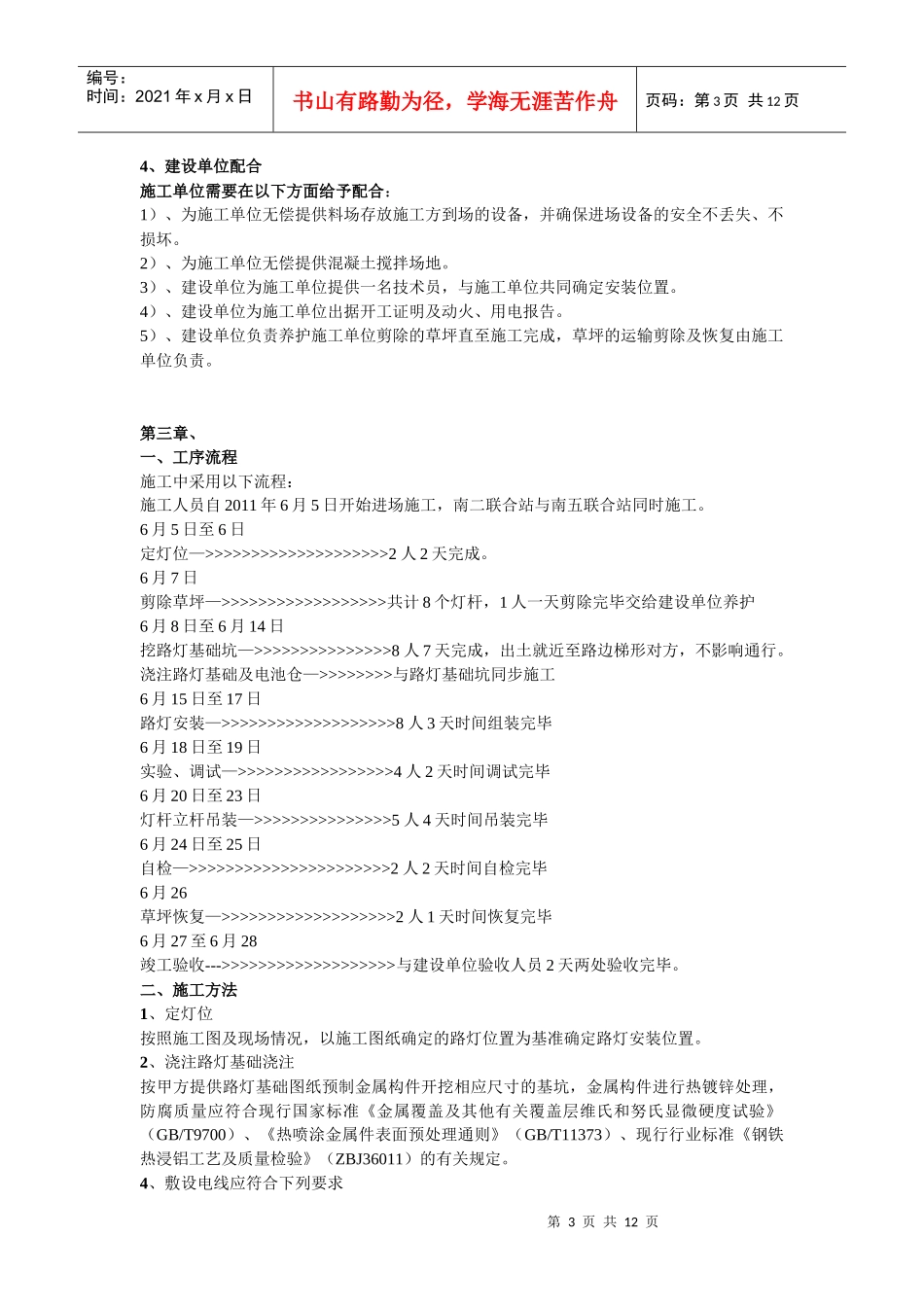

5)、建设单位负
