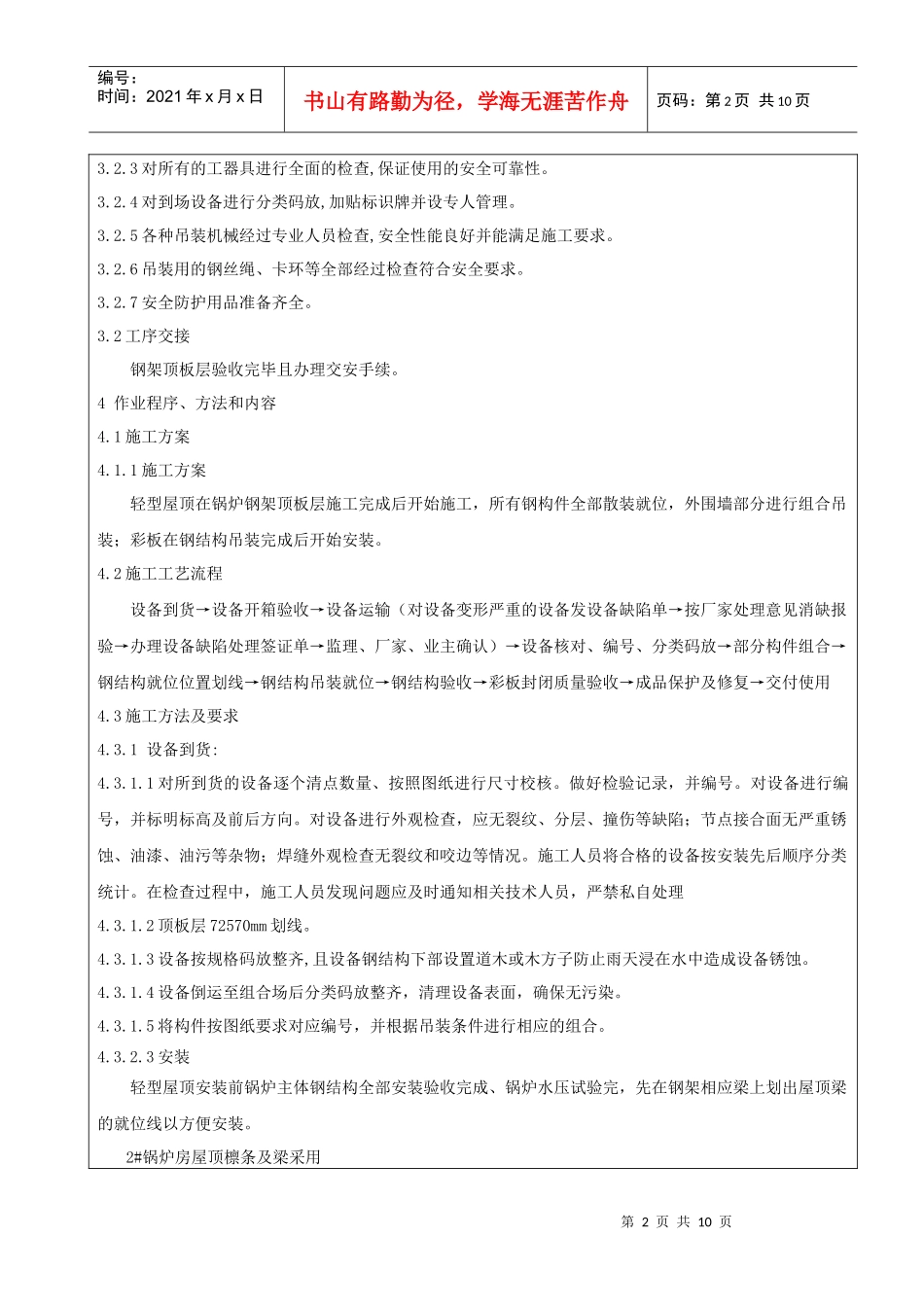

/广东国华惠州大亚湾热电一期2×330MW机组工程施工交底记录表专业:锅炉专业编号:交底人地点时间项目部安保人员项目部质量人员工程项目及工程量:广东国华惠州热电一期2×330MW机组工程2#锅炉轻型屋顶,面积700㎡。交底内容:《2#锅炉电梯井、司水小室、轻型屋顶安装作业指导书》,编号:GHHD-[TEPC]-Z3-GL-030,编制日期2008年04月12日。见附页。参加交底人员:特殊工种人员:项目负责人施工单位河南一防备注:注:1.增补部分均以附件形式完成;2.该表由技术人员填写(包括附件部分);3.签字坚决杜绝代签第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页11工程概况及工程量1.1工程概况广东国华惠州热电一期2×330MW机组工程2#锅炉轻型屋顶,面积700㎡。轻型屋顶由柱、梁、檩条、水平支撑、垂直支撑、墙檩、彩板及排水构成。1.2主要工程量轻型屋顶均以散件供货现场进行安装,轻型屋顶总重158844kg,具体工作量如下:2编制依据序号资料名称版本出版单位1天津电建作业指导书编制规定程序文件天津电建2火电施工质量检验及评定标准(锅炉篇)1996版电力工业部3电力建设施工及验收技术规范(锅炉机组篇)1996-05-01电力工业部4《电力建设安全工作规程》第一部分:火力发电厂2002-12-01国家经济贸易委员会5电力建设健康与环境管理工作规定2002-01-21国家电力公司6轻型屋顶及电梯井图纸TM527-1武汉锅炉厂7钢结构工程施工及验收规范GB50205-20013作业前应具备的条件和应做的准备3.1技术准备3.1.1《电梯井架、轻型屋顶及司水小室安装作业指导书》编制完,经审批合格。3.1.2《锅炉专业施工组织设计》编制完。3.1.3全体技术人员进行施工前图纸会审,并有会审记录。3.1.4各种标准、规范的收集和各种表格记录的制定。3.1.5技术交底、安全交底的编制。3.1.6吊装要求、工具准备齐全。3.2材料和设备3.2.1所有到场设备构件验收合格。3.2.2材料清点完毕,具备组合、安装条件。序号名称图号数量总量(Kg)备注1梁及檩条527-3701-2-01881502垂直支撑527-3701-3-0152893水平支撑527-3701-4-0154424墙檩、彩板及排水527-3701-5-0159963第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页3.2.3对所有的工器具进行全面的检查,保证使用的安全可靠性。3.2.4对到场设备进行分类码放,加贴标识牌并设专人管理。3.2.5各种吊装机械经过专业人员检查,安全性能良好并能满足施工要求。3.2.6吊装用的钢丝绳、卡环等全部经过检查符合安全要求。3.2.7安全防护用品准备齐全。3.2工序交接钢架顶板层验收完毕且办理交安手续。4作业程序、方法和内容4.1施工方案4.1.1施工方案轻型屋顶在锅炉钢架顶板层施工完成后开始施工,所有钢构件全部散装就位,外围墙部分进行组合吊装;彩板在钢结构吊装完成后开始安装。4.2施工工艺流程设备到货→设备开箱验收→设备运输(对设备变形严重的设备发设备缺陷单→按厂家处理意见消缺报验→办理设备缺陷处理签证单→监理、厂家、业主确认)→设备核对、编号、分类码放→部分构件组合→钢结构就位位置划线→钢结构吊装就位→钢结构验收→彩板封闭质量验收→成品保护及修复→交付使用4.3施工方法及要求4.3.1设备到货:4.3.1.1对所到货的设备逐个清点数量、按照图纸进行尺寸校核。做好检验记录,并编号。对设备进行编号,并标明标高及前后方向。对设备进行外观检查,应无裂纹、分层、撞伤等缺陷;节点接合面无严重锈蚀、油漆、油污等杂物;焊缝外观检查无裂纹和咬边等情况。施工人员将合格的设备按安装先后顺序分类统计。在检查过程中,施工人员发现问题应及时通知相关技术人员,严禁私自处理4.3.1.2顶板层72570mm划线。4.3.1.3设备按规格码放整齐,且设备钢结构下部设置道木或木方子防止雨天浸在水中造成设备锈蚀。4.3.1.4设备倒运至组合场后分类码放整齐,清理设备表面,确保无污染。4.3.1.5将构件按图纸要求对应编号,并根据吊装条件进行相应的组合。4.3.2.3安装轻型屋顶安装前锅炉主体钢结构全部安装验收完成、锅炉水压试验完,先在钢架相应梁上划出屋顶梁的就位线以方便安装。2#锅炉房屋顶檩条及梁采用第3页...
