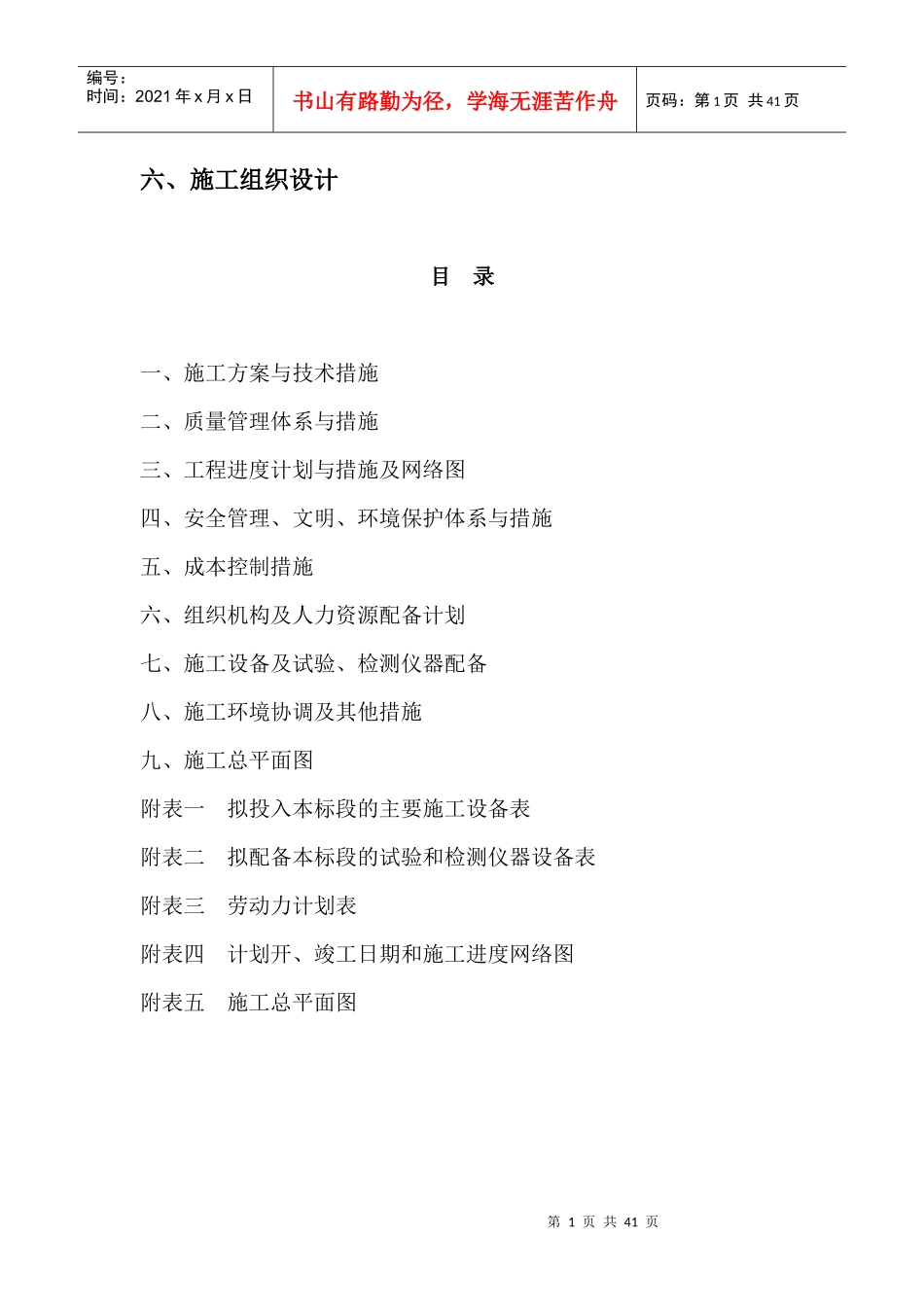

第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共41页六、施工组织设计目录一、施工方案与技术措施二、质量管理体系与措施三、工程进度计划与措施及网络图四、安全管理、文明、环境保护体系与措施五、成本控制措施六、组织机构及人力资源配备计划七、施工设备及试验、检测仪器配备八、施工环境协调及其他措施九、施工总平面图附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图第2页共41页第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共41页一、施工施工方案与技术措施1
1农田水利工程1
1排灌工程农渠(1)基槽土方开挖基础土石方开挖,主要以机械配合人工清槽方式进行基础土石方的开挖施工
开挖放坡应根据地质条件、基坑深度和现场情况确定,基底平面尺寸适当加宽30—50cm便于安装模板
基础土方开挖可采用机械施工,利用挖掘机开挖,将回填所需的土方就近堆放在工作面以外的场地上,多余的土方可装自卸车利用临近的渠堤填筑,为保证开挖质量,尽量避免破坏原土基础,施工时底部留置30厘米,用人工清理至基底高程
回填:在机械施工碾压不到的填土部位,应配合人工推土填充,用柴油冲夯机分层夯打密实
(2)安装预制U型槽在进场后即安排砼构件的预制,各类材料必须有合格证书,并到建设单位指定的实验室进行复检
预制构件的成品,在经过相关方检验取得合格证后才可进入施工现场
在安装前,沟槽应进行必要的修整、拍实

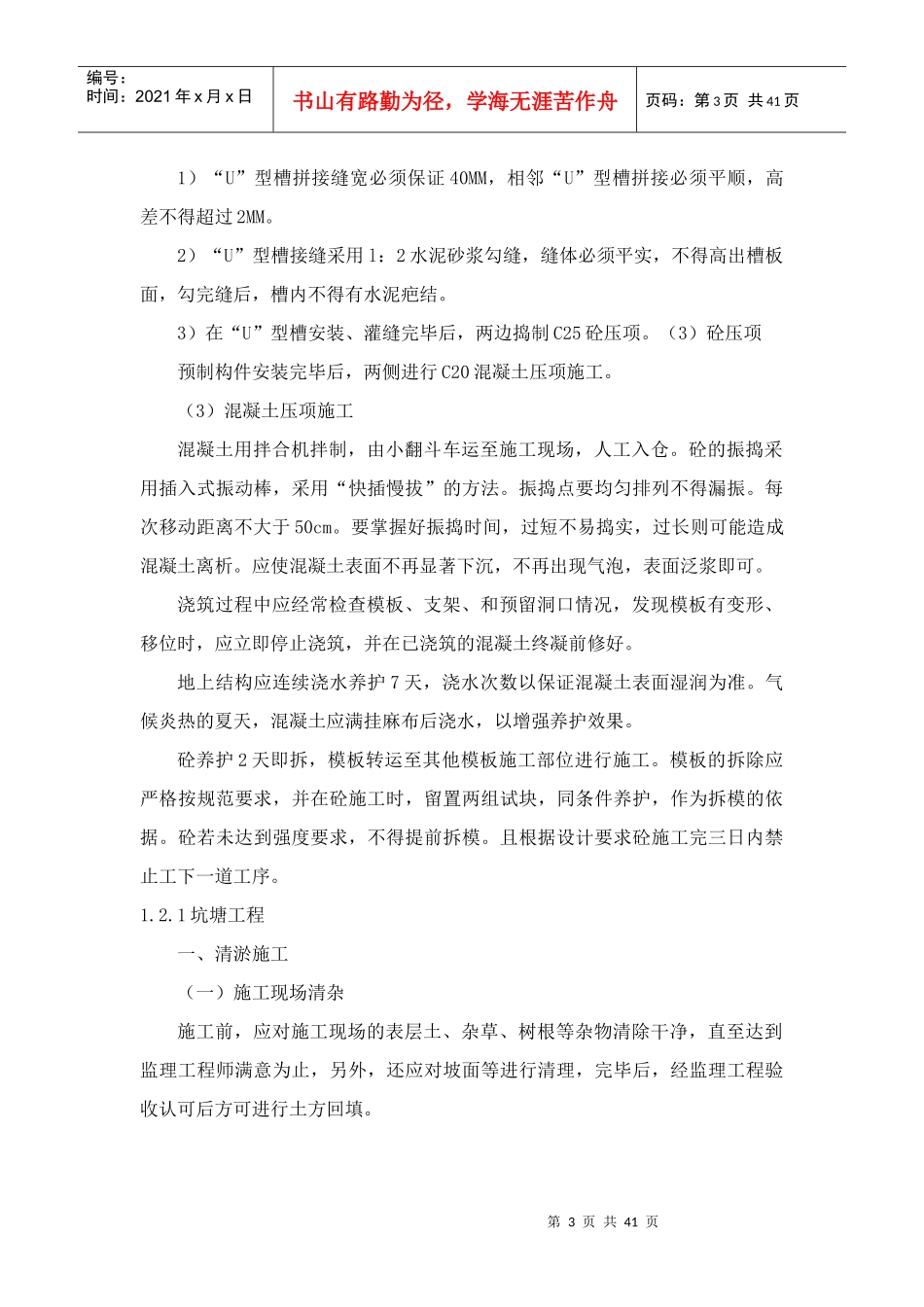

第3页共41页第2页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共41页1)“U”型槽拼接缝宽必须保证40MM,相邻“U”型槽拼接必须平顺,高差不得超过2MM
2)“U”型槽接缝采用l:2水泥砂浆勾缝,缝体必须平
