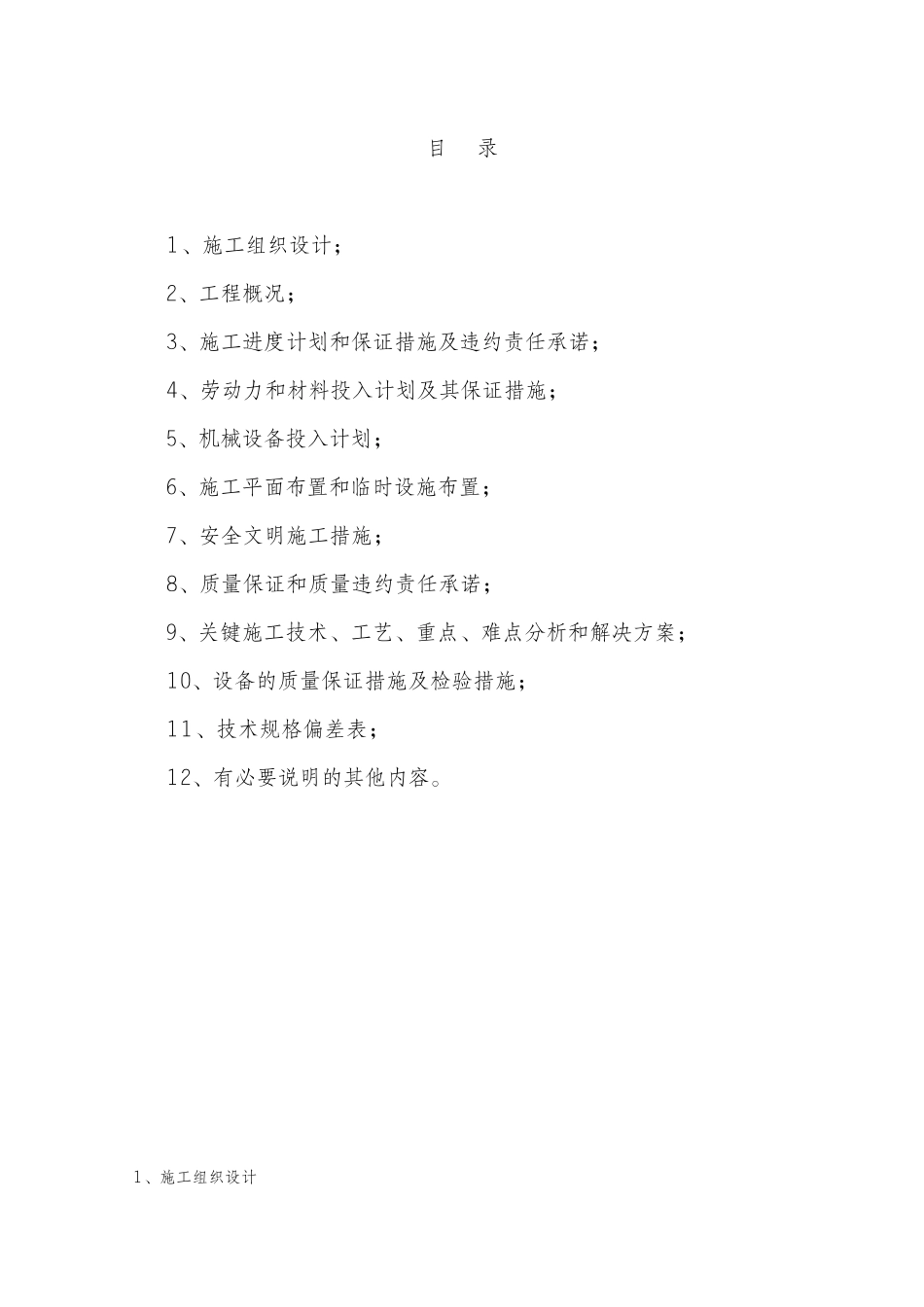

目录1、施工组织设计;2、工程概况;3、施工进度计划和保证措施及违约责任承诺;4、劳动力和材料投入计划及其保证措施;5、机械设备投入计划;6、施工平面布置和临时设施布置;7、安全文明施工措施;8、质量保证和质量违约责任承诺;9、关键施工技术、工艺、重点、难点分析和解决方案;10、设备的质量保证措施及检验措施;11、技术规格偏差表;12、有必要说明的其他内容

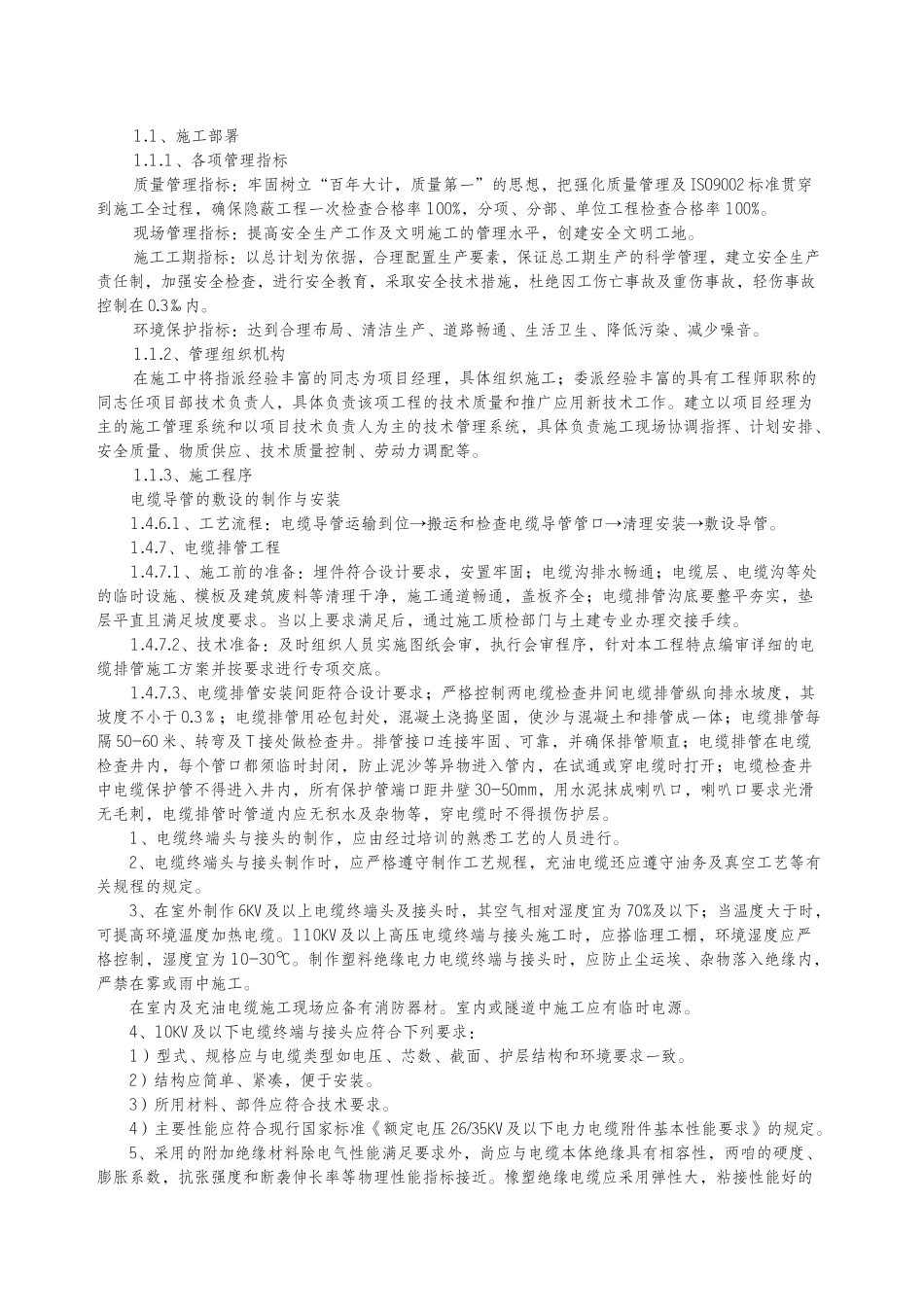

1、施工组织设计1
1、施工部署1
1、各项管理指标质量管理指标:牢固树立“百年大计,质量第一”的思想,把强化质量管理及ISO9002标准贯穿到施工全过程,确保隐蔽工程一次检查合格率100%,分项、分部、单位工程检查合格率100%
现场管理指标:提高安全生产工作及文明施工的管理水平,创建安全文明工地
施工工期指标:以总计划为依据,合理配置生产要素,保证总工期生产的科学管理,建立安全生产责任制,加强安全检查,进行安全教育,采取安全技术措施,杜绝因工伤亡事故及重伤事故,轻伤事故控制在0
环境保护指标:达到合理布局、清洁生产、道路畅通、生活卫生、降低污染、减少噪音
2、管理组织机构在施工中将指派经验丰富的同志为项目经理,具体组织施工;委派经验丰富的具有工程师职称的同志任项目部技术负责人,具体负责该项工程的技术质量和推广应用新技术工作
建立以项目经理为主的施工管理系统和以项目技术负责人为主的技术管理系统,具体负责施工现场协调指挥、计划安排、安全质量、物质供应、技术质量控制、劳动力调配等

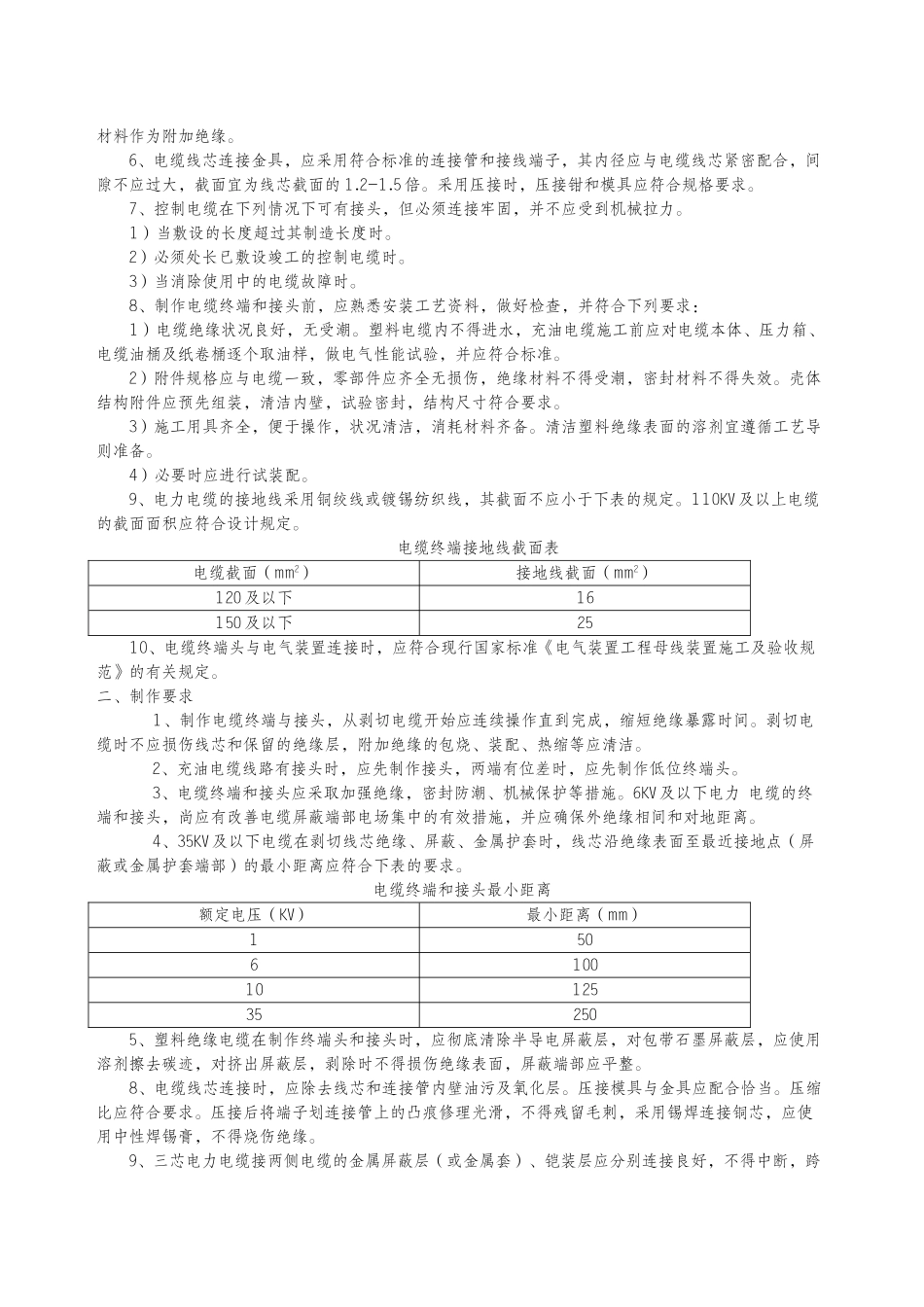

3、施工程序电缆导管的敷设的制作与安装1
1、工艺流程:电缆导管运输到位→搬运和检查电缆导管管口→清理安装→敷设导管
7、电缆排管工程1
1、施工前的准备:埋件符合设计要求,安置牢固;电缆沟排水畅通;电缆层、电缆沟等处的临时设施、模板及建筑废料等清理干净,施工通道畅通,盖板齐全;电缆排管沟底要整
