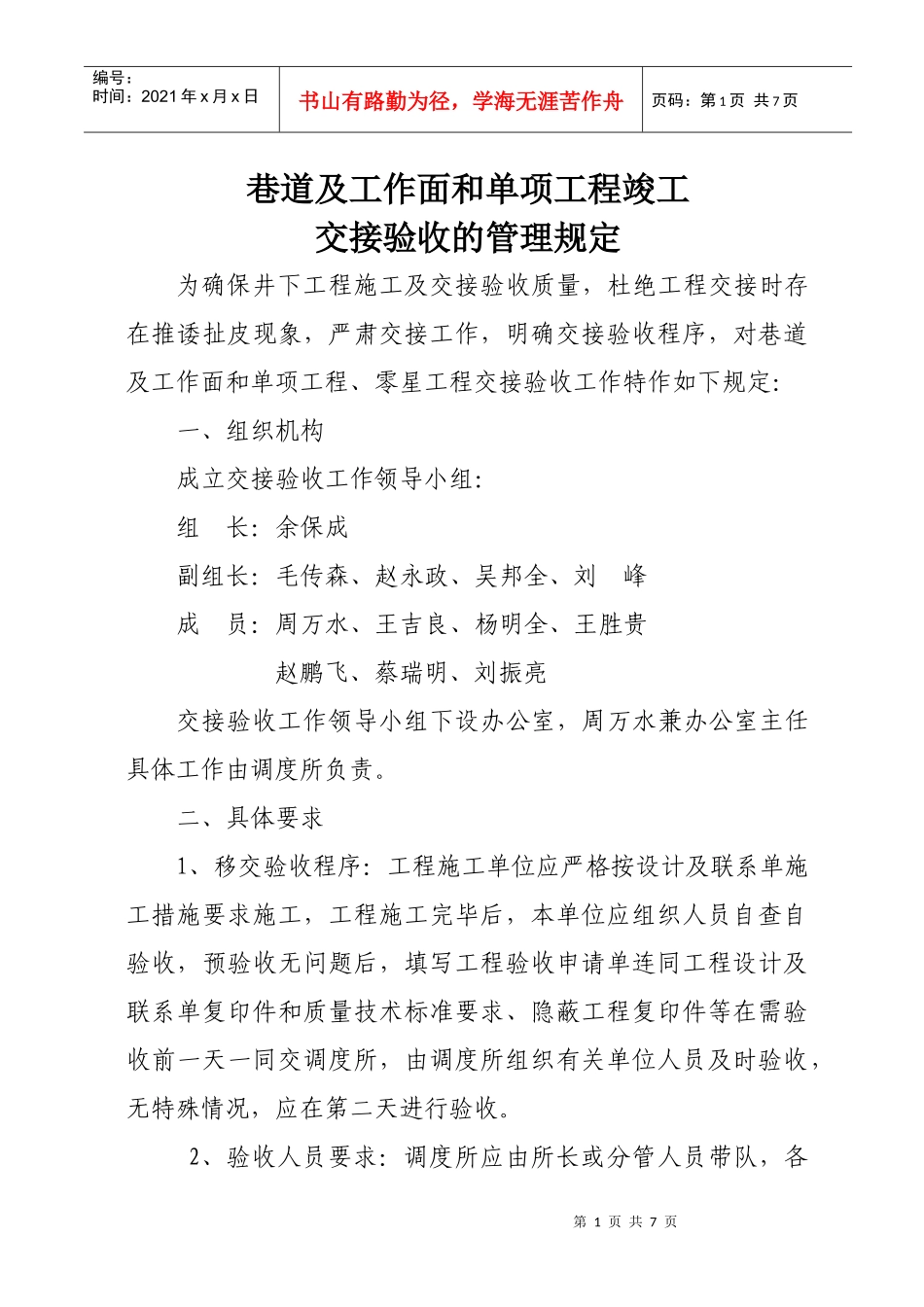

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页巷道及工作面和单项工程竣工交接验收的管理规定为确保井下工程施工及交接验收质量,杜绝工程交接时存在推诿扯皮现象,严肃交接工作,明确交接验收程序,对巷道及工作面和单项工程、零星工程交接验收工作特作如下规定:一、组织机构成立交接验收工作领导小组:组长:余保成副组长:毛传森、赵永政、吴邦全、刘峰成员:周万水、王吉良、杨明全、王胜贵赵鹏飞、蔡瑞明、刘振亮交接验收工作领导小组下设办公室,周万水兼办公室主任具体工作由调度所负责
二、具体要求1、移交验收程序:工程施工单位应严格按设计及联系单施工措施要求施工,工程施工完毕后,本单位应组织人员自查自验收,预验收无问题后,填写工程验收申请单连同工程设计及联系单复印件和质量技术标准要求、隐蔽工程复印件等在需验收前一天一同交调度所,由调度所组织有关单位人员及时验收,无特殊情况,应在第二天进行验收

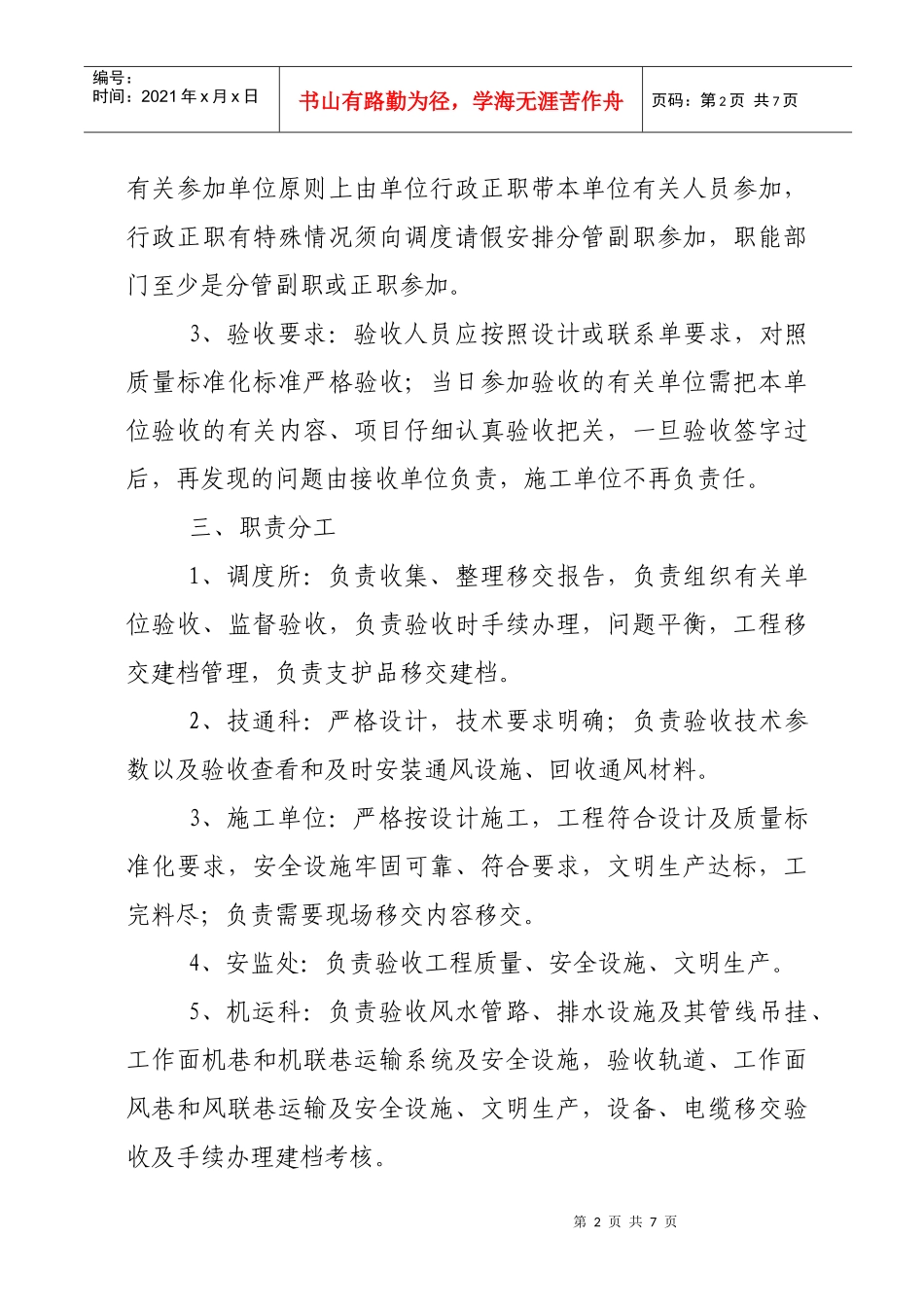

2、验收人员要求:调度所应由所长或分管人员带队,各第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页有关参加单位原则上由单位行政正职带本单位有关人员参加,行政正职有特殊情况须向调度请假安排分管副职参加,职能部门至少是分管副职或正职参加
3、验收要求:验收人员应按照设计或联系单要求,对照质量标准化标准严格验收;当日参加验收的有关单位需把本单位验收的有关内容、项目仔细认真验收把关,一旦验收签字过后,再发现的问题由接收单位负责,施工单位不再负责任
三、职责分工1、调度所:负责收集、整理移交报告,负责组织有关单位验收、监督验收,负责验收时手续办理,问题平衡,工程移交建档管理,负责支护品移交建档
2、技通科:严格设计,技术要求明确;负责验收技术参数以及验收查看和及时安装通风设施、回收通风材料

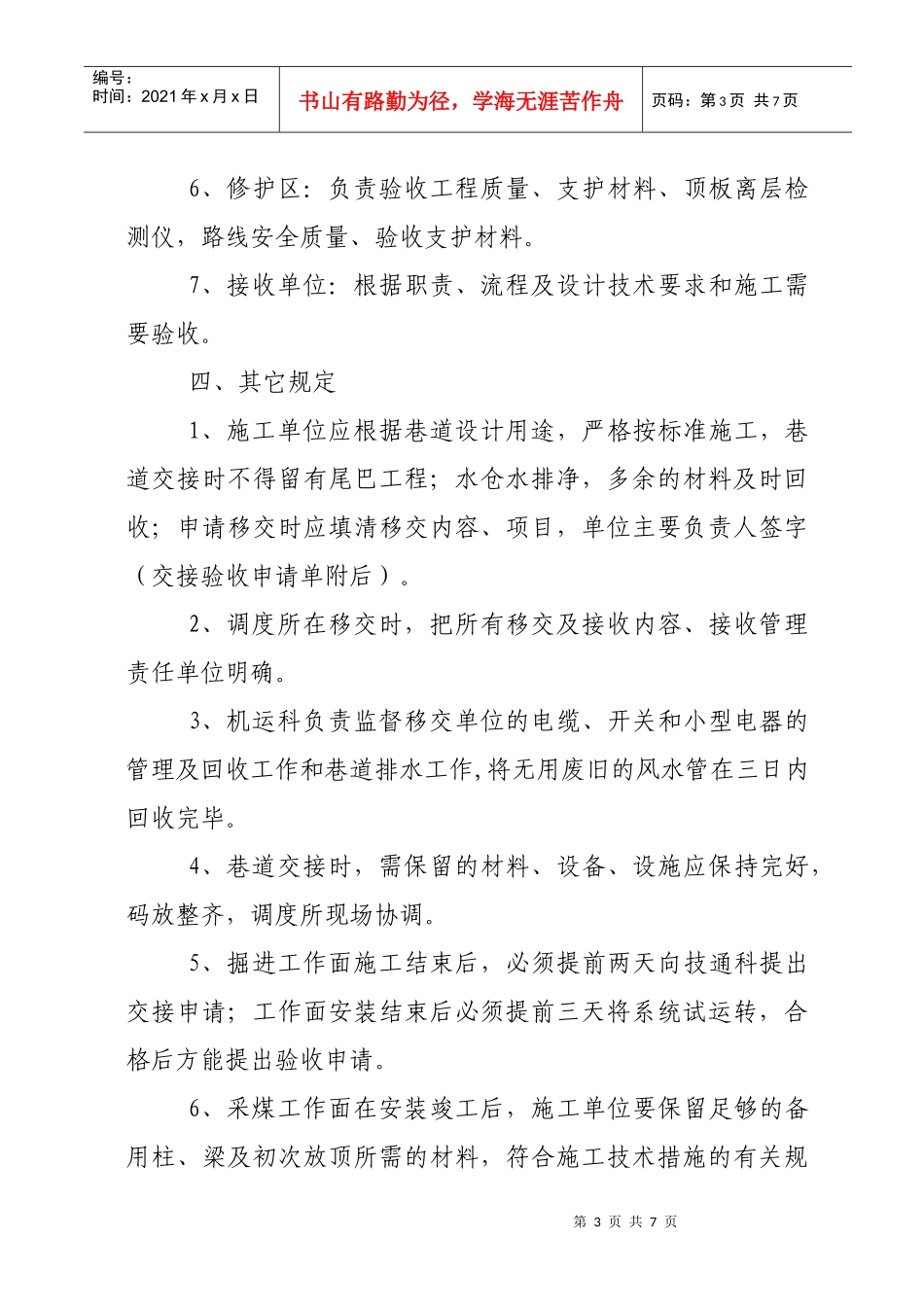

3、施工单位:严格按设计施工,工程
