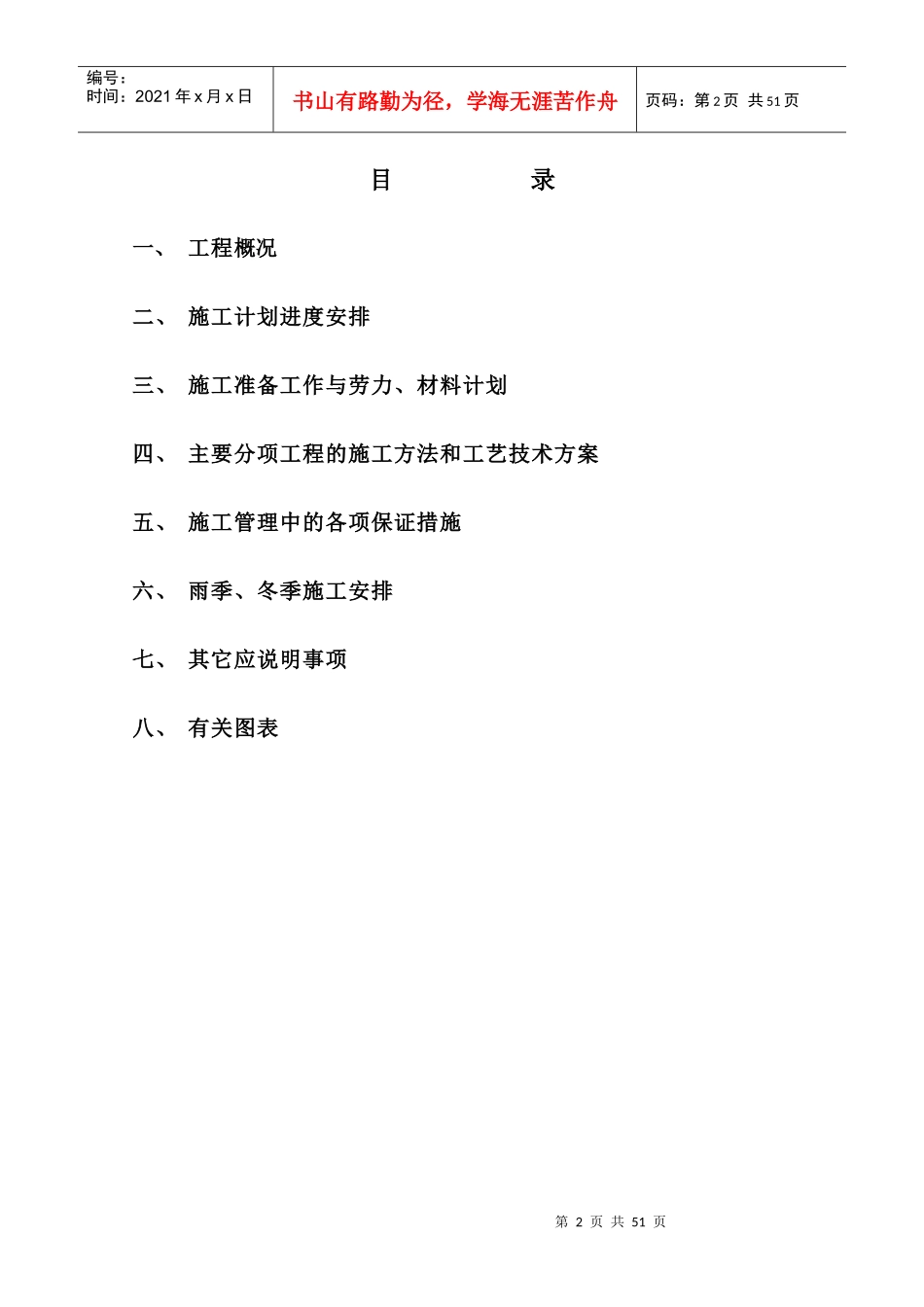

第1页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共51页东莞市常虎高速公路第十六合同段总体施工组织设计核工业长沙中南建设工程集团公司常虎高速公路第十六合同段项目经理部第2页共51页第1页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共51页目录一、工程概况二、施工计划进度安排三、施工准备工作与劳力、材料计划四、主要分项工程的施工方法和工艺技术方案五、施工管理中的各项保证措施六、雨季、冬季施工安排七、其它应说明事项八、有关图表第3页共51页第2页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共51页第一章:工程概况1、工程情况:本合同段起于大朗新马莲的水围南(起点桩号K31+560),经新马莲凤山庙,于马头岭至本合同段终点(终点桩号K35+100),本合同段全长3
其主要工程量如下:2、气候情况:本项目所在区域,雨量充沛,湿度大,多年平均相对湿度为79%,3-9月较为潮湿,其余各月相对湿度较小
多年平均降水量1690~2380mm,历年最大降水量2394
9mm历年最小降水量972
2mm,日最大降水量481
每年雨季在4~9月,降水日数占全年百分比40
8%,降雨量约占全年降雨量的80%以上
由序号工程项目单位工程量1路基挖土方10000m37
0152路基挖石方10000m323
7573填方10000m347
6614排水工程1000m32
5795防护工程1000m37
0876大桥m/座382
2/17中桥m/座53/18小桥m/座46/19涵洞道110通道道911底基层1000m2102
761第4页共51页第3页共51页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共51页于暴雨集中,对新开挖地表,最易造成水毁等
