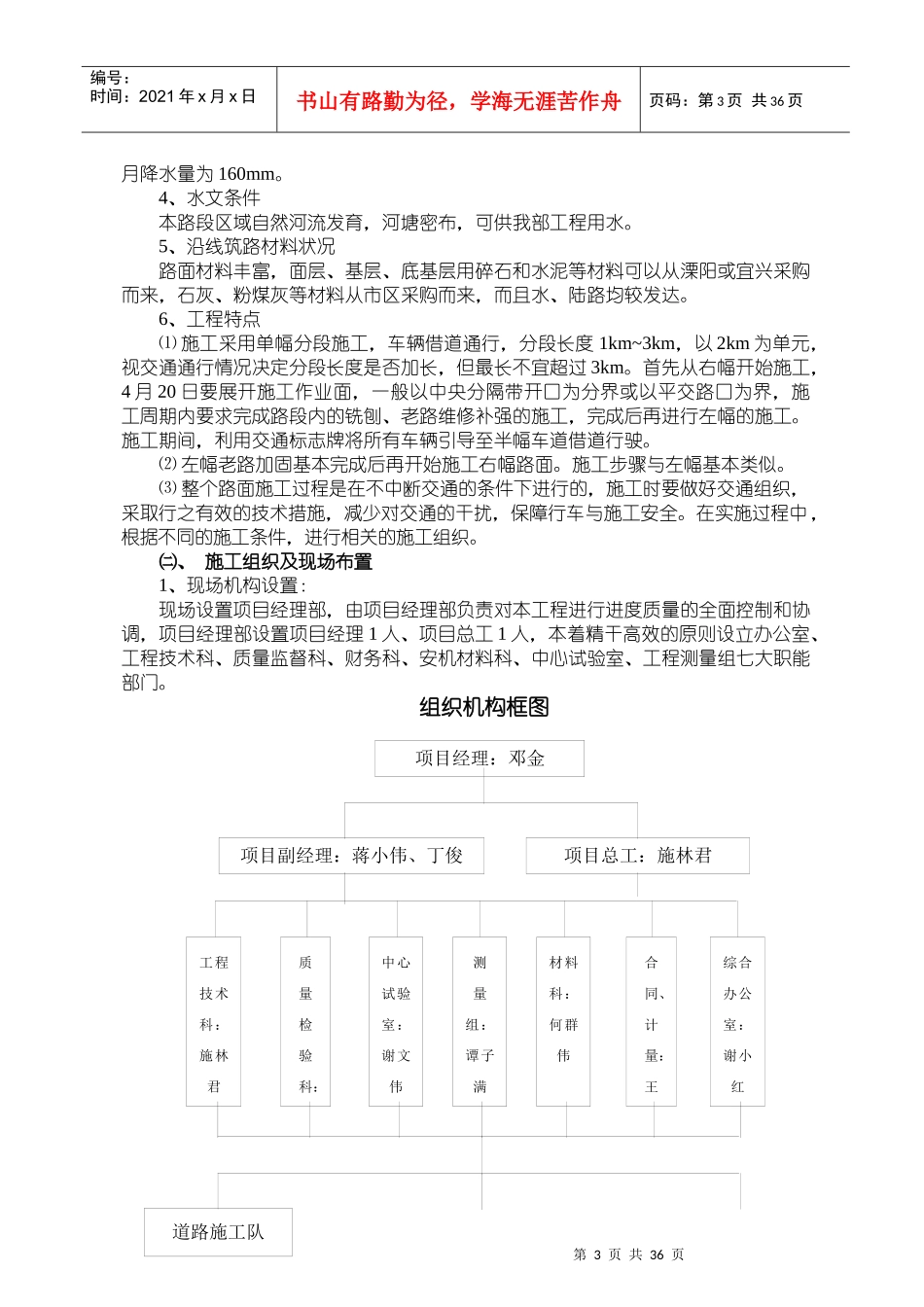

施工组织设计文字说明一、设备、人员动员周期和设备、人员、材料运到施工现场的方法(P1)二、主要工程项目的施工方案、施工方法(P1)三、各分项工程的施工顺序(P29)四、确保工期质量和工期的措施(P29)五、重点(关键)和难点工程情况分析及所采取的施工方案、方法及其措施(P33)六、雨季的施工安排(P34)七、交通导流方案(P35)八、质量、安全保证体系(P42)九、文明施工和环保措施(P45)第2页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共36页一、设备、人员动员周期和设备、人员、材料运到施工现场的方法我公司在中标后对施工现场进行了详细的勘察和研究,认真筹划了该项目施工组织方案,在公司内部对相关人员进行了工前动员,基本拟定了项目实施方案
为保证工程顺利实施和诚信地履行合同,公司成立常武路路面项目经理部,并抽调有经验的项目经理、项目总工和路面工程技术人员组成,全面负责该项目的施工管理,公司加大对该项目施工资源的投入,业主的需求是我们服务的宗旨,保证工程施工的进度、质量、安全、投资的各项目标的实现
我们承诺:4月10日前我们将组织人员、设备进场,进行施工前期的一切准备工作
按照总体工程计划,做好分项工程的各项准备
主要机械设备:摊铺机、装载机、压路机、推土机、挖机等由平板拖车直接运往工地,其他设备沥青拌和楼、水稳拌和楼设置在我公司南夏墅万塔基地,混凝土、沥青混凝土由载重、自卸汽车运往工地
(主要设备见设备、仪器配备表)材料采购:沥青采用重交沥青、SBS改性沥青、橡胶沥青、乳化沥青、路面面层集料、水泥直接供货至我部指定地点
(材料进场时间见材料进场计划表)石灰岩拟采用句容生产的;玄武岩拟采用安徽来安生产的;水泥采用常州产盘固或苏州产金猫;无论是甲供的材料还是长期协作的供货单位,把住“源头”材料质量关异常重要,我们遵照公司制定的《物资采购控制
