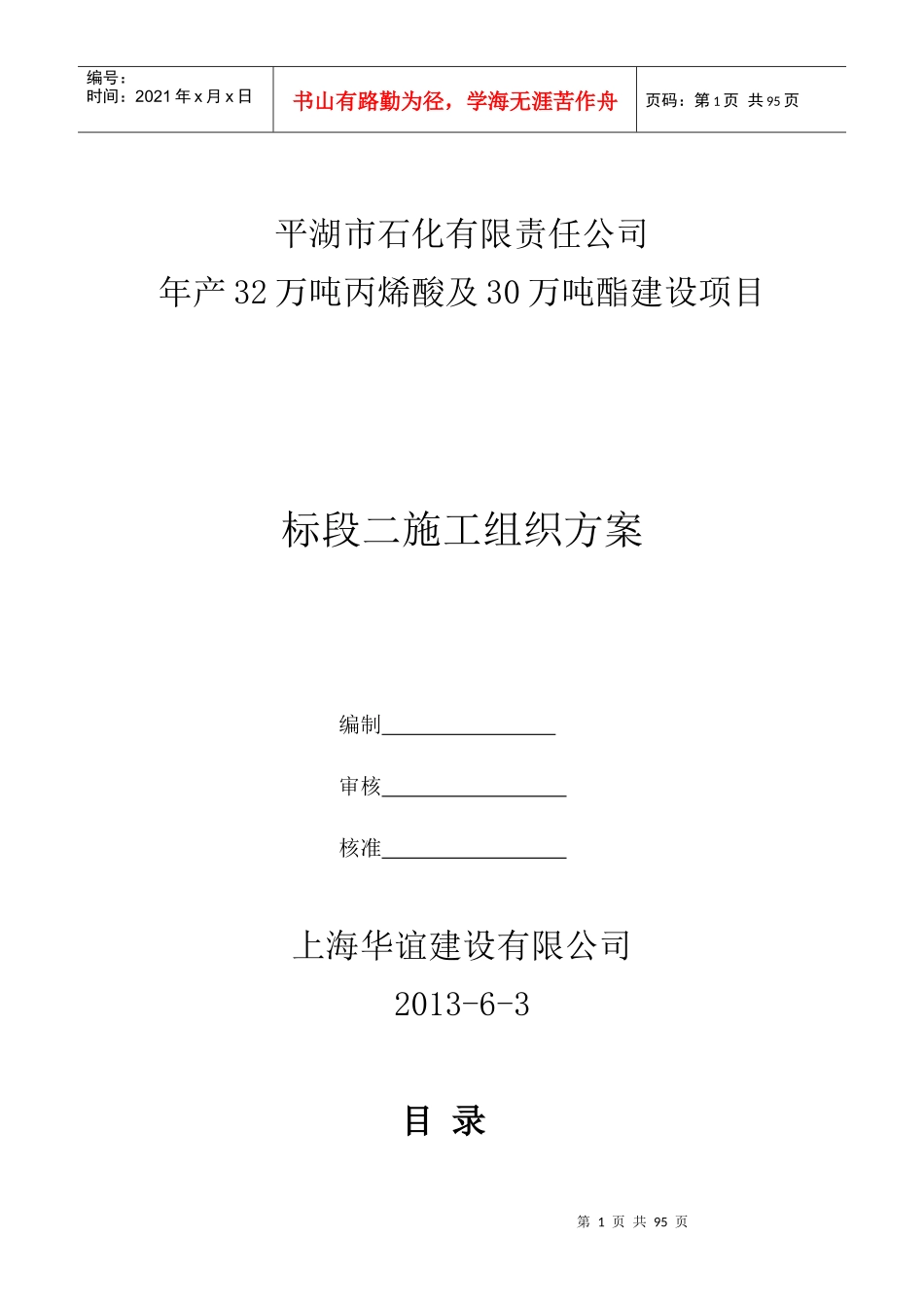

第1页共95页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共95页平湖市石化有限责任公司年产32万吨丙烯酸及30万吨酯建设项目标段二施工组织方案编制审核核准上海华谊建设有限公司2013-6-3目录第2页共95页第1页共95页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共95页一、工程概况及工程施工特点………………………………………3二、公司承诺…………………………………………………………8三、项目组织机构……………………………………………………10四、施工部署…………………………………………………………17五、进度控制…………………………………………………………27六、主要施工方案……………………………………………………32七、质量管理…………………………………………………………85八、HSE管理………………………………………………………….94一、工程概况、编制依据及工程施工特点1、工程概况1.1项目名称:年产32万吨丙烯酸及30万吨酯建设项目1.2建设单位:平湖市石化有限责任公司1.3建设地点:浙江嘉兴平湖独山港区兴港路1号1.4建设范围:主装置2、储罐区及废水处理机电安装工程1.5监理单位:浙江华建工程监理有限公司第3页共95页第2页共95页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共95页1.6项目工期:2013.6.15-2013.12.101.7施工内容:1.7.1设备安装:U100单元反应器356T2台,反应器380T2台,换热器54.3T2台,塔138T/56.2M2台,容器52.4T2台;U200单元换热器163.9T2台,换热器54T2台,塔150T/34.5M1台,塔190T/47.4M1台,塔305T/44.7M1台,换热器67.2T2台;U400单元反应器86T1台,反应器81T1台,塔72.7T/24.5M1台;U500单元容器72.3T1台,容器66.8T1台;600单元和U800单元设备暂定。1.7.2工艺管道:主装置管道和罐区管道以及外管架管道敷设安装;及部分循环水、给排水的管道安装、主要材质为哈氏合金,316L不锈钢,304不锈钢,20#碳钢管‘镀锌管,L245直缝管,管道焊缝约为210000达因。1.7.3电气仪表:主要装置内照明、桥架生产用电缆和控制电缆敷设接线、变电所设备由业主负责。1.7.4钢结构:设备钢平台、外管架制作安装。2、编制依据2.1平湖石化有限责任公司年产32万吨丙烯酸及30万吨酯建设项目施工图纸。2.2现场勘察,技术答疑及澄清文件。2.3现行国家、行业相关标准、施工质量验收规范、企业标准。《石油化工金属管道工程施工及验收规范》GB50235-2011《石油化工厂区管线综合技术规范》GB50236-20093工程施工特点3.1安全管理3.1.1重点、难点分析施工进度紧、工作量大、安装专业多、大件吊装工作多,立体交叉施工等特点,这对施工安全管理上提出较高的要求。3.1.2主要措施加强施工人员的安全管理:通过入场教育、现场考核、岗前培训、班前(后)会、宣传教育等各种形式,加强施工人员的安全意识。严格各类作业审批制度:加强对动土、浇灌、吊装、动火、脚手、密闭、试压等作业的审批,明确责任,有效掌控。加强现场安全措施的落实:针对丙烯酸主装置孔洞多、楼层高等特点,现场安全第4页共95页第3页共95页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共95页措施必须到位,保证施工作业场所的安全。严格各类危险源的管理:对塔吊、井架、脚手架、深基坑、大件设备吊装等重大危险源严格施工方案的审批和现场的管理。3.2进度管理3.2.1重点、难点分析整个项目的实际安装进度为120天,进度控制主要把握主装置的关键进度控制(土建交安和设备安装主线控制),及材料、设备采购进场计划。3.2.2主要措施合理安排总进度,根据项目的实际情况和开车试生产的里程碑节点,明确土建交工、设备吊装、管道试压等关键节点。施工单位进场后立即组织编制关键设备和主要材料的进场计划报业主。通过三级四级进度计划控制,统计每日、每周完成的工作量,发现偏差,及时分析、采取措施,以周计划保证月计划,以月计划保证总计划。紧紧围绕反应器的进场计划,确定反应器吊装、附属设备组装、钢结构和管道安装的详细施工计划。合理调动施工设备、劳动力、材料等资源,有序组...
