钢结构网架工程施工组织设计中国建筑第七工程局山东分公司2008年3月1日编制人:周民第2页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共32页1

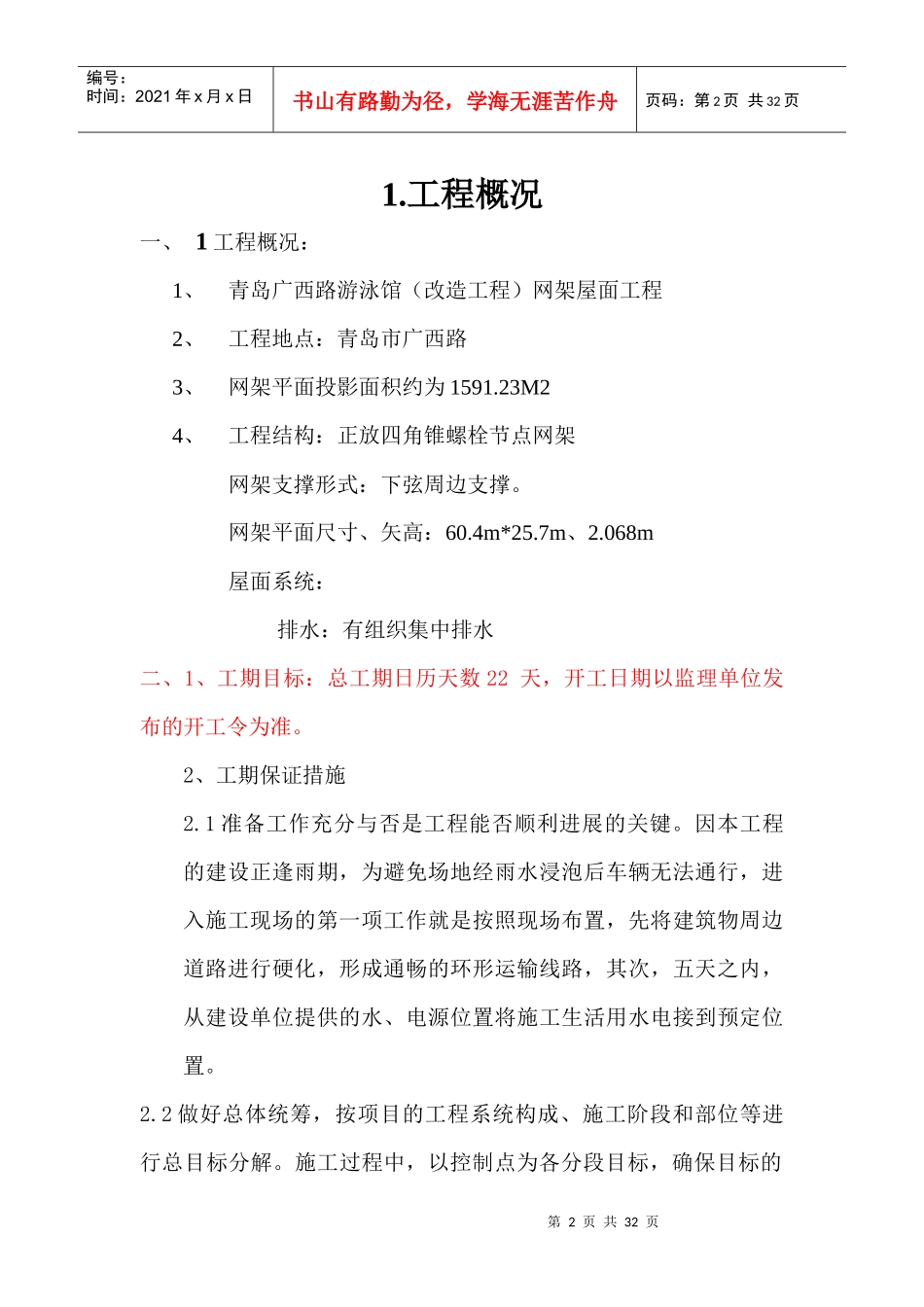

工程概况一、1工程概况:1、青岛广西路游泳馆(改造工程)网架屋面工程2、工程地点:青岛市广西路3、网架平面投影面积约为1591
23M24、工程结构:正放四角锥螺栓节点网架网架支撑形式:下弦周边支撑
网架平面尺寸、矢高:60
068m屋面系统:排水:有组织集中排水二、1、工期目标:总工期日历天数22天,开工日期以监理单位发布的开工令为准
2、工期保证措施2
1准备工作充分与否是工程能否顺利进展的关键
因本工程的建设正逢雨期,为避免场地经雨水浸泡后车辆无法通行,进入施工现场的第一项工作就是按照现场布置,先将建筑物周边道路进行硬化,形成通畅的环形运输线路,其次,五天之内,从建设单位提供的水、电源位置将施工生活用水电接到预定位置
2做好总体统筹,按项目的工程系统构成、施工阶段和部位等进行总目标分解
施工过程中,以控制点为各分段目标,确保目标的第3页共32页第2页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共32页实现

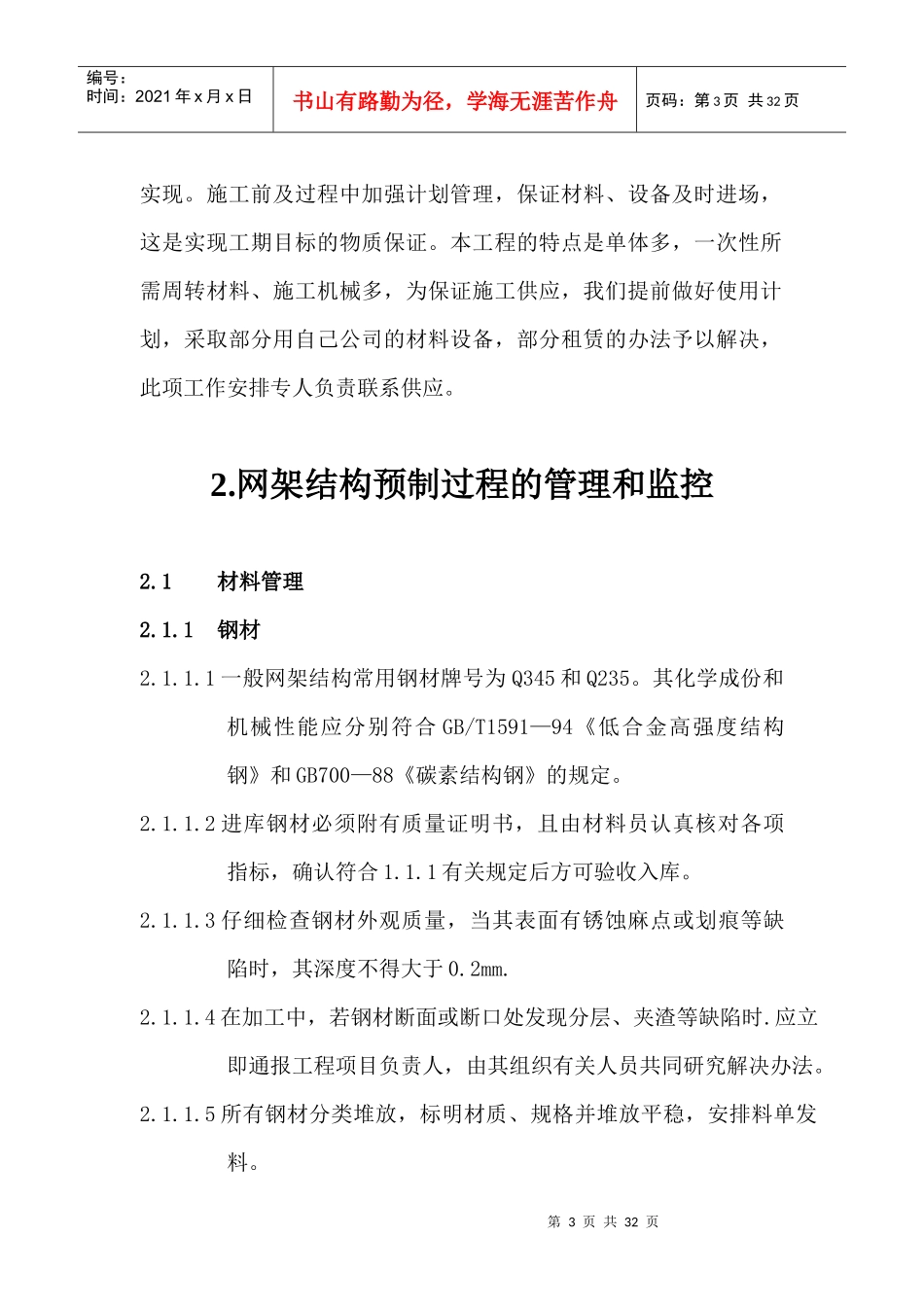

施工前及过程中加强计划管理,保证材料、设备及时进场,这是实现工期目标的物质保证
本工程的特点是单体多,一次性所需周转材料、施工机械多,为保证施工供应,我们提前做好使用计划,采取部分用自己公司的材料设备,部分租赁的办法予以解决,此项工作安排专人负责联系供应
网架结构预制过程的管理和监控2
1材料管理2
1一般网架结构常用钢材牌号为Q345和Q235
其化学成份和机械性能应分别符合GB/T1591—94《低合金高强度结构钢》和GB700—88《碳素结构钢》的规定
2进库钢材必须附有质量证明书,
