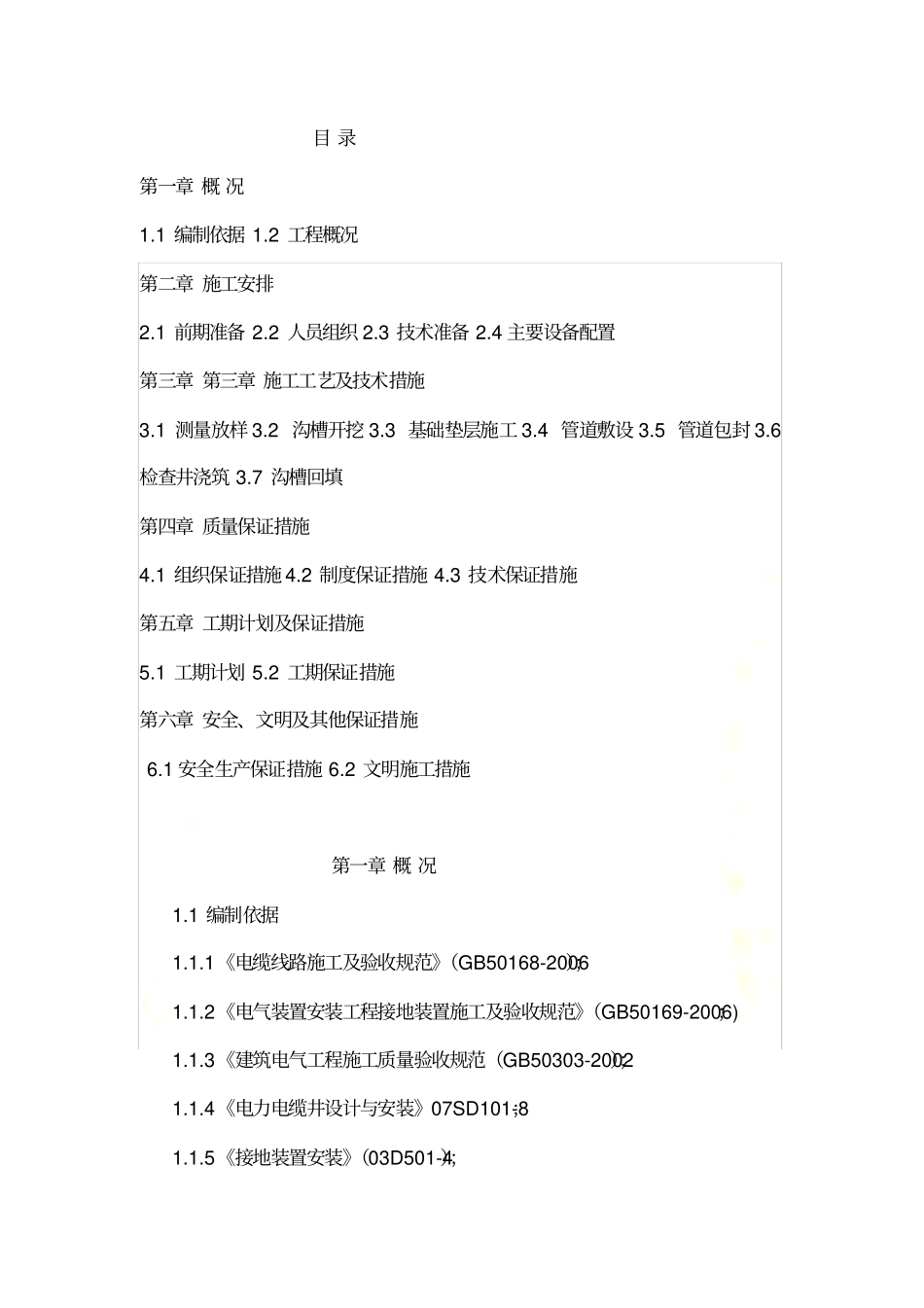

市政道路电力管道施工方案目录第一章概况1
1编制依据1
2工程概况第二章施工安排2
1前期准备2
2人员组织2
3技术准备2
4主要设备配置第三章第三章施工工艺及技术措施3
1测量放样3
2沟槽开挖3
3基础垫层施工3
4管道敷设3
5管道包封3
6检查井浇筑3
7沟槽回填第四章质量保证措施4
1组织保证措施4
2制度保证措施4
3技术保证措施第五章工期计划及保证措施5
1工期计划5
2工期保证措施第六章安全、文明及其他保证措施6
1安全生产保证措施6
2文明施工措施第一章概况1

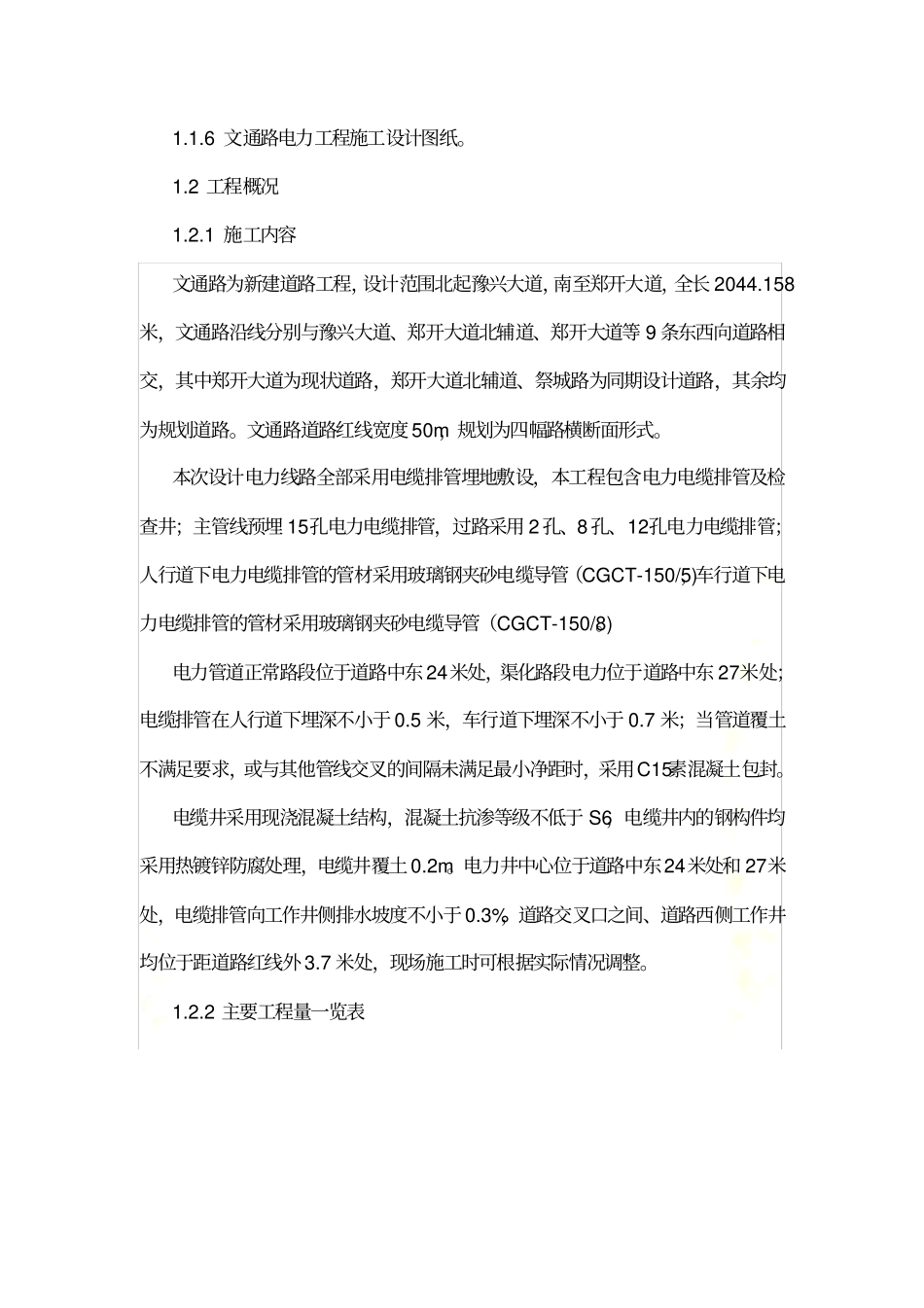

1编制依据1
1《电缆线路施工及验收规范》(GB50168-2006);1
2《电气装置安装工程接地装置施工及验收规范》(GB50169-2006);1
3《建筑电气工程施工质量验收规范(GB50303-2002);1
4《电力电缆井设计与安装》07SD101-8;1
5《接地装置安装》(03D501-4);1
6文通路电力工程施工设计图纸
2工程概况1
1施工内容文通路为新建道路工程,设计范围北起豫兴大道,南至郑开大道,全长2044
158米,文通路沿线分别与豫兴大道、郑开大道北辅道、郑开大道等9条东西向道路相交,其中郑开大道为现状道路,郑开大道北辅道、祭城路为同期设计道路,其余均为规划道路
文通路道路红线宽度50m,规划为四幅路横断面形式
本次设计电力线路全部采用电缆排管埋地敷设,本工程包含电力电缆排管及检查井;主管线预埋15孔电力电缆排管,过路采用2孔、8孔、12孔电力电缆排管;人行道下电力电缆排管的管材采用玻璃钢夹砂电缆导管(CGCT-150/5),车行道下电力电缆排管的管材采用玻璃钢夹砂电缆导管(CGCT-150/8)
电力管道正常路段位于道路中东24米处,渠化路段电力位于道路中东27米处;电缆排管在人行道下埋深不小于0
5米,车行道下埋深不小于0
