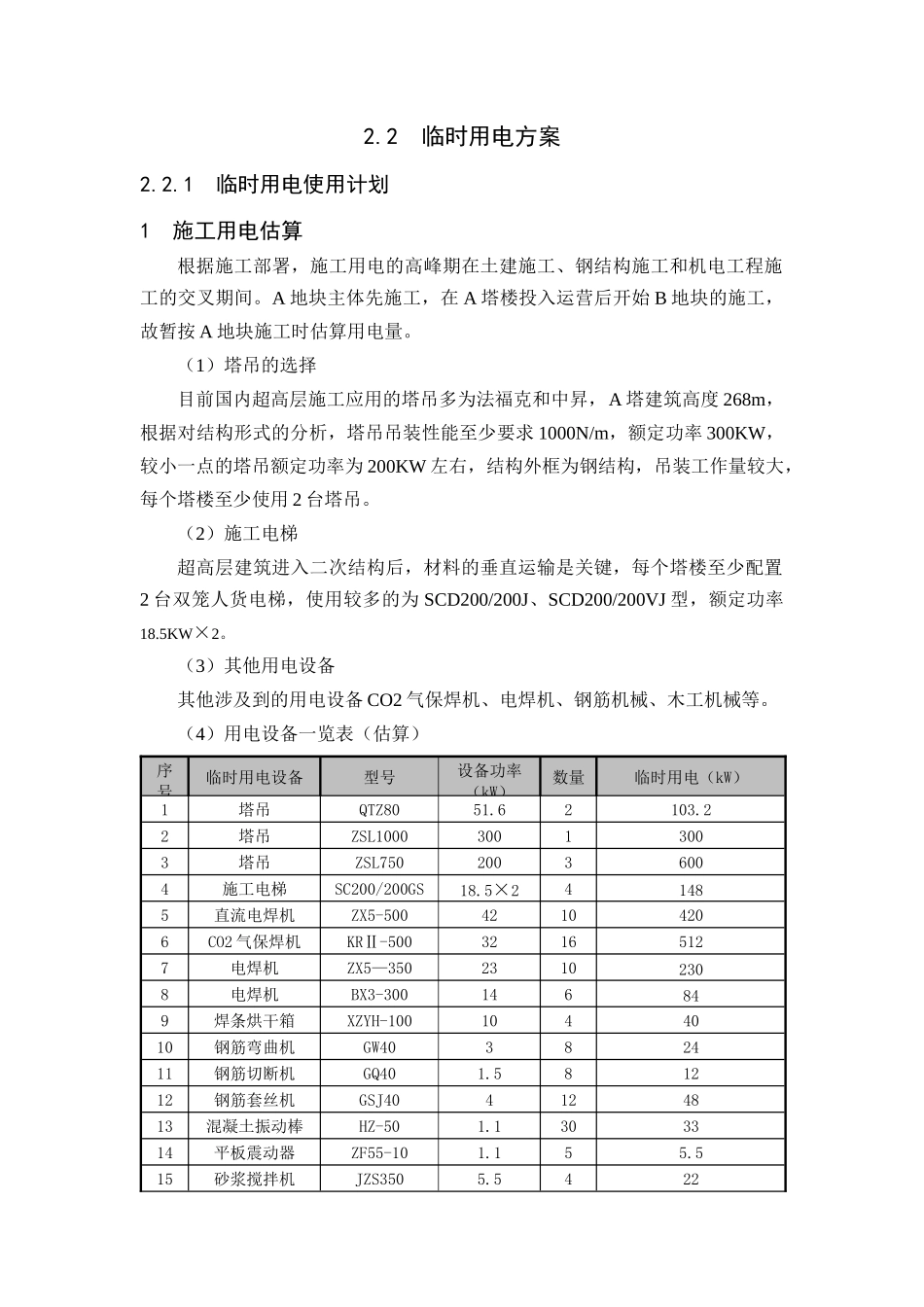

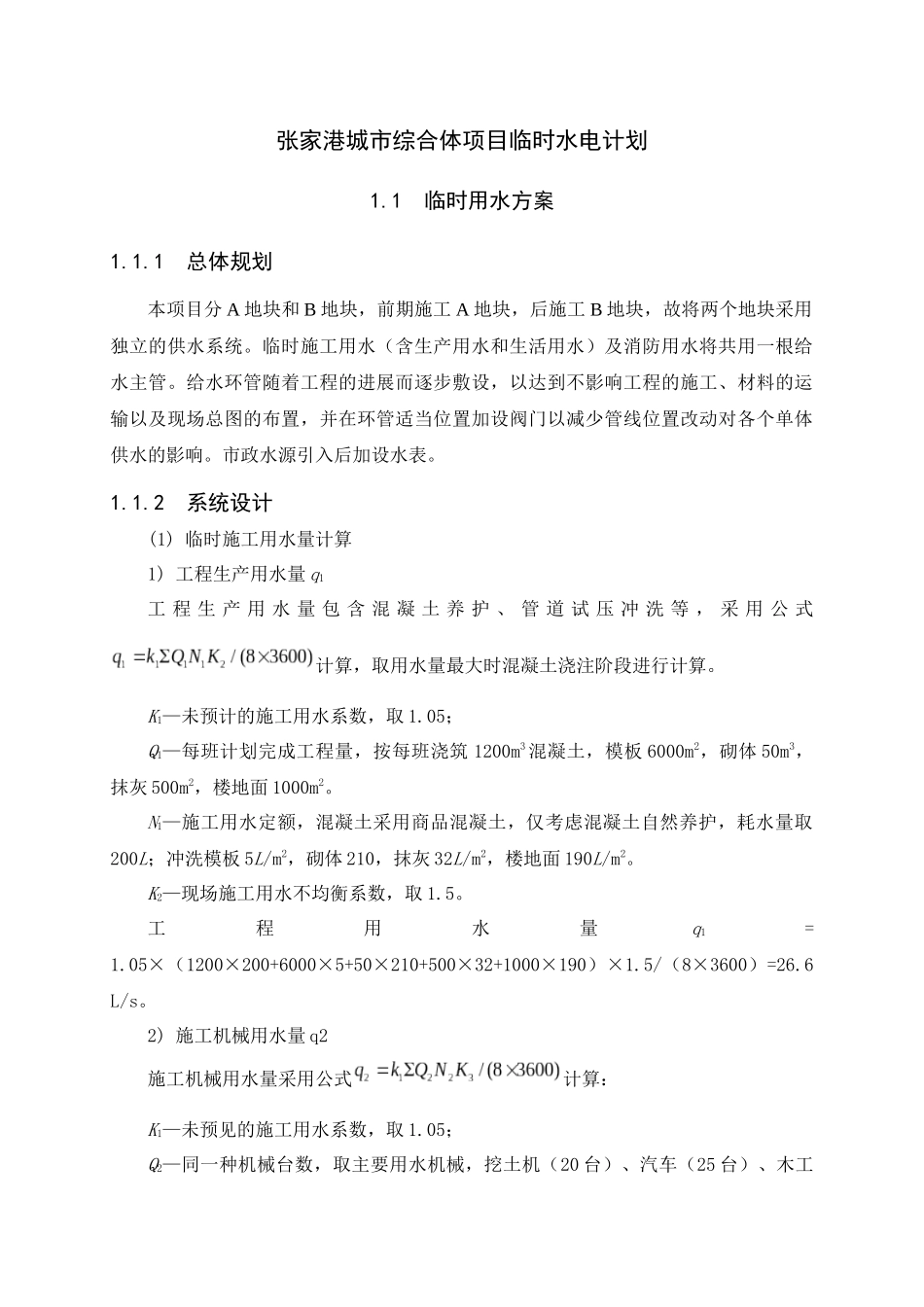

张家港城市综合体项目临时水电计划1
1临时用水方案1
1总体规划本项目分A地块和B地块,前期施工A地块,后施工B地块,故将两个地块采用独立的供水系统
临时施工用水(含生产用水和生活用水)及消防用水将共用一根给水主管
给水环管随着工程的进展而逐步敷设,以达到不影响工程的施工、材料的运输以及现场总图的布置,并在环管适当位置加设阀门以减少管线位置改动对各个单体供水的影响
市政水源引入后加设水表

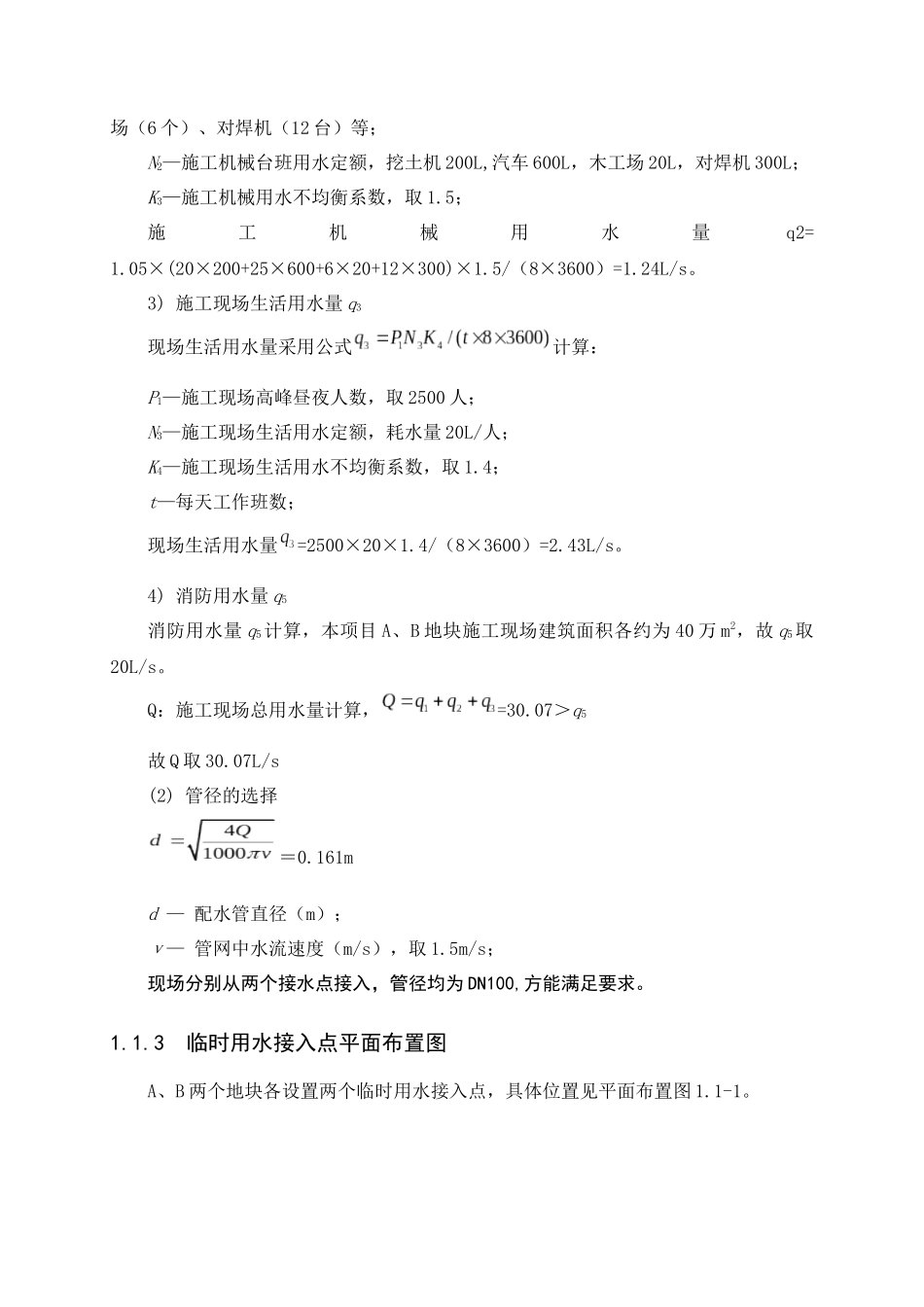

2系统设计(1)临时施工用水量计算1)工程生产用水量q1工程生产用水量包含混凝土养护、管道试压冲洗等,采用公式计算,取用水量最大时混凝土浇注阶段进行计算
K1—未预计的施工用水系数,取1
05;Q1—每班计划完成工程量,按每班浇筑1200m3混凝土,模板6000m2,砌体50m3,抹灰500m2,楼地面1000m2
N1—施工用水定额,混凝土采用商品混凝土,仅考虑混凝土自然养护,耗水量取200L;冲洗模板5L/m2,砌体210,抹灰32L/m2,楼地面190L/m2
K2—现场施工用水不均衡系数,取1
工程用水量q1=1
05×(1200×200+6000×5+50×210+500×32+1000×190)×1
5/(8×3600)=26
2)施工机械用水量q2施工机械用水量采用公式计算:K1—未预见的施工用水系数,取1
05;Q2—同一种机械台数,取主要用水机械,挖土机(20台)、汽车(25台)、木工场(6个)、对焊机(12台)等;N2—施工机械台班用水定额,挖土机200L,汽车600L,木工场20L,对焊机300L;K3—施工机械用水不均衡系数,取1
5;施工机械用水量q2=1
05×(20×200+25×600+6×20+12×300)×1
5/(8×3600)=1
3)施工现场生活用水量q3现场生活用水量采用公式计算:P1—施工现场高峰昼夜人数
