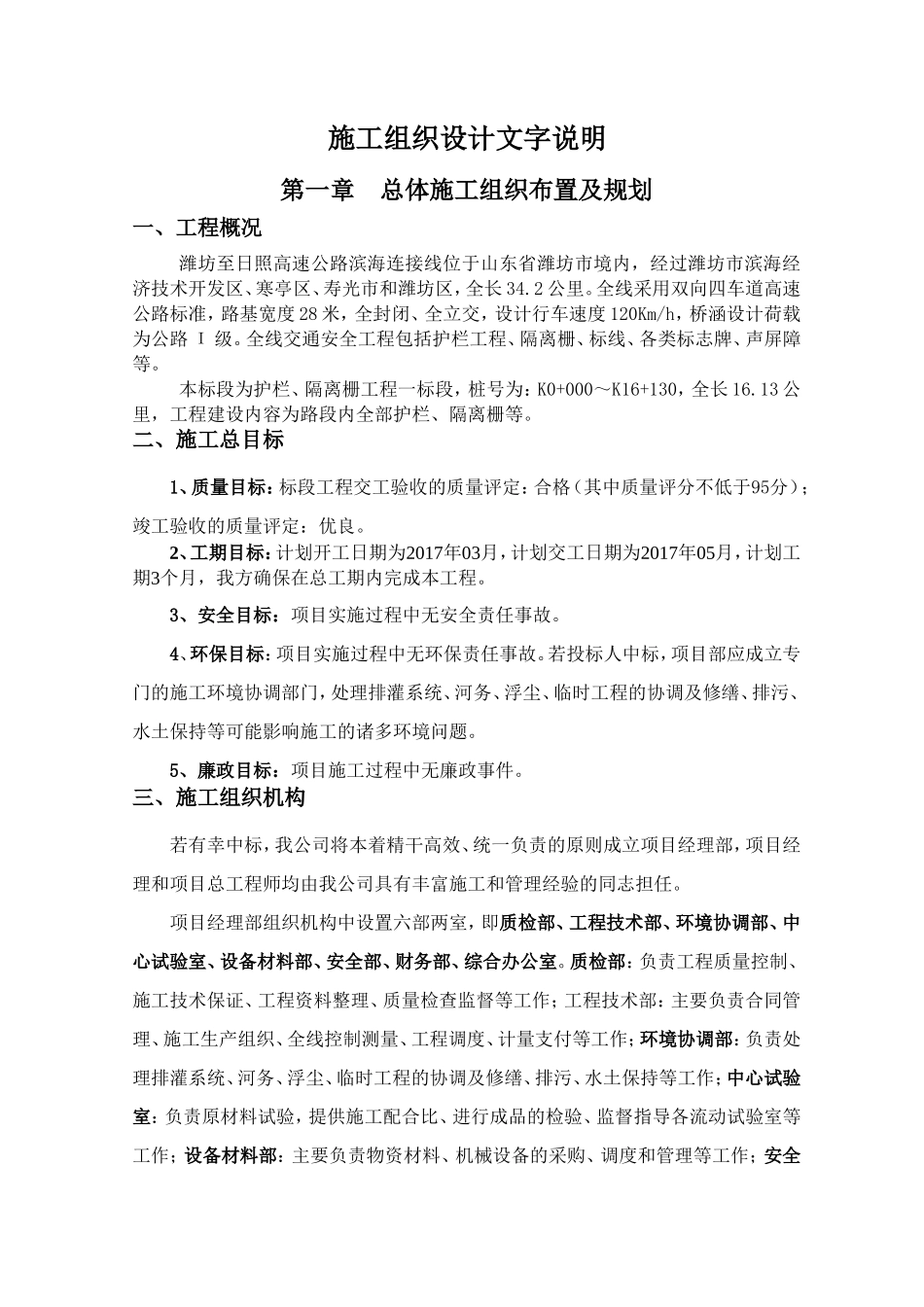

五、施工组织设计一、施工组织设计文字说明(1)总体施工组织布置及规划(2)主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施)(3)工期保证体系及保证措施(4)工程质量管理体系及保证措施(5)安全生产管理体系及保证措施(6)环境保护、水土保持保证体系及保证措施(7)文明施工、文物保护保证体系及保证措施(8)项目风险预测与防范,事故应急预案(9)其他应说明的事项二、施工组织设计图表附表一施工总体计划表附表二分项工程进度率计划表(斜率图)附表三工程管理曲线附表四分项工程生产率和施工周期表附表五施工总平面图附表六劳动力计划表附表七临时占地计划表附表八外供电力需求计划表施工组织设计文字说明第一章总体施工组织布置及规划一、工程概况潍坊至日照高速公路滨海连接线位于山东省潍坊市境内,经过潍坊市滨海经济技术开发区、寒亭区、寿光市和潍坊区,全长34
全线采用双向四车道高速公路标准,路基宽度28米,全封闭、全立交,设计行车速度120Km/h,桥涵设计荷载为公路Ι级
全线交通安全工程包括护栏工程、隔离栅、标线、各类标志牌、声屏障等
本标段为护栏、隔离栅工程一标段,桩号为:K0+000~K16+130,全长16
13公里,工程建设内容为路段内全部护栏、隔离栅等

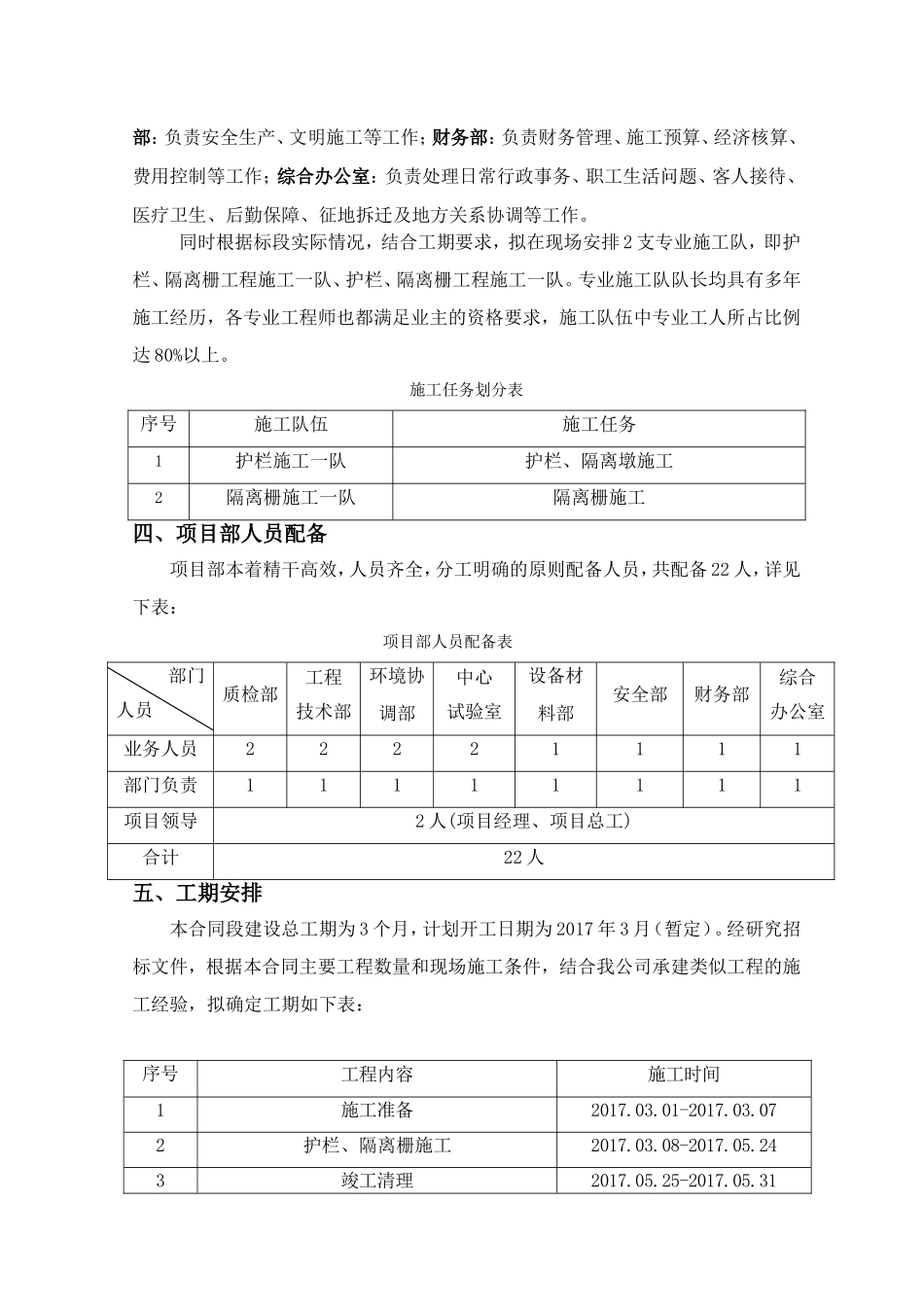

二、施工总目标1、质量目标:标段工程交工验收的质量评定:合格(其中质量评分不低于95分);竣工验收的质量评定:优良
2、工期目标:计划开工日期为2017年03月,计划交工日期为2017年05月,计划工期3个月,我方确保在总工期内完成本工程
3、安全目标:项目实施过程中无安全责任事故
4、环保目标:项目实施过程中无环保责任事故
若投标人中标,项目部应成立专门的施工环境协调部门,处理排灌系统、河务、浮尘、临时工程的协调及修缮、排污、水土保持等可能影响施工的诸多环境问题
5、廉政目标:项目施工过程中
