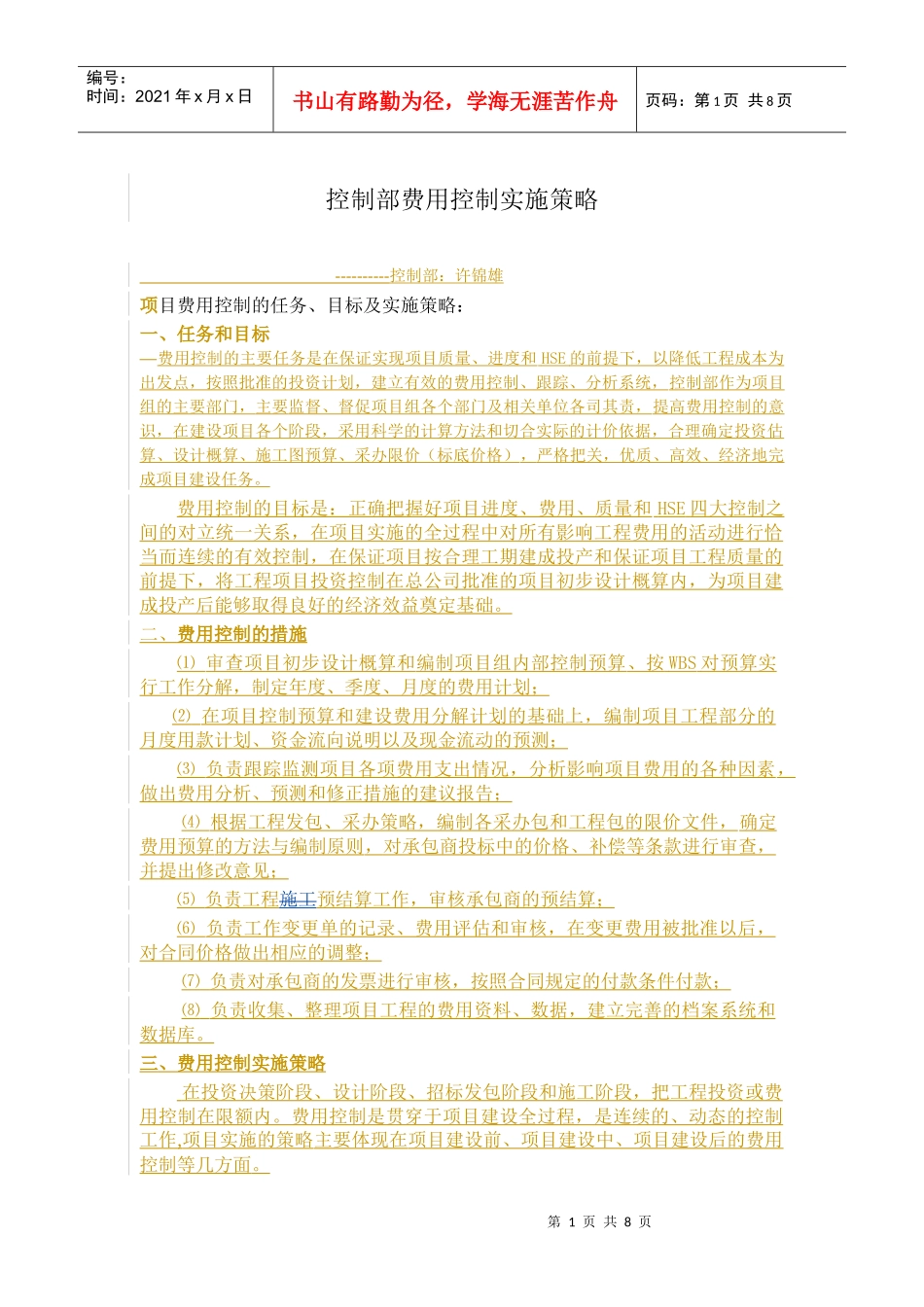

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页控制部费用控制实施策略----------控制部:许锦雄项目费用控制的任务、目标及实施策略:一、任务和目标费用控制的主要任务是在保证实现项目质量、进度和HSE的前提下,以降低工程成本为出发点,按照批准的投资计划,建立有效的费用控制、跟踪、分析系统,控制部作为项目组的主要部门,主要监督、督促项目组各个部门及相关单位各司其责,提高费用控制的意识,在建设项目各个阶段,采用科学的计算方法和切合实际的计价依据,合理确定投资估算、设计概算、施工图预算、采办限价(标底价格),严格把关,优质、高效、经济地完成项目建设任务
费用控制的目标是:正确把握好项目进度、费用、质量和HSE四大控制之间的对立统一关系,在项目实施的全过程中对所有影响工程费用的活动进行恰当而连续的有效控制,在保证项目按合理工期建成投产和保证项目工程质量的前提下,将工程项目投资控制在总公司批准的项目初步设计概算内,为项目建成投产后能够取得良好的经济效益奠定基础

二、费用控制的措施⑴审查项目初步设计概算和编制项目组内部控制预算、按WBS对预算实行工作分解,制定年度、季度、月度的费用计划;⑵在项目控制预算和建设费用分解计划的基础上,编制项目工程部分的月度用款计划、资金流向说明以及现金流动的预测;⑶负责跟踪监测项目各项费用支出情况,分析影响项目费用的各种因素,做出费用分析、预测和修正措施的建议报告;⑷根据工程发包、采办策略,编制各采办包和工程包的限价文件,确定费用预算的方法与编制原则,对承包商投标中的价格、补偿等条款进行审查,并提出修改意见;⑸负责工程施工预结算工作,审核承包商的预结算;⑹负责工作变更单的记录、费用评估和审核,在变更费用被批准以后,对合同价格做出相应的调整;⑺负责对承包商的发票进行审核,按照合同规定的付款条件付款;⑻负责收集、
