压缩空气管线改造方案及施工措施主管副总经理:安全副总经理:总工程师:生产技术部:安检部:消防部门:调度室:动力车间:化产车间:编制:改造方案现脱硫工段压缩空气与焦炉、备煤等压缩空气公用一趟管线
造成脱硫工段进再生塔压缩空气压力波动比较大,液位不稳定
故将脱硫用压缩空气改为独立系统

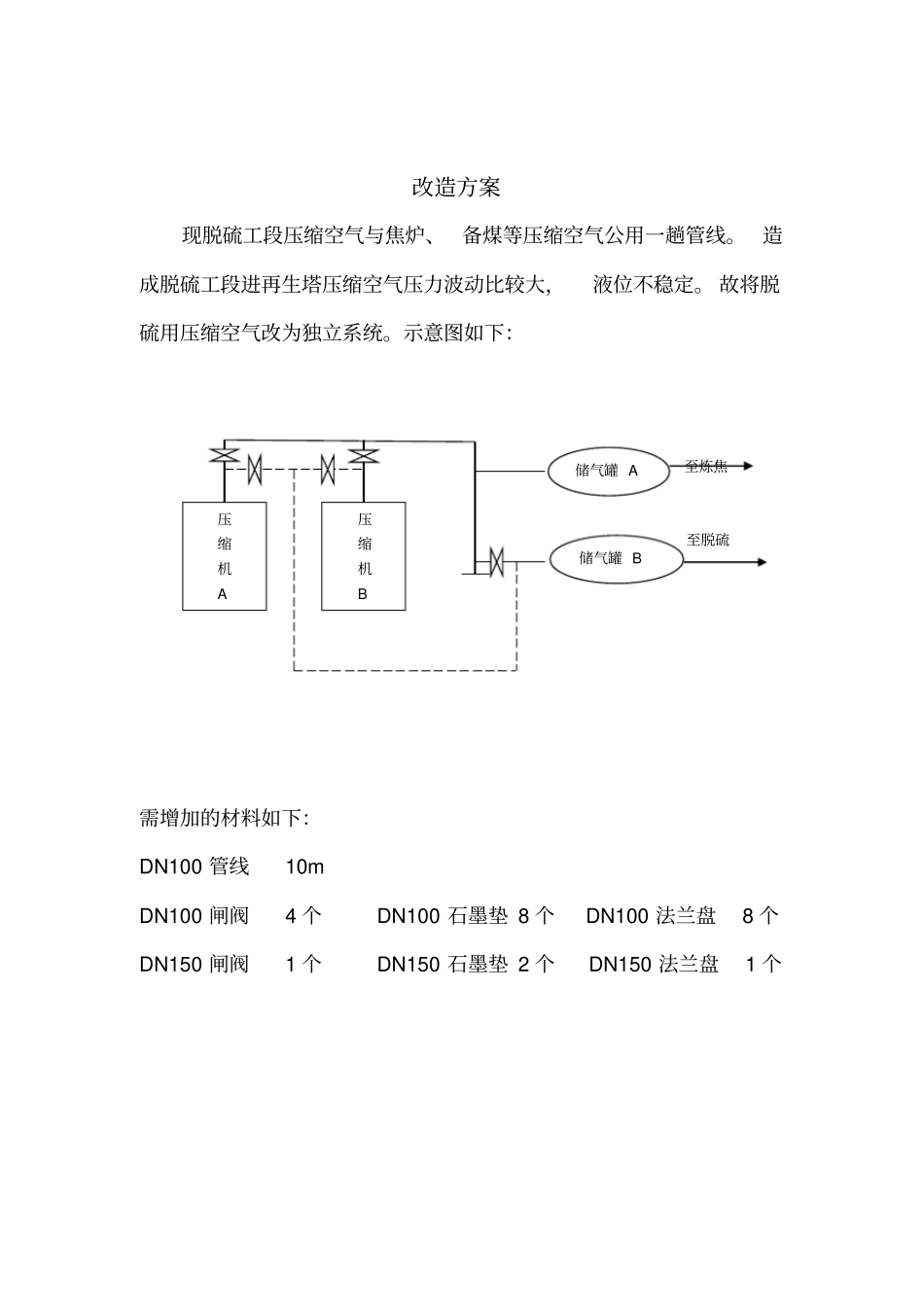

示意图如下:至炼焦至脱硫需增加的材料如下:DN100管线10mDN100闸阀4个DN100石墨垫8个DN100法兰盘8个DN150闸阀1个DN150石墨垫2个DN150法兰盘1个压缩机A压缩机B储气罐A储气罐B施工措施施工时间:施工地点:空压站施工内容:将脱硫压缩空气管线改为独立系统,原设计不变施工负责人:安全负责人:措施贯彻人:影响范围:焦炉、备煤、脱硫的压缩空气用户施工方案:1
备足相应管线(虚线),提前做好弯头、法兰、阀门的焊接
做好施工前准备工作,通知调度等相关单位
开备用压缩机,给热电、仪表提供合格空气
放净需更改管线所连接的两个储气罐内的压缩空气
在压缩机A、B及储气罐B管线上增加阀门,完成与管线的连接
关闭储气罐B前阀门
打开压缩机A前阀门
向储气罐A供气,恢复焦炉、备煤用气
在压缩机B前、储气罐B前管线开孔完成与所增加管线的连接
开启压缩机B,关闭压缩机A前阀门
停止压缩机A
在压缩机A前管线开孔完成与增加管线的连接
安全事项:1
施工前进行安全教育,明确施工安全要点;确保空气管线内无压力方可开孔施工
作业过程中有专人看护,发现问题及时报告解决;3
各施工相关人员严禁在现场抽烟或私自动用明火;4
清除动火点周围易燃易爆物品并检查动火管道上没有任何易燃易爆物品;5
施工过程中必须用煤气检测仪检测动火点周围10m范围内煤气浓度不得高于1%;6
现场准备好灭火器2个;7
所有施工工具用铜制工具,若用铁质工具必须抹上黄
