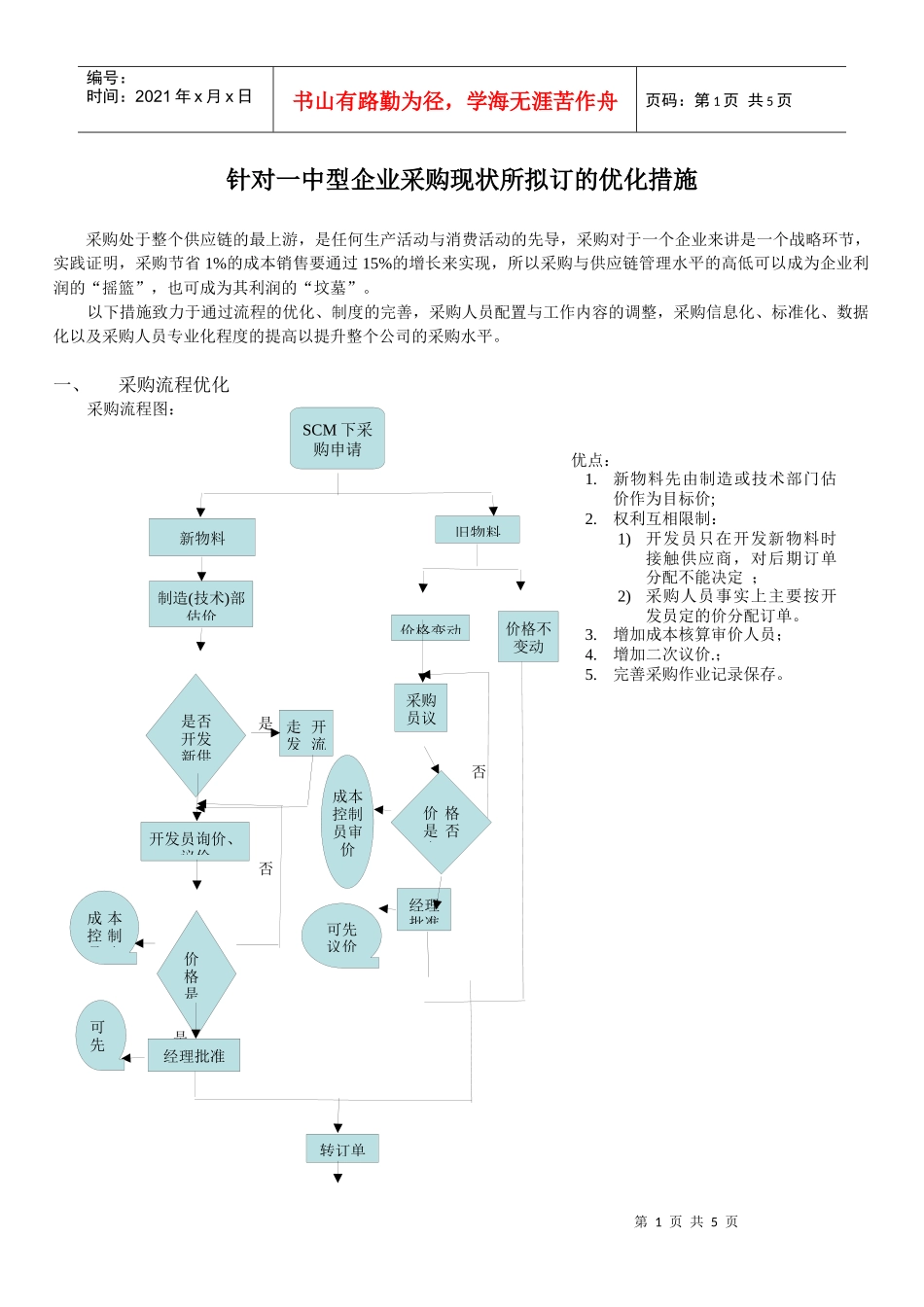

第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页针对一中型企业采购现状所拟订的优化措施采购处于整个供应链的最上游,是任何生产活动与消费活动的先导,采购对于一个企业来讲是一个战略环节,实践证明,采购节省1%的成本销售要通过15%的增长来实现,所以采购与供应链管理水平的高低可以成为企业利润的“摇篮”,也可成为其利润的“坟墓”
以下措施致力于通过流程的优化、制度的完善,采购人员配置与工作内容的调整,采购信息化、标准化、数据化以及采购人员专业化程度的提高以提升整个公司的采购水平
一、采购流程优化采购流程图:是否否是SCM下采购申请新物料旧物料制造(技术)部估价价格变动价格不变动是否开发新供开发员询价、议价走开发流价格是经理批准采购员议经理批准转订单成本控制员审价价格是否合理可先议价可先议成本控制员审优点:1
新物料先由制造或技术部门估价作为目标价;2
权利互相限制:1)开发员只在开发新物料时接触供应商,对后期订单分配不能决定;2)采购人员事实上主要按开发员定的价分配订单
增加成本核算审价人员;4
增加二次议价
完善采购作业记录保存

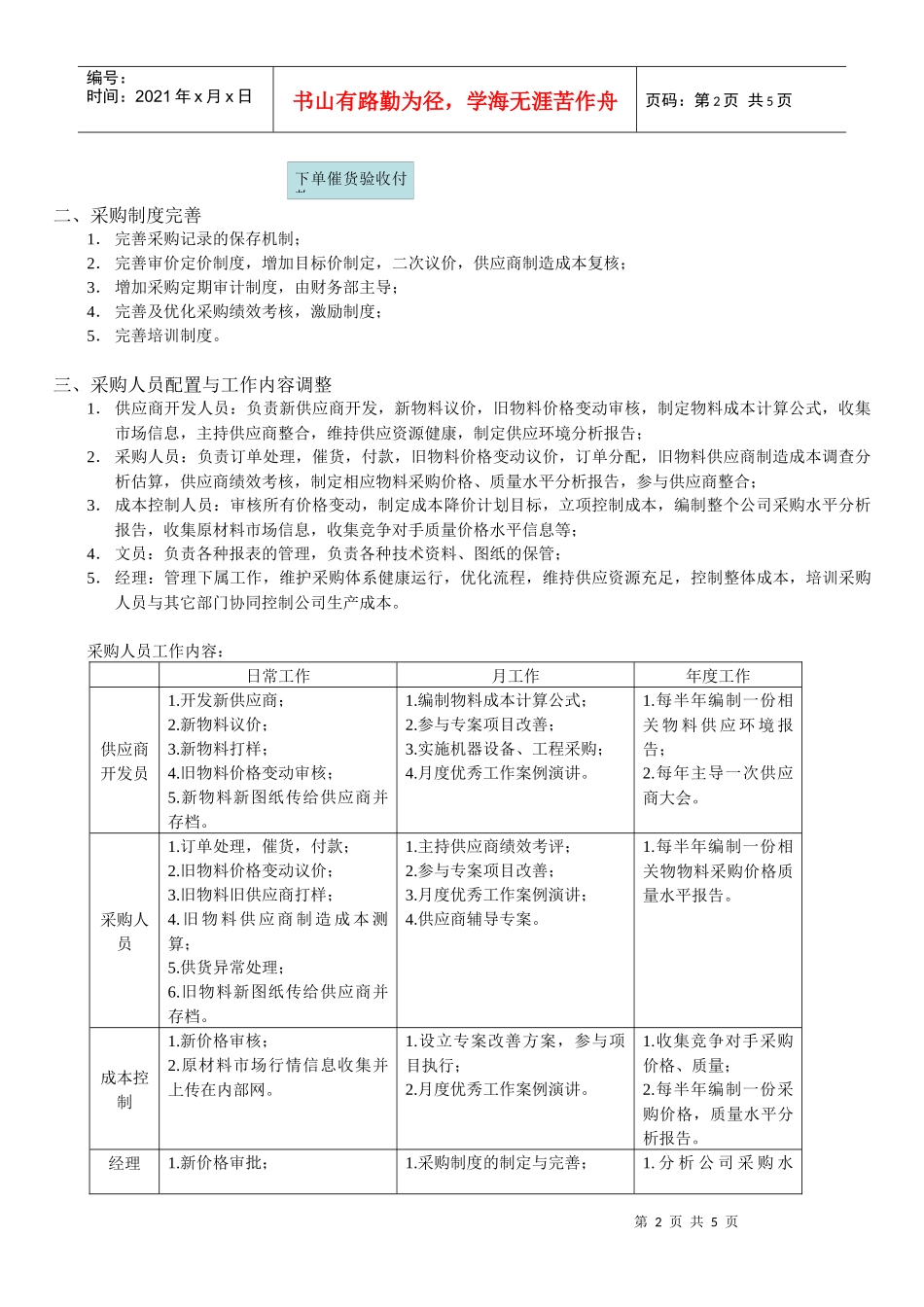

第2页共5页第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共5页二、采购制度完善1.完善采购记录的保存机制;2.完善审价定价制度,增加目标价制定,二次议价,供应商制造成本复核;3.增加采购定期审计制度,由财务部主导;4.完善及优化采购绩效考核,激励制度;5.完善培训制度

三、采购人员配置与工作内容调整1.供应商开发人员:负责新供应商开发,新物料议价,旧物料价格变动审核,制定物料成本计算公式,收集市场信息,主持供应商整合,维持供应资源健康,制定供应环境分析报告;2.采购人员:负责订单处理,催货,付款,旧物料价格变动议价,订单分配,旧物料供应商制造成本调查分析估算,供应
