工程设计变更管理作业指引编制日期审核日期批准日期流程要素流程目标:流程时间要求流程监控点数目流程主要责任岗位流程涉及职位数目修订记录日期修订状修改内容修改人审核人批准人态1

目的为了加强设计变更管理,规范工作流程,有效地控制成本,确保工程质量和工程进度,制定本管理办法
公司所有工程的设计变更
术语和定义3
设计变更:是对设计内容进行修改、完善、优化
设计变更的主要类型3
由于设计单位的施工图出现错、漏、碰、缺等情况,而导致做法变动、材料代换或其他变更事项;3
由于公司设计管理部改变建设标准、结构功能、使用功能、增减工程内容,而导致做法变动、材料代换或其他变更事项;3
由于工程及采购管理部、监理单位、承包单位采用新工艺、新材料或其他技术措施等,而导致做法变动、材料代换或其他变更事项;3
由于营销管理部、物业公司、业主要求提出变更,而导致做法变更、材料代换或其他变更事项;3
由于现场施工效果达不到设计要求而导致做法变更
设计管理部4
负责设计供方的管理、设计合同的履行
负责设计变更的立项及审批流程
设计管理部经理负责审定设计变更内容

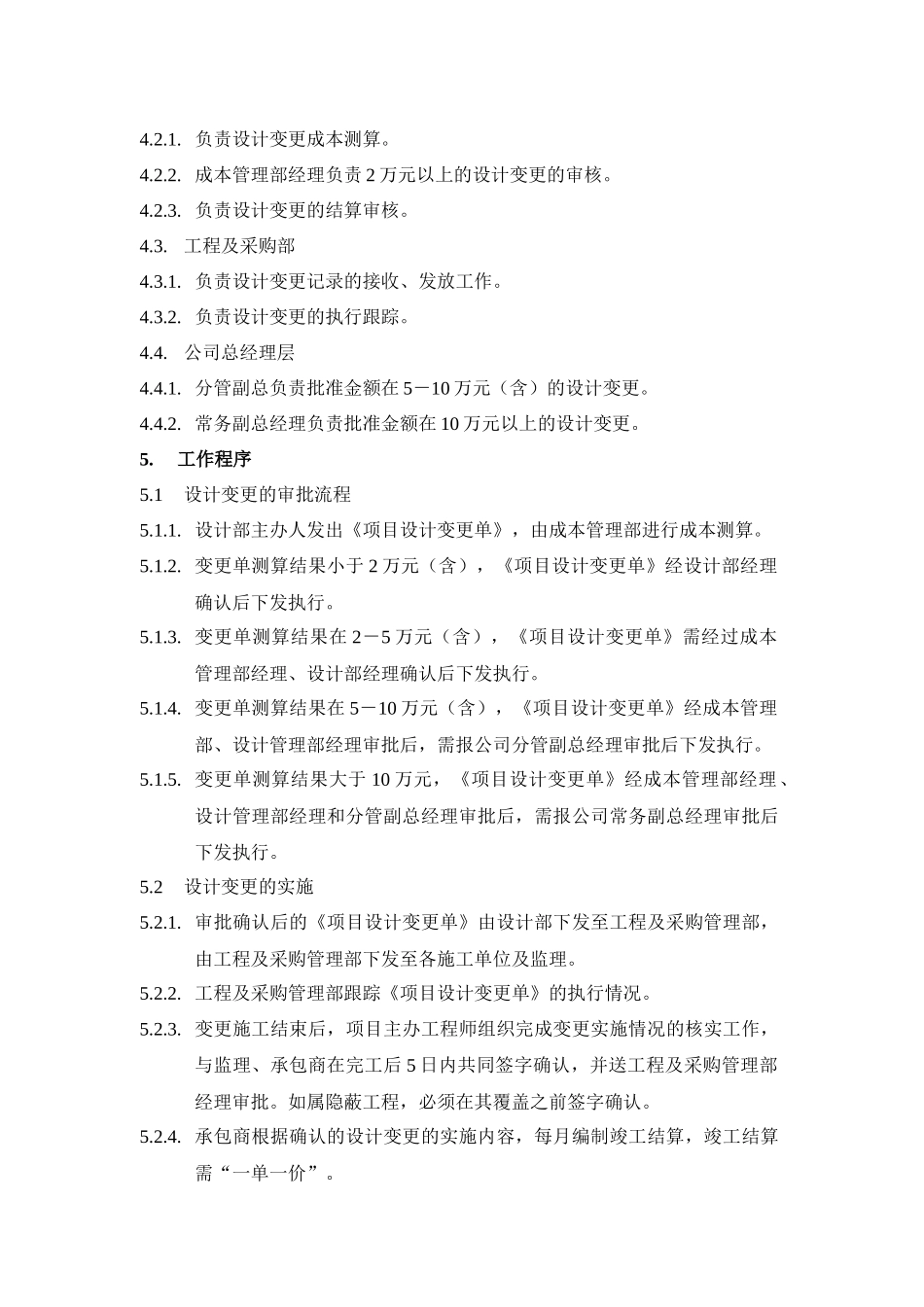

成本管理部4
负责设计变更成本测算
成本管理部经理负责2万元以上的设计变更的审核
负责设计变更的结算审核
工程及采购部4
负责设计变更记录的接收、发放工作
负责设计变更的执行跟踪
公司总经理层4
分管副总负责批准金额在5-10万元(含)的设计变更
常务副总经理负责批准金额在10万元以上的设计变更
1设计变更的审批流程5
设计部主办人发出《项目设计变更单》,由成本管理部进行成本测算
变更单测算结果小
