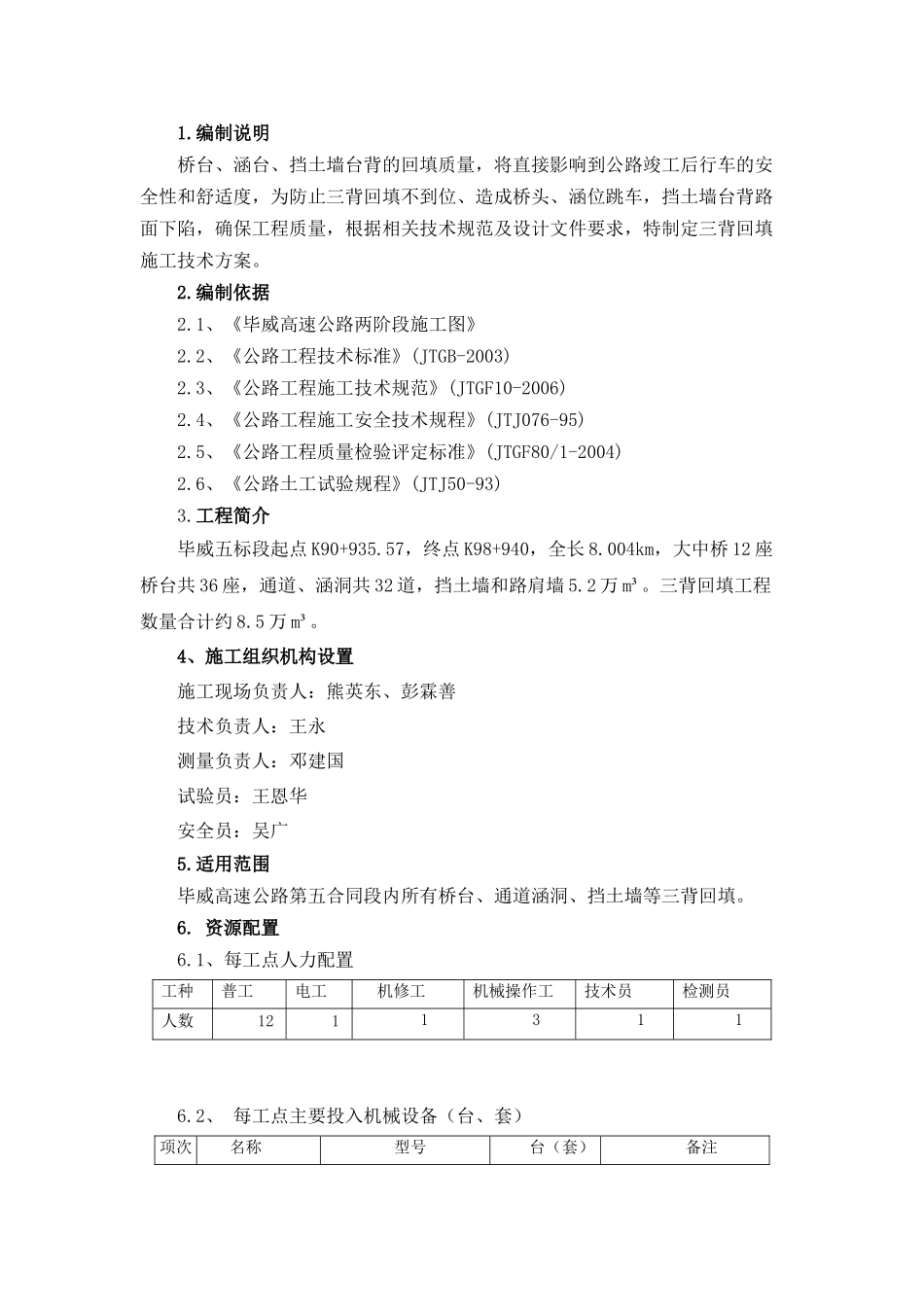

编制说明桥台、涵台、挡土墙台背的回填质量,将直接影响到公路竣工后行车的安全性和舒适度,为防止三背回填不到位、造成桥头、涵位跳车,挡土墙台背路面下陷,确保工程质量,根据相关技术规范及设计文件要求,特制定三背回填施工技术方案
1、《毕威高速公路两阶段施工图》2
2、《公路工程技术标准》(JTGB-2003)2
3、《公路工程施工技术规范》(JTGF10-2006)2
4、《公路工程施工安全技术规程》(JTJ076-95)2
5、《公路工程质量检验评定标准》(JTGF80/1-2004)2
6、《公路土工试验规程》(JTJ50-93)3
工程简介毕威五标段起点K90+935
57,终点K98+940,全长8
004km,大中桥12座桥台共36座,通道、涵洞共32道,挡土墙和路肩墙5
三背回填工程数量合计约8
4、施工组织机构设置施工现场负责人:熊英东、彭霖善技术负责人:王永测量负责人:邓建国试验员:王恩华安全员:吴广5
适用范围毕威高速公路第五合同段内所有桥台、通道涵洞、挡土墙等三背回填

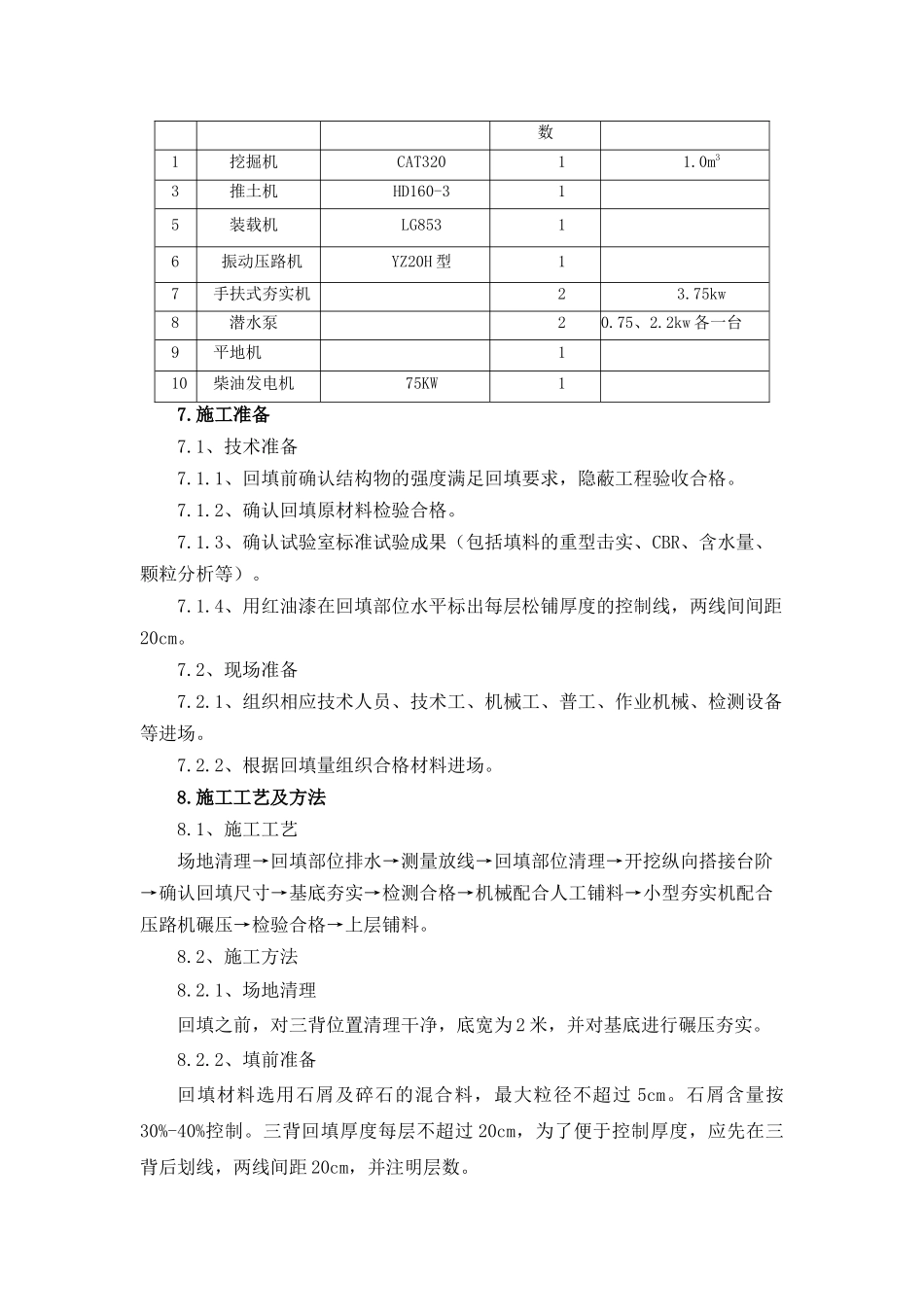

1、每工点人力配置工种普工电工机修工机械操作工技术员检测员人数12113116
2、每工点主要投入机械设备(台、套)项次名称型号台(套)备注数1挖掘机CAT32011
0m33推土机HD160-315装载机LG85316振动压路机YZ20H型17手扶式夯实机23
75kw8潜水泵20
2kw各一台9平地机110柴油发电机75KW17

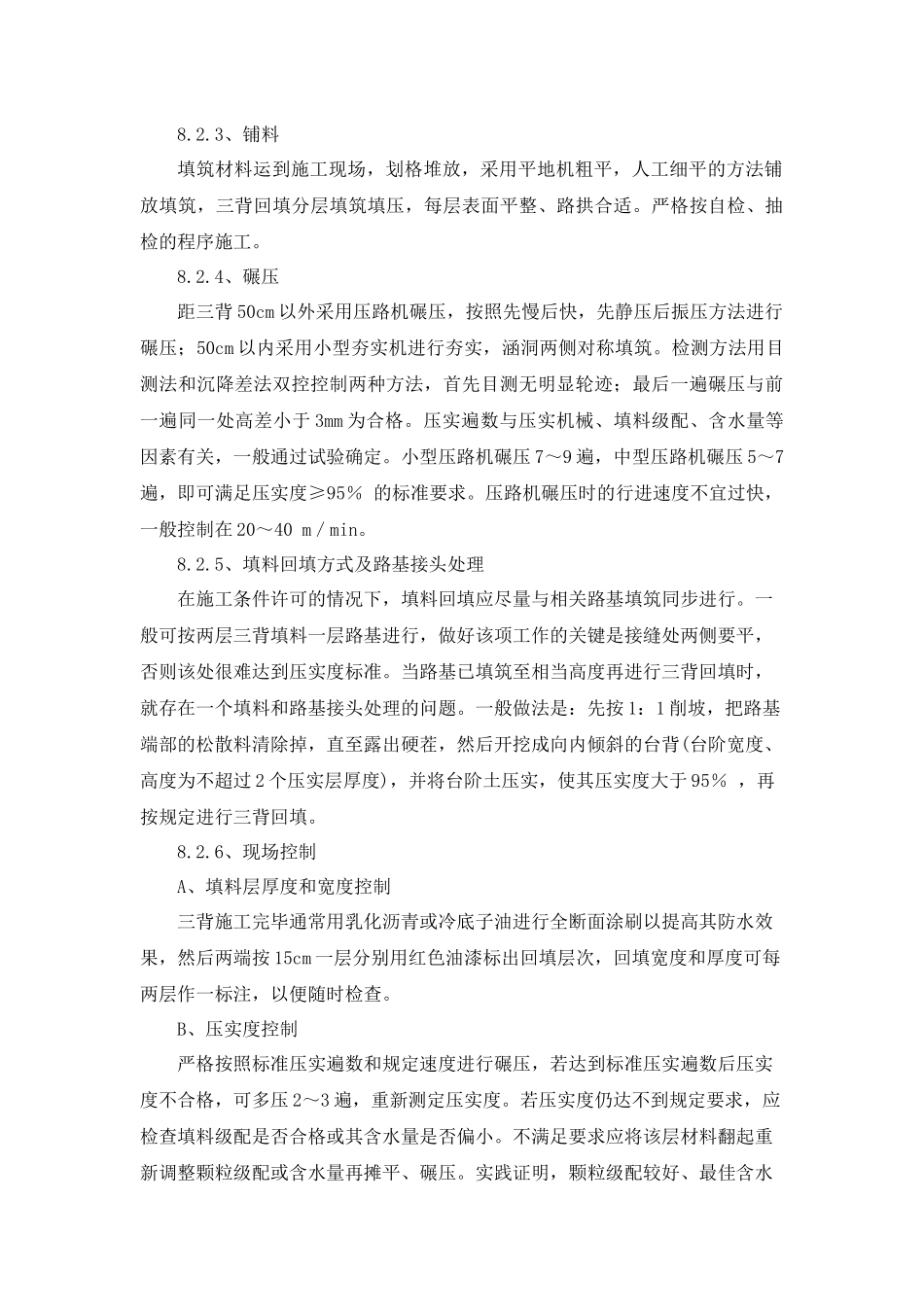

1、技术准备7
1、回填前确认结构物的强度满足回填要求,隐蔽工程验收合格
2、确认回填原材料检验合格
3、确认试验室标准试验成果(包括填料的重型击实、CBR、含水量、颗粒分析等)
4、用红油漆在回填部位水平标出每层松铺厚度的控制线,两线间间距20cm
