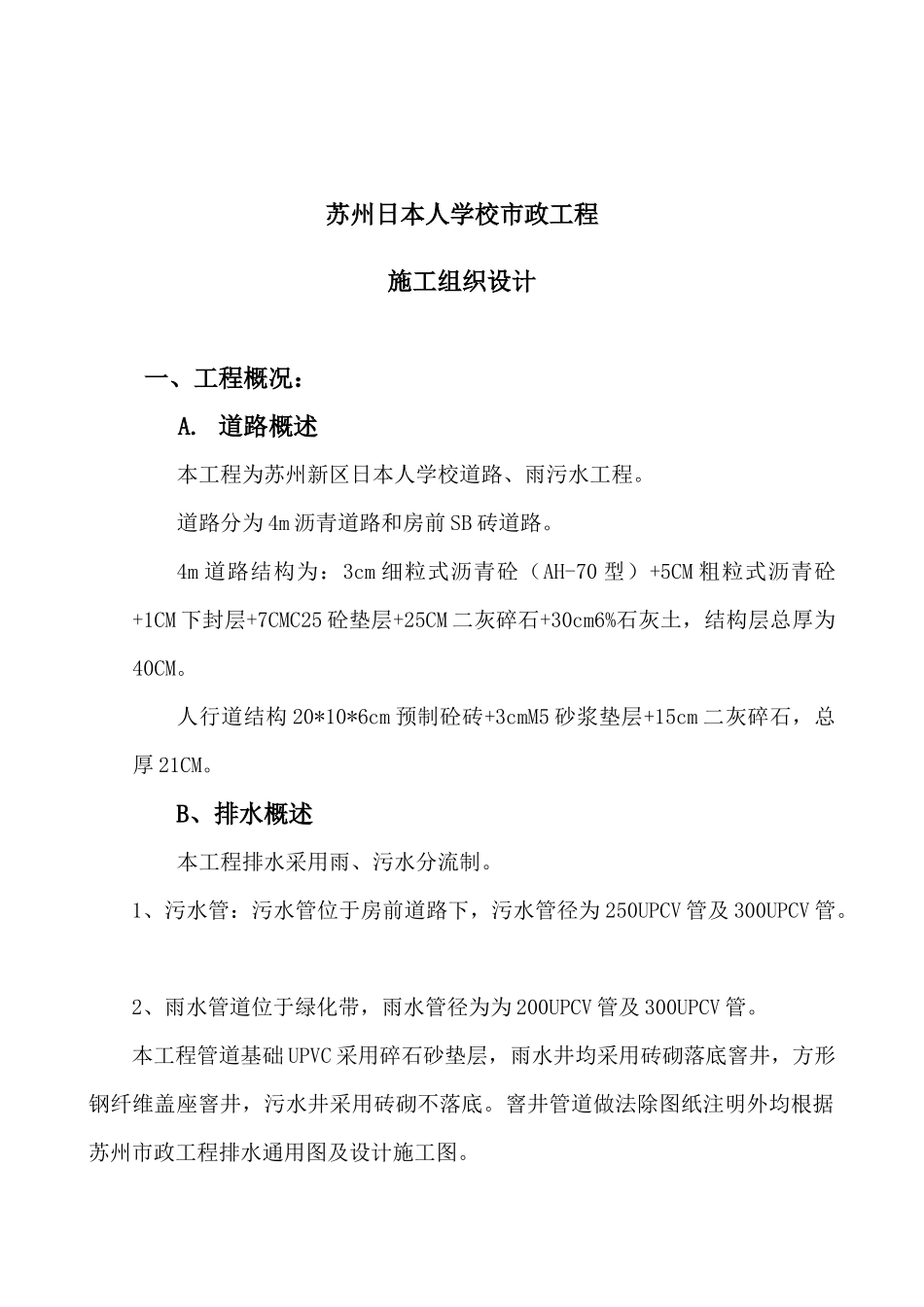

苏州日本人学校市政工程施工组织设计一、工程概况:A
道路概述本工程为苏州新区日本人学校道路、雨污水工程
道路分为4m沥青道路和房前SB砖道路
4m道路结构为:3cm细粒式沥青砼(AH-70型)+5CM粗粒式沥青砼+1CM下封层+7CMC25砼垫层+25CM二灰碎石+30cm6%石灰土,结构层总厚为40CM
人行道结构20*10*6cm预制砼砖+3cmM5砂浆垫层+15cm二灰碎石,总厚21CM
B、排水概述本工程排水采用雨、污水分流制
1、污水管:污水管位于房前道路下,污水管径为250UPCV管及300UPCV管
2、雨水管道位于绿化带,雨水管径为为200UPCV管及300UPCV管
本工程管道基础UPVC采用碎石砂垫层,雨水井均采用砖砌落底窨井,方形钢纤维盖座窨井,污水井采用砖砌不落底
窨井管道做法除图纸注明外均根据苏州市政工程排水通用图及设计施工图
第2页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共43页本工程建设单位:苏州新港建设集团有限公司设计单位:北京中铁工建筑工程设计院质量等级:合格建设单位对工程工期要求,施工日历天为62天,工期较紧
为此在规定的日历天内本公司要采取积极的措施,保质、保量、按期完成本工程

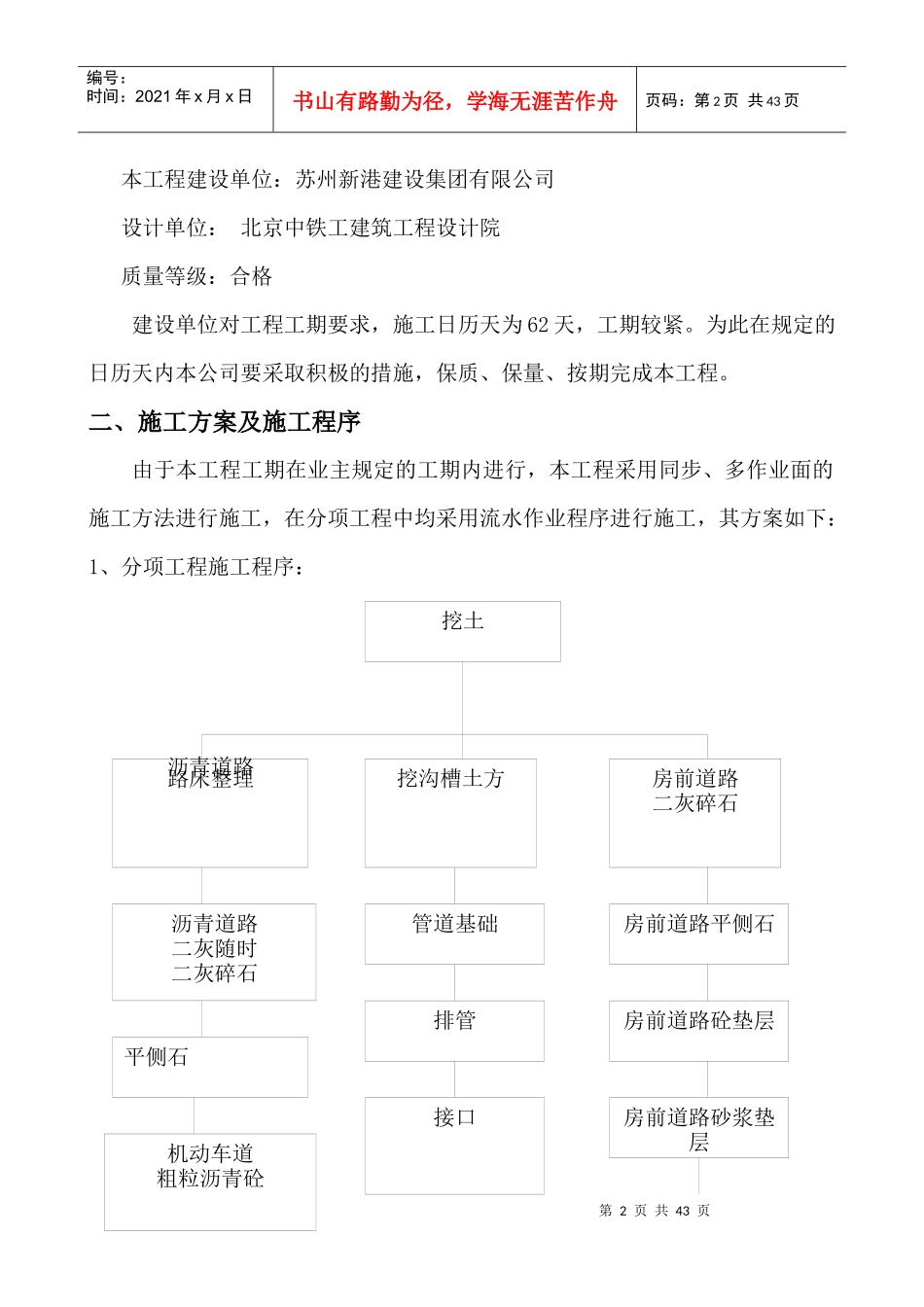

二、施工方案及施工程序由于本工程工期在业主规定的工期内进行,本工程采用同步、多作业面的施工方法进行施工,在分项工程中均采用流水作业程序进行施工,其方案如下:1、分项工程施工程序:挖土沥青道路路床整理挖沟槽土方房前道路二灰碎石沥青道路二灰随时二灰碎石管道基础房前道路平侧石平侧石排管房前道路砼垫层机动车道粗粒沥青砼接口房前道路砂浆垫层第3页共43页第2页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共43页首先进行本工程路基土方后进行路面施工

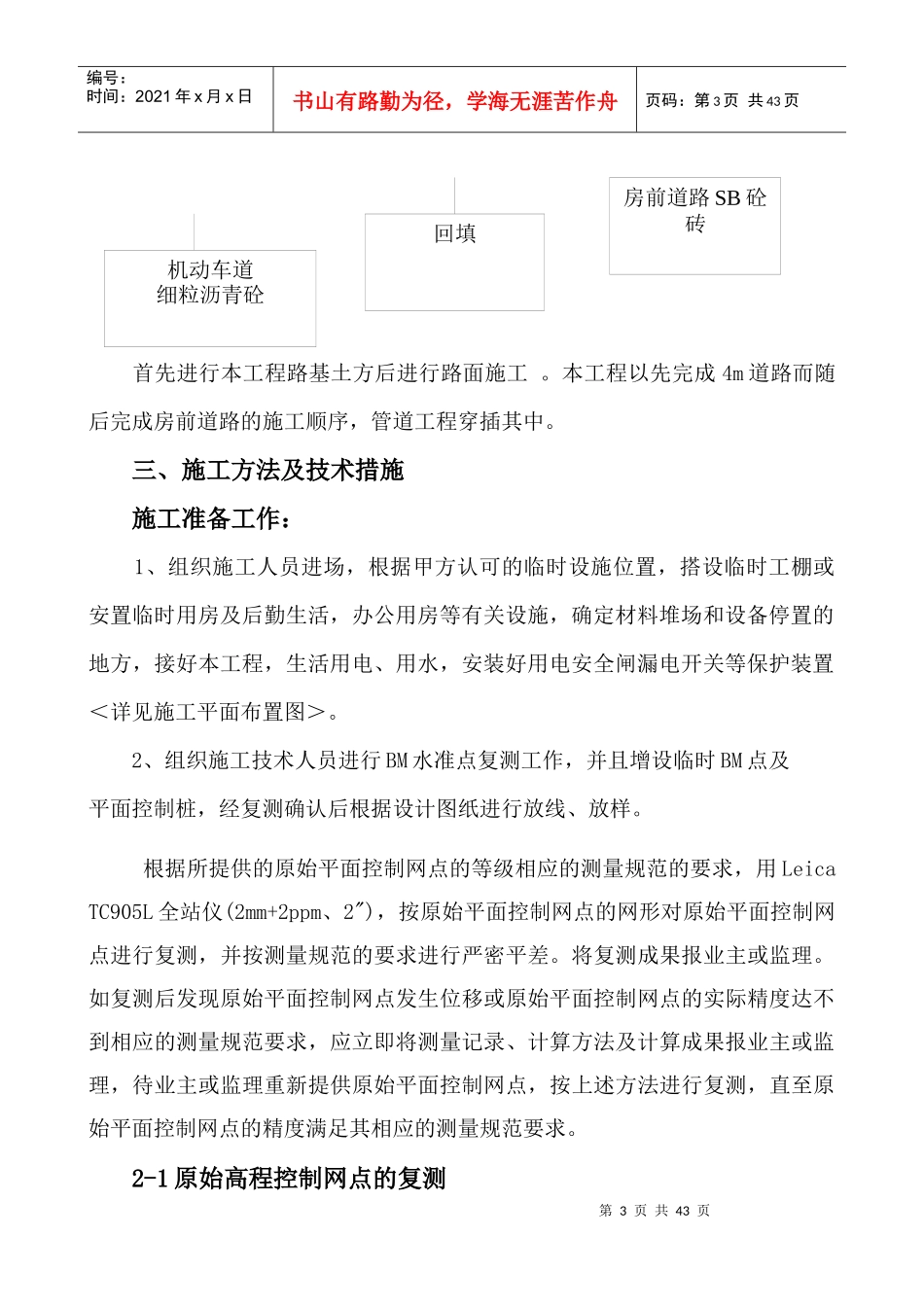

本工程以先完成4m道路而随后完成房前道路的施工顺序
