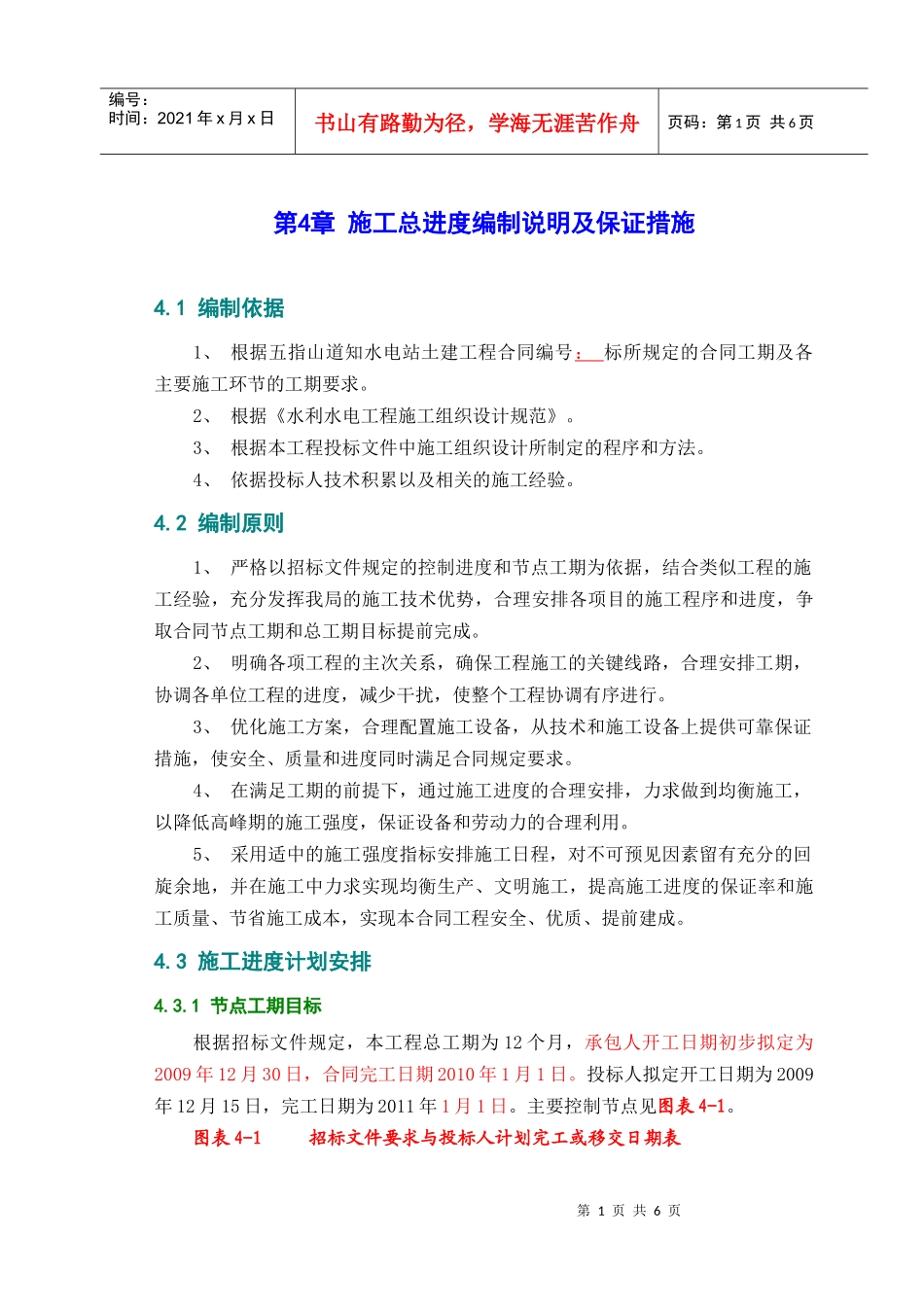

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页第4章施工总进度编制说明及保证措施4
1编制依据1、根据五指山道知水电站土建工程合同编号:标所规定的合同工期及各主要施工环节的工期要求
2、根据《水利水电工程施工组织设计规范》
3、根据本工程投标文件中施工组织设计所制定的程序和方法
4、依据投标人技术积累以及相关的施工经验
2编制原则1、严格以招标文件规定的控制进度和节点工期为依据,结合类似工程的施工经验,充分发挥我局的施工技术优势,合理安排各项目的施工程序和进度,争取合同节点工期和总工期目标提前完成
2、明确各项工程的主次关系,确保工程施工的关键线路,合理安排工期,协调各单位工程的进度,减少干扰,使整个工程协调有序进行
3、优化施工方案,合理配置施工设备,从技术和施工设备上提供可靠保证措施,使安全、质量和进度同时满足合同规定要求
4、在满足工期的前提下,通过施工进度的合理安排,力求做到均衡施工,以降低高峰期的施工强度,保证设备和劳动力的合理利用
5、采用适中的施工强度指标安排施工日程,对不可预见因素留有充分的回旋余地,并在施工中力求实现均衡生产、文明施工,提高施工进度的保证率和施工质量、节省施工成本,实现本合同工程安全、优质、提前建成
3施工进度计划安排4
1节点工期目标根据招标文件规定,本工程总工期为12个月,承包人开工日期初步拟定为2009年12月30日,合同完工日期2010年1月1日
投标人拟定开工日期为2009年12月15日,完工日期为2011年1月1日

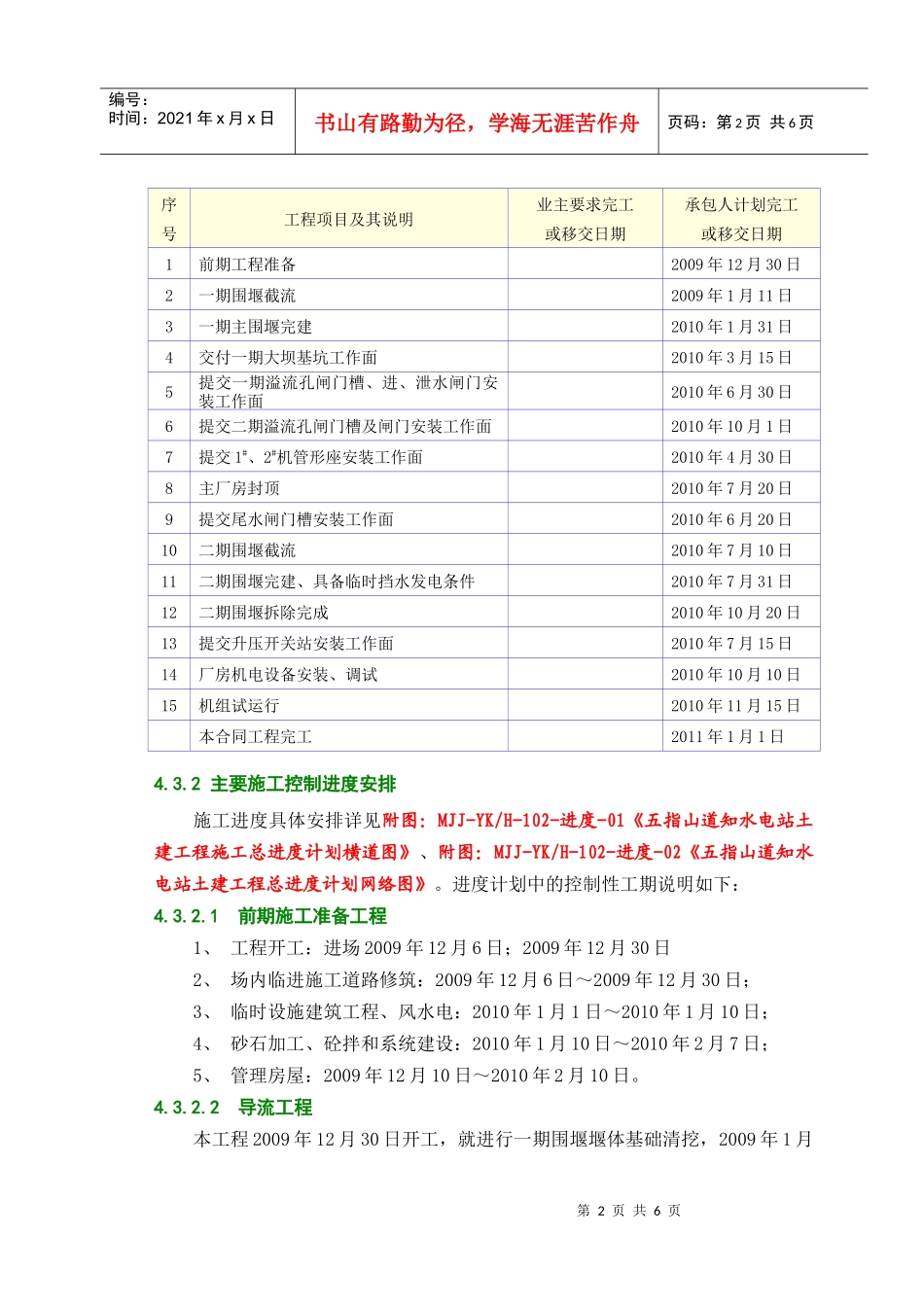

主要控制节点见图表4-1
图表4-1招标文件要求与投标人计划完工或移交日期表第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页序号工程项目及其说明业主要求完工或移交日期承包人计划完工或移交日期1前期工程准备20
