中天建设集团有限公司义乌市北门街14#区块拆迁安置用房工程专项方案-1-塔吊装拆施工方案一、工程概况1、义乌市北门街14#区块拆迁安置用房1#~5#楼工程由六个单体工程组成,2栋22层、3栋17层框架结构,总建筑面积86167平方米,工程工期510天
根据工程实际情况,现场设置三台QTZ5510塔吊,1号塔吊位于1#、2#楼地下车库外面,2号塔吊位于4#、5#楼地下车库内、3号塔吊位于3#楼地下车库内为附着式塔吊
二、塔吊技术特性浙江杰牌建设机械有限公司生产的QTZ5510塔机,其额定功率为52
4KW,最大起重高度为140米,最大起重幅度为50米,二倍率最大起重速度为80m/min
三、塔吊基础及附着支撑塔吊基础采用C35钢筋砼,钢筋配筋见塔吊基础图,砼基础总重量不得小于80吨
1#~3#楼塔吊附墙位于标高22
6m各一处,4#、5#楼22
60m、58
60m各一处
在浇捣附着支撑所在楼面框架梁混凝土前,应切实做预留、预埋工作
四、地下车库顶板施工洞的处理由于两台塔吊都放在车库内,要在车库顶板留设施工洞口,施工洞为2M×2M,位置见塔吊定位图

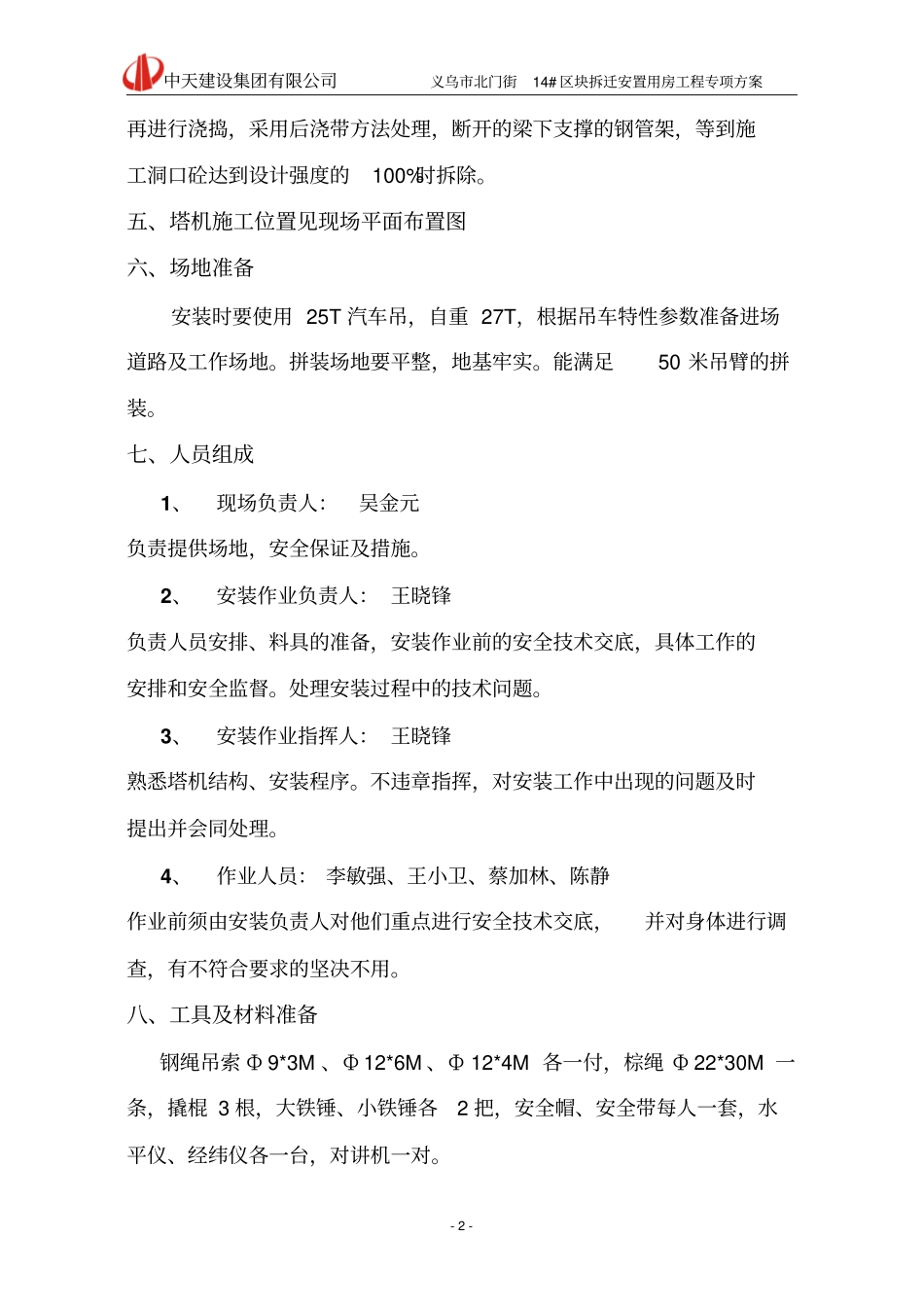

被断开的梁,梁的纵横向受力钢筋根据图纸配筋增加一个级别配筋,钢筋分批断开,并保证在梁同一截面内接头数不超过50%,梁的接头采用焊接,顶板钢筋留设一定长度,并与批断开,确保搭接长度和截面接头不超过50%;施工洞口等塔吊拆除后,中天建设集团有限公司义乌市北门街14#区块拆迁安置用房工程专项方案-2-再进行浇捣,采用后浇带方法处理,断开的梁下支撑的钢管架,等到施工洞口砼达到设计强度的100%时拆除

五、塔机施工位置见现场平面布置图六、场地准备安装时要使用25T汽车吊,自重27T,根据吊车特性参数准备进场道路及工作场地
拼装场地要平整,地基牢实
能满足50米吊臂的拼装
七、人员组成1、现场负责人:吴金元负责提供场地
