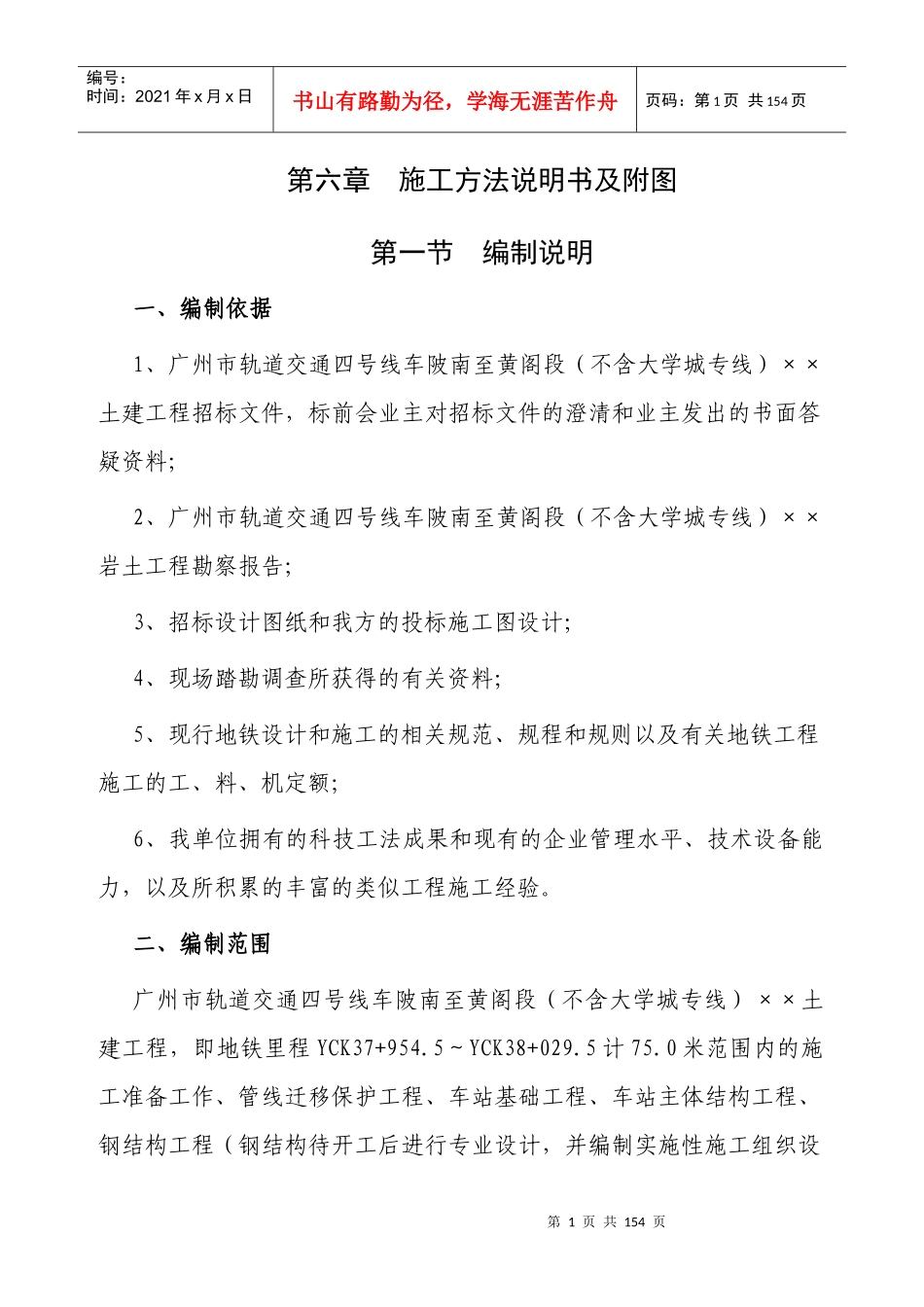

第1页共154页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共154页第六章施工方法说明书及附图第一节编制说明一、编制依据1、广州市轨道交通四号线车陂南至黄阁段(不含大学城专线)××土建工程招标文件,标前会业主对招标文件的澄清和业主发出的书面答疑资料;2、广州市轨道交通四号线车陂南至黄阁段(不含大学城专线)××岩土工程勘察报告;3、招标设计图纸和我方的投标施工图设计;4、现场踏勘调查所获得的有关资料;5、现行地铁设计和施工的相关规范、规程和规则以及有关地铁工程施工的工、料、机定额;6、我单位拥有的科技工法成果和现有的企业管理水平、技术设备能力,以及所积累的丰富的类似工程施工经验

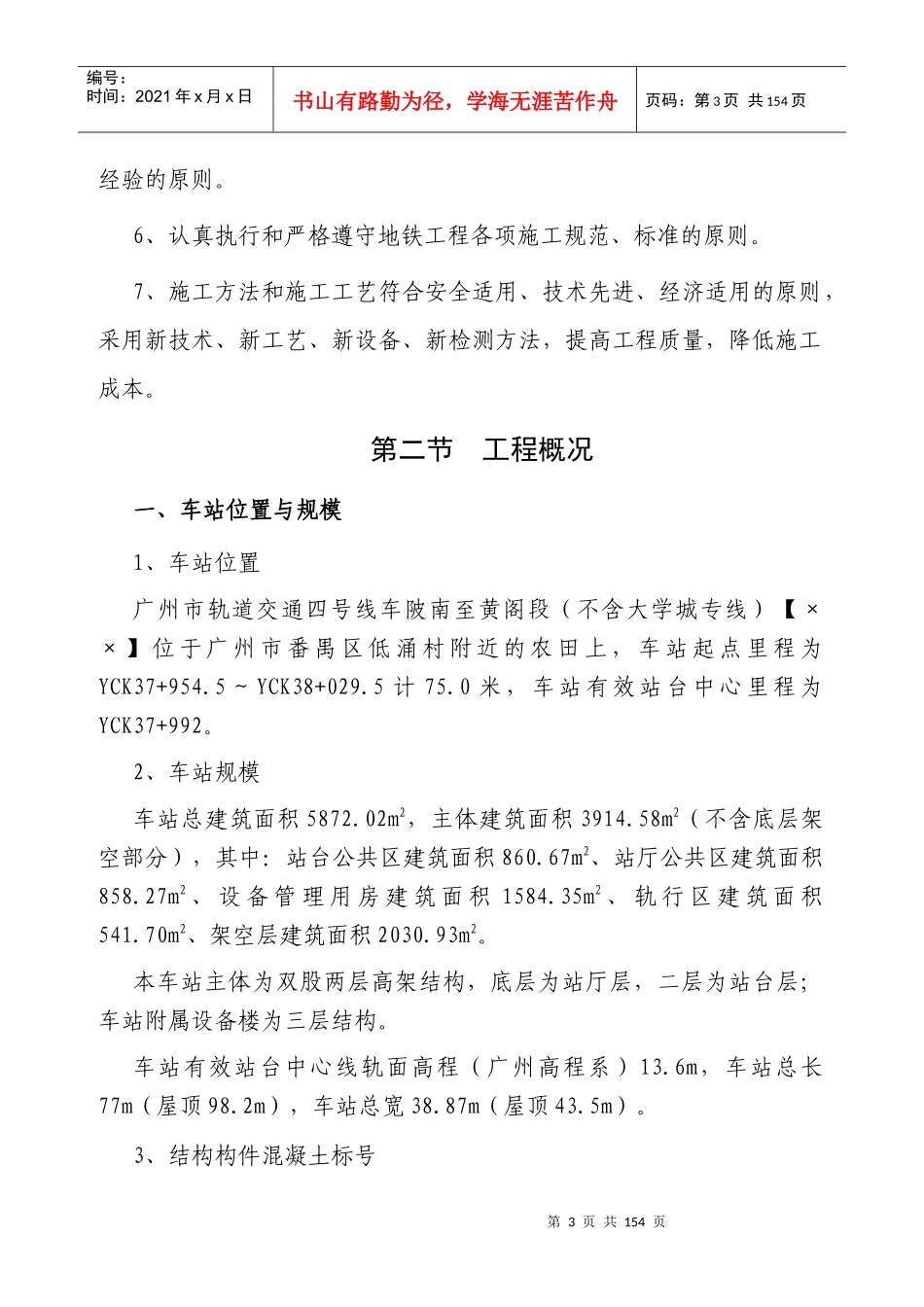

二、编制范围广州市轨道交通四号线车陂南至黄阁段(不含大学城专线)××土建工程,即地铁里程YCK37+954
5~YCK38+029
0米范围内的施工准备工作、管线迁移保护工程、车站基础工程、车站主体结构工程、钢结构工程(钢结构待开工后进行专业设计,并编制实施性施工组织设第2页共154页第1页共154页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共154页计,本次投标不作叙述)、车站附属结构工程、车站监控量测等项目的施工方法说明及附图

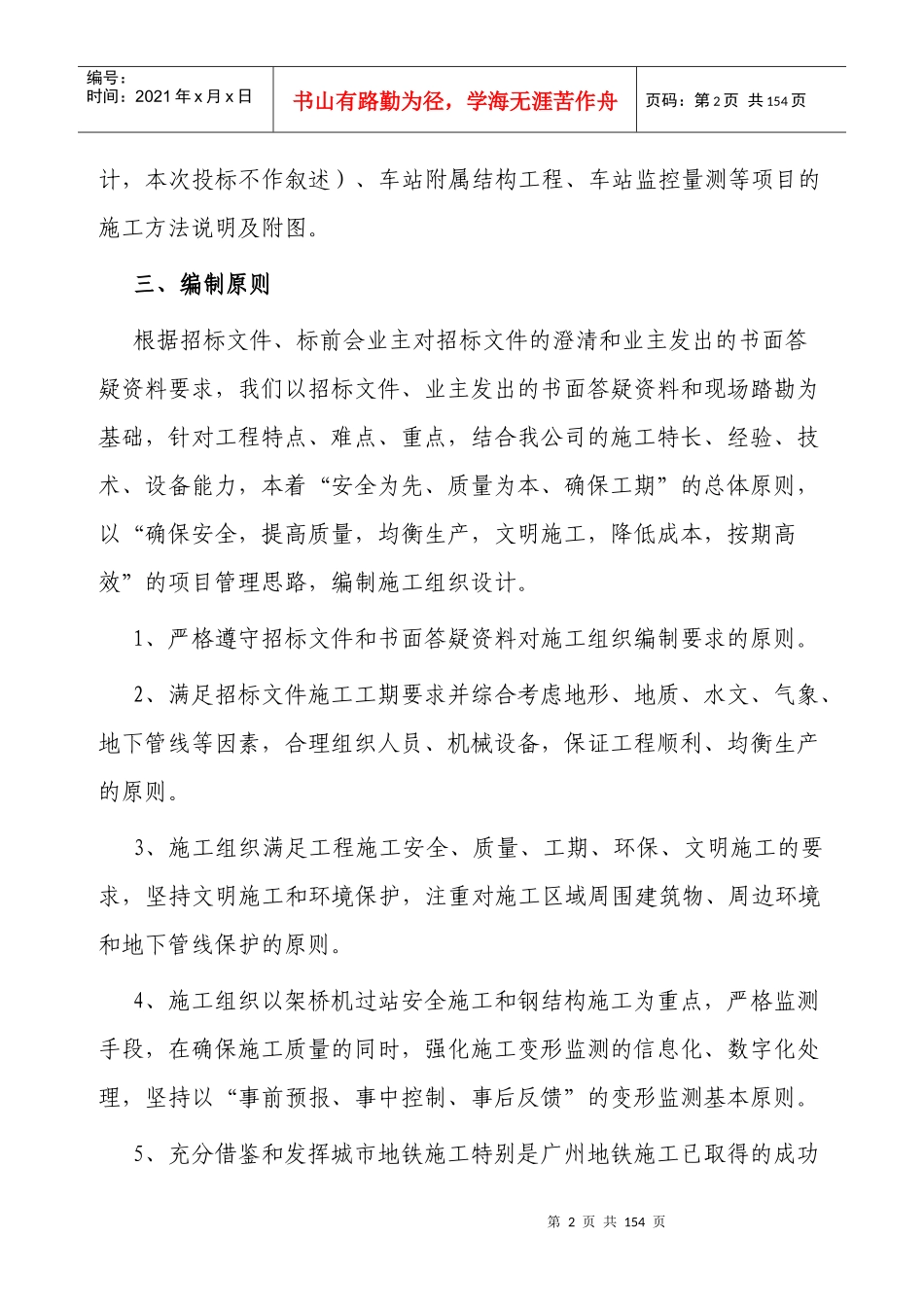

三、编制原则根据招标文件、标前会业主对招标文件的澄清和业主发出的书面答疑资料要求,我们以招标文件、业主发出的书面答疑资料和现场踏勘为基础,针对工程特点、难点、重点,结合我公司的施工特长、经验、技术、设备能力,本着“安全为先、质量为本、确保工期”的总体原则,以“确保安全,提高质量,均衡生产,文明施工,降低成本,按期高效”的项目管理思路,编制施工组织设计
1、严格遵守招标文件和书面答疑资料对施工组织编制要求的原则
2、满足招标文件施工工期要求并综合考虑地形、地质、水文、气象、地下管线等因素,合理组织人员、机械
