一般抹灰工艺标准一、施工准备(一)主要材料和机具:1水泥:32
5及其以上硅酸盐水泥或普通硅酸盐水泥,颜色一致,宜采用同一批号的水泥,严禁不同品种的水泥混用
水泥进场后应对水泥的凝结时间和安定性进行复验
2中砂:砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质
3石灰膏:熟化时间,常温一般一少于是15d;用于罩面时间不应少于30d,使用时石灰膏内不应含有未熟化颗粒和其它杂质
4磨细生石灰粉:使用前用水泡透使其充分熟化,熟化时间不少于3d
5其它掺合料:107胶、外加剂等,其掺入量应通过试验决定
6主要机具:(略)(二)作业条件:1结构工程全部完成,并经有关部门验收,达到合格标准
2抹灰前应检查门窗的位置是否正确,与墙体连接是否牢固
连接处和缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实
铝合金门窗框缝隙所用嵌缝材料应符合设计要求,并事先粘贴好保护膜
3对混凝土表面缺陷如蜂窝、麻面、露筋等应剔到实处,并刷素水泥浆一道(内掺水重10%的107胶),紧跟用1:3水泥砂浆分层补平;4砖墙、混凝土墙、加气混凝土墙基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润
5阳台栏杆、挂衣铁件、预埋铁件、管道等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的混凝土剔平,凹处提前修补平整
6预制混凝土外墙板接缝处应提前处理好,并检查空腔是否畅通,勾好缝,进行淋水试验,无渗漏方可进行下道工序
7加气混凝土表面缺棱掉角需分层修补

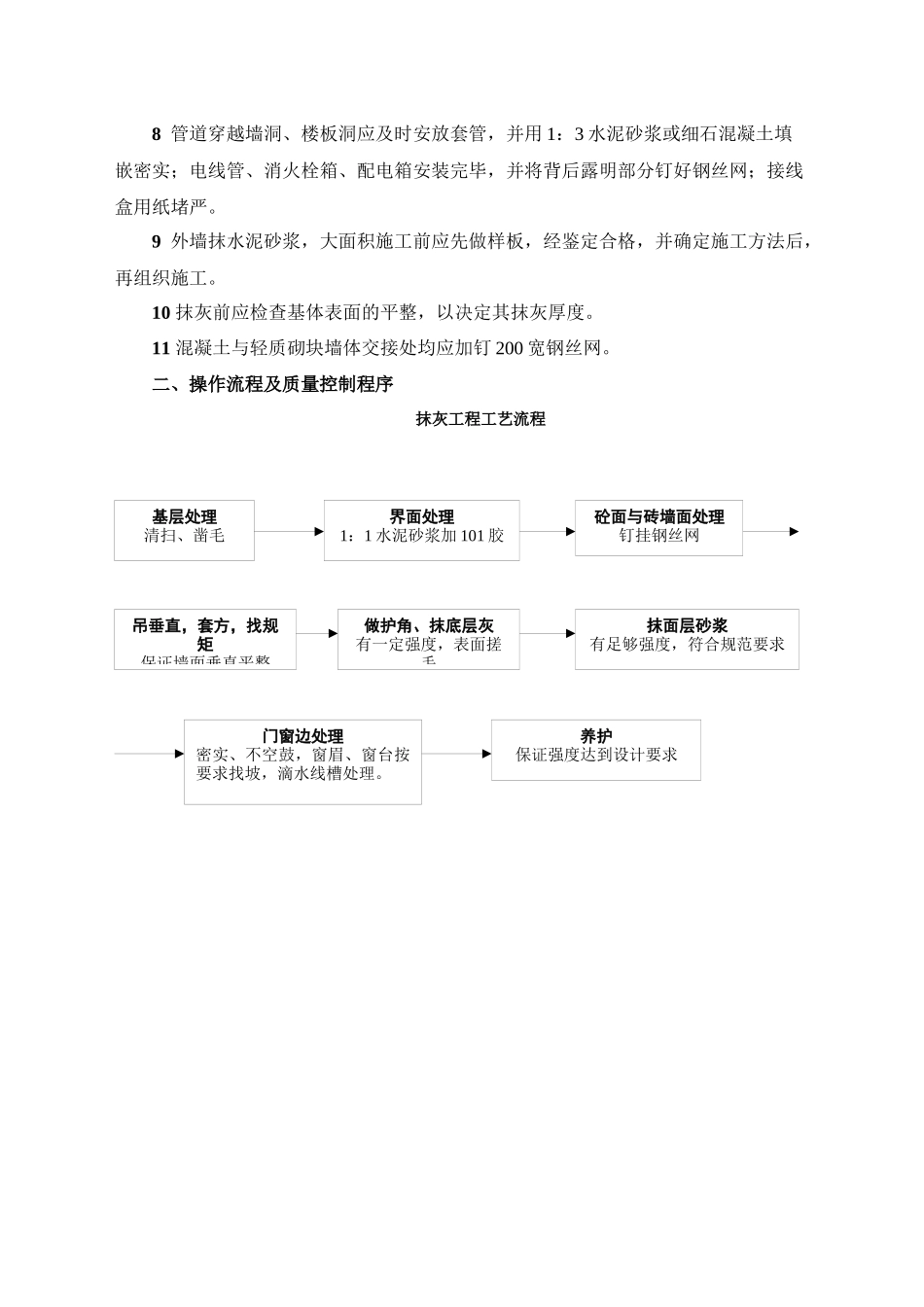

8管道穿越墙洞、楼板洞应及时安放套管,并用1:3水泥砂浆或细石混凝土填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严
9外墙抹水泥砂浆,大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工
10抹灰前应检查基体表面的平整,以决定其抹灰厚度
11混凝土与轻质
