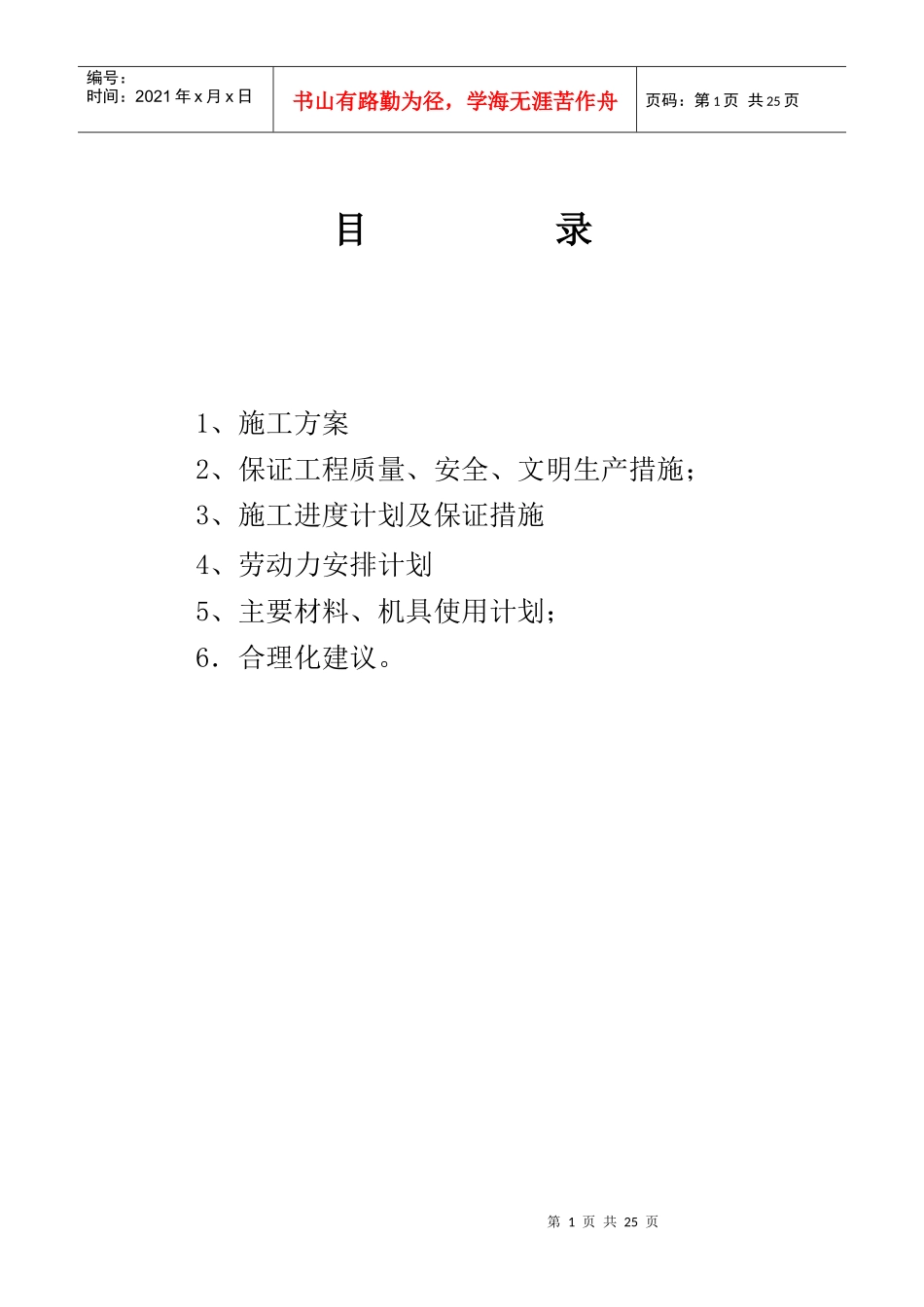

第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共25页目录1、施工方案2、保证工程质量、安全、文明生产措施;3、施工进度计划及保证措施4、劳动力安排计划5、主要材料、机具使用计划;6.合理化建议
第2页共25页第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共25页一、施工方案1

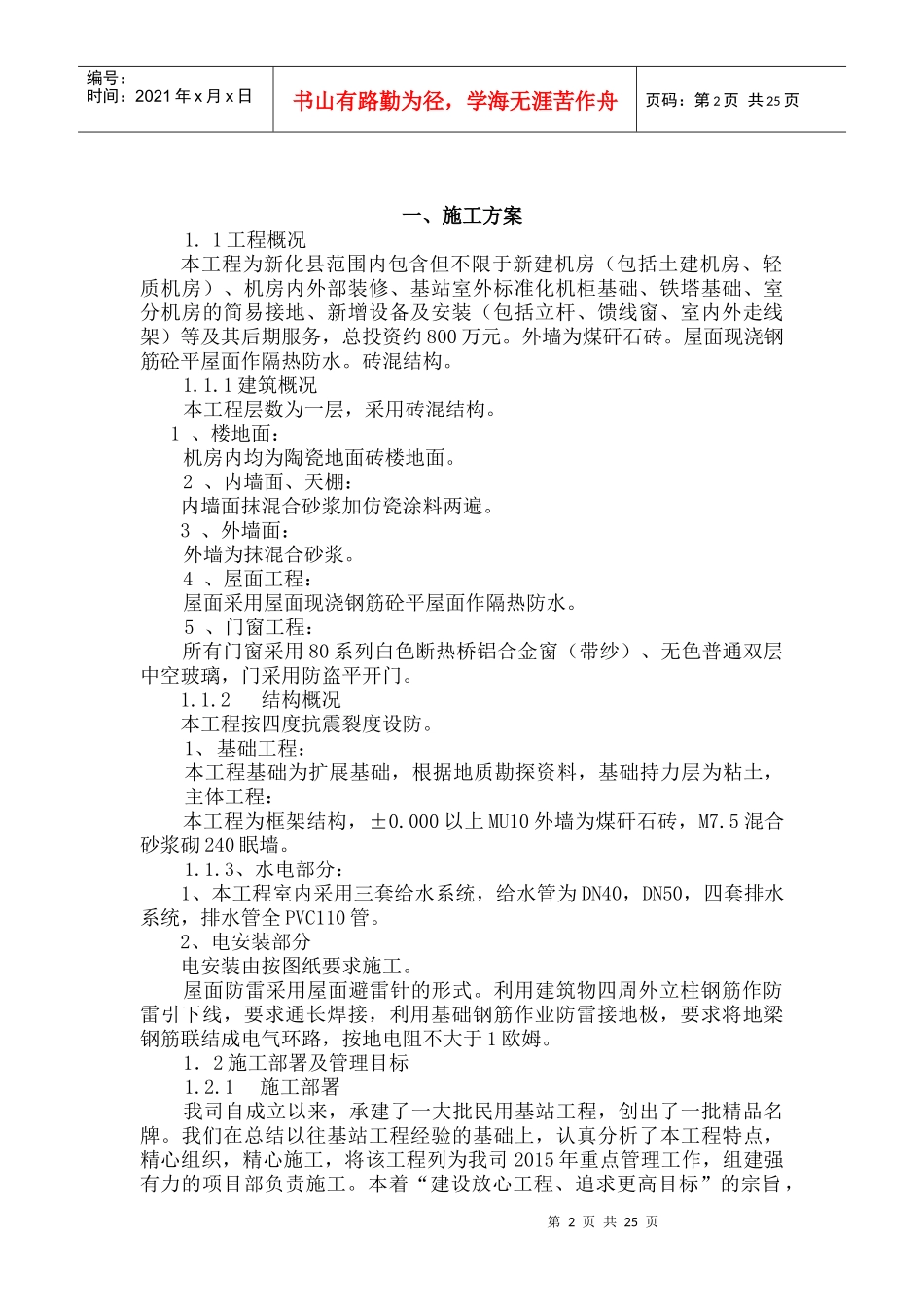

1工程概况本工程为新化县范围内包含但不限于新建机房(包括土建机房、轻质机房)、机房内外部装修、基站室外标准化机柜基础、铁塔基础、室分机房的简易接地、新增设备及安装(包括立杆、馈线窗、室内外走线架)等及其后期服务,总投资约800万元
外墙为煤矸石砖
屋面现浇钢筋砼平屋面作隔热防水
1建筑概况本工程层数为一层,采用砖混结构
1、楼地面:机房内均为陶瓷地面砖楼地面
2、内墙面、天棚:内墙面抹混合砂浆加仿瓷涂料两遍
3、外墙面:外墙为抹混合砂浆
4、屋面工程:屋面采用屋面现浇钢筋砼平屋面作隔热防水
5、门窗工程:所有门窗采用80系列白色断热桥铝合金窗(带纱)、无色普通双层中空玻璃,门采用防盗平开门
2结构概况本工程按四度抗震裂度设防
1、基础工程:本工程基础为扩展基础,根据地质勘探资料,基础持力层为粘土,主体工程:本工程为框架结构,±0
000以上MU10外墙为煤矸石砖,M7
5混合砂浆砌240眠墙
3、水电部分:1、本工程室内采用三套给水系统,给水管为DN40,DN50,四套排水系统,排水管全PVC110管
2、电安装部分电安装由按图纸要求施工
屋面防雷采用屋面避雷针的形式
利用建筑物四周外立柱钢筋作防雷引下线,要求通长焊接,利用基础钢筋作业防雷接地极,要求将地梁钢筋联结成电气环路,按地电阻不大于1欧姆
1.2施工部署及管理目标1

1施工部署我司自成立以来,承建了一大批民用基站工程,创出了
