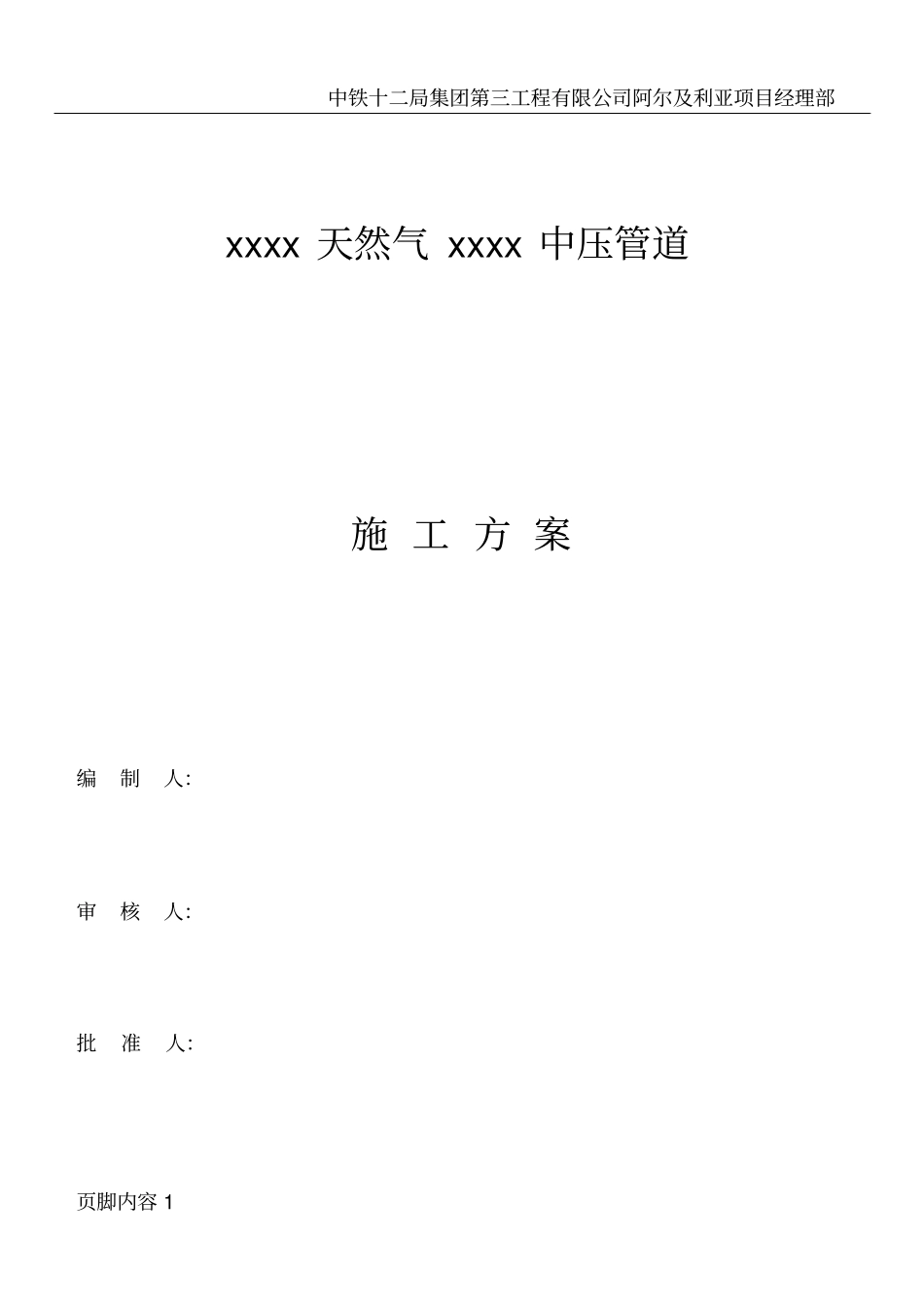

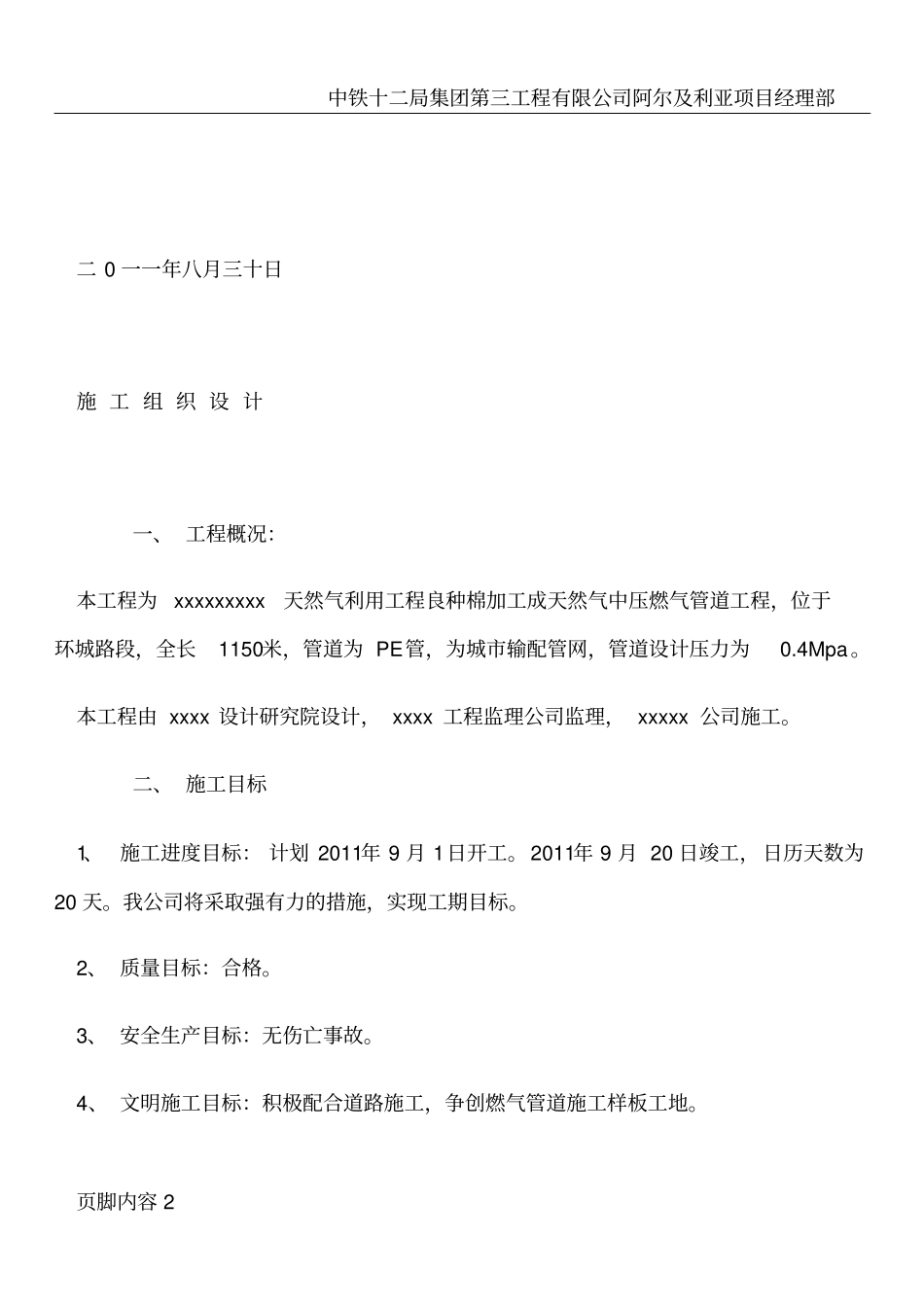

中铁十二局集团第三工程有限公司阿尔及利亚项目经理部页脚内容1xxxx天然气xxxx中压管道施工方案编制人:审核人:批准人:中铁十二局集团第三工程有限公司阿尔及利亚项目经理部页脚内容2二0一一年八月三十日施工组织设计一、工程概况:本工程为xxxxxxxxx天然气利用工程良种棉加工成天然气中压燃气管道工程,位于环城路段,全长1150米,管道为PE管,为城市输配管网,管道设计压力为0
本工程由xxxx设计研究院设计,xxxx工程监理公司监理,xxxxx公司施工
二、施工目标1、施工进度目标:计划2011年9月1日开工
2011年9月20日竣工,日历天数为20天
我公司将采取强有力的措施,实现工期目标
2、质量目标:合格
3、安全生产目标:无伤亡事故
4、文明施工目标:积极配合道路施工,争创燃气管道施工样板工地

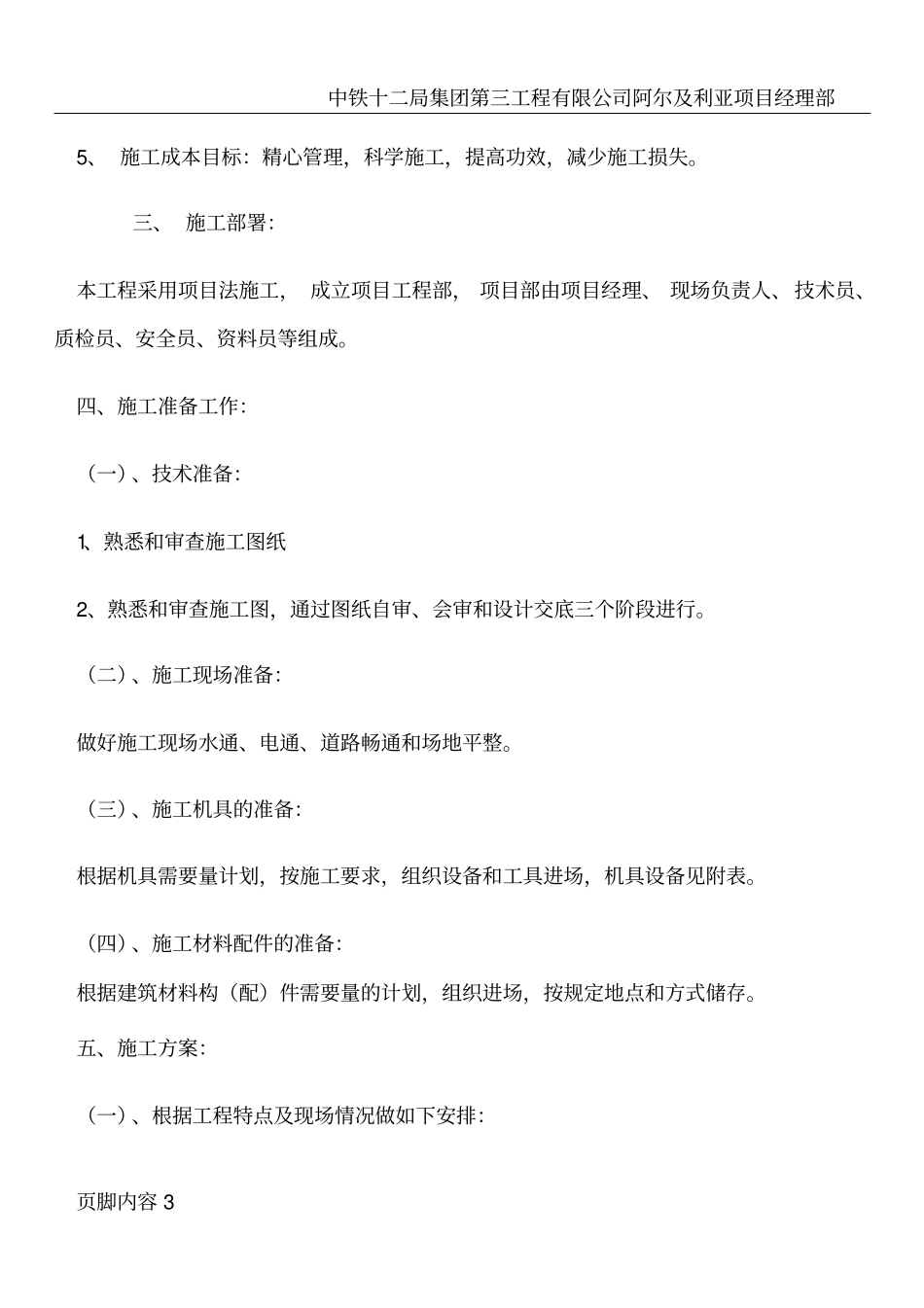

中铁十二局集团第三工程有限公司阿尔及利亚项目经理部页脚内容35、施工成本目标:精心管理,科学施工,提高功效,减少施工损失
三、施工部署:本工程采用项目法施工,成立项目工程部,项目部由项目经理、现场负责人、技术员、质检员、安全员、资料员等组成
四、施工准备工作:(一)、技术准备:1、熟悉和审查施工图纸2、熟悉和审查施工图,通过图纸自审、会审和设计交底三个阶段进行
(二)、施工现场准备:做好施工现场水通、电通、道路畅通和场地平整
(三)、施工机具的准备:根据机具需要量计划,按施工要求,组织设备和工具进场,机具设备见附表
(四)、施工材料配件的准备:根据建筑材料构(配)件需要量的计划,组织进场,按规定地点和方式储存
五、施工方案:(一)、根据工程特点及现场情况做如下安排:中铁十二局集团第三工程有限公司阿尔及利亚项目经理部页脚内容41、管线:投入力工12人、安装工5人、PE管焊工2人、电工1人
(二)施工方案:土方工程:1、在开挖前应做好一切准备工作,并同建设、设计及其他
