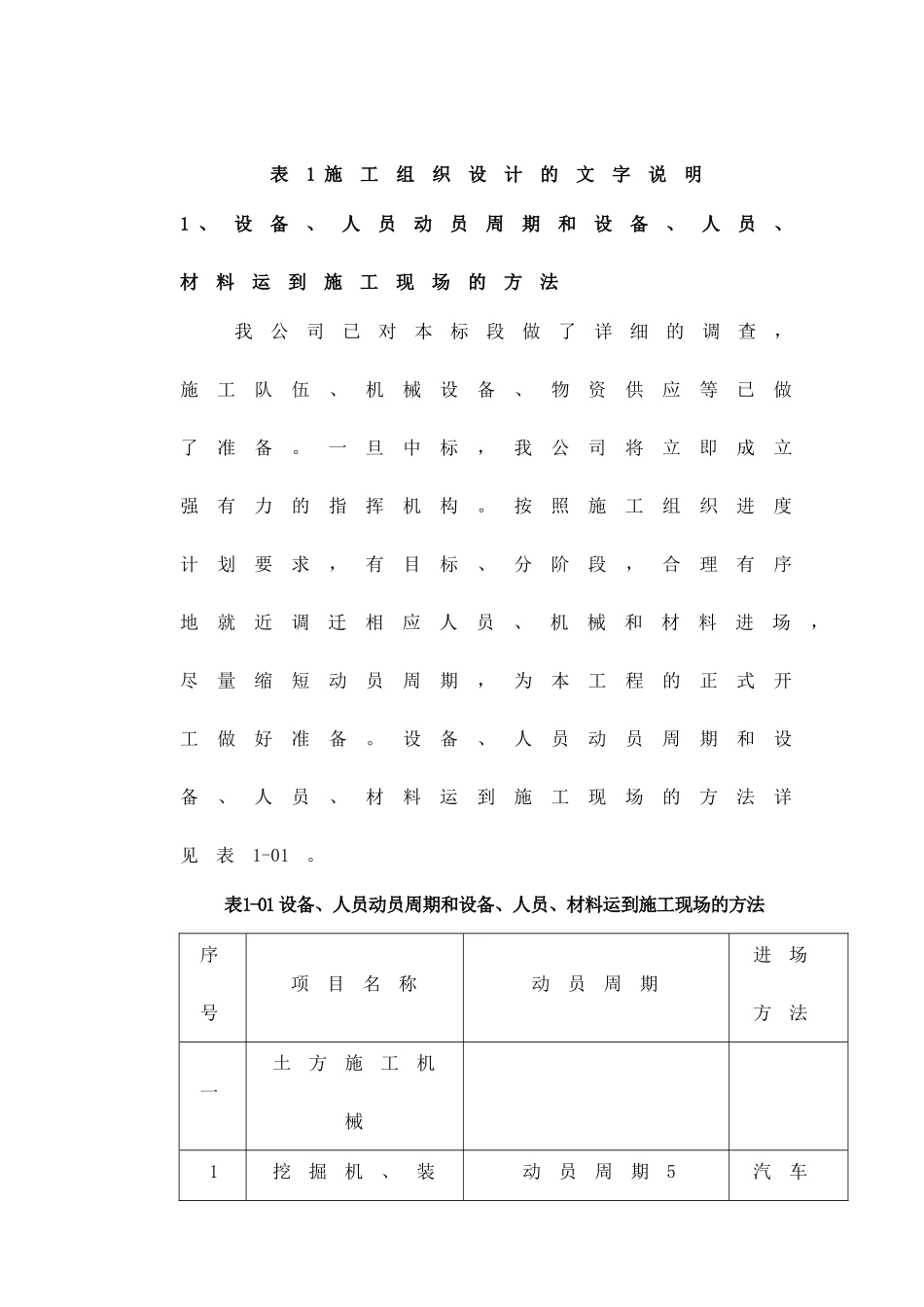

表1施工组织设计的文字说明1、设备、人员动员周期和设备、人员、材料运到施工现场的方法我公司已对本标段做了详细的调查,施工队伍、机械设备、物资供应等已做了准备
一旦中标,我公司将立即成立强有力的指挥机构
按照施工组织进度计划要求,有目标、分阶段,合理有序地就近调迁相应人员、机械和材料进场,尽量缩短动员周期,为本工程的正式开工做好准备
设备、人员动员周期和设备、人员、材料运到施工现场的方法详见表1-01

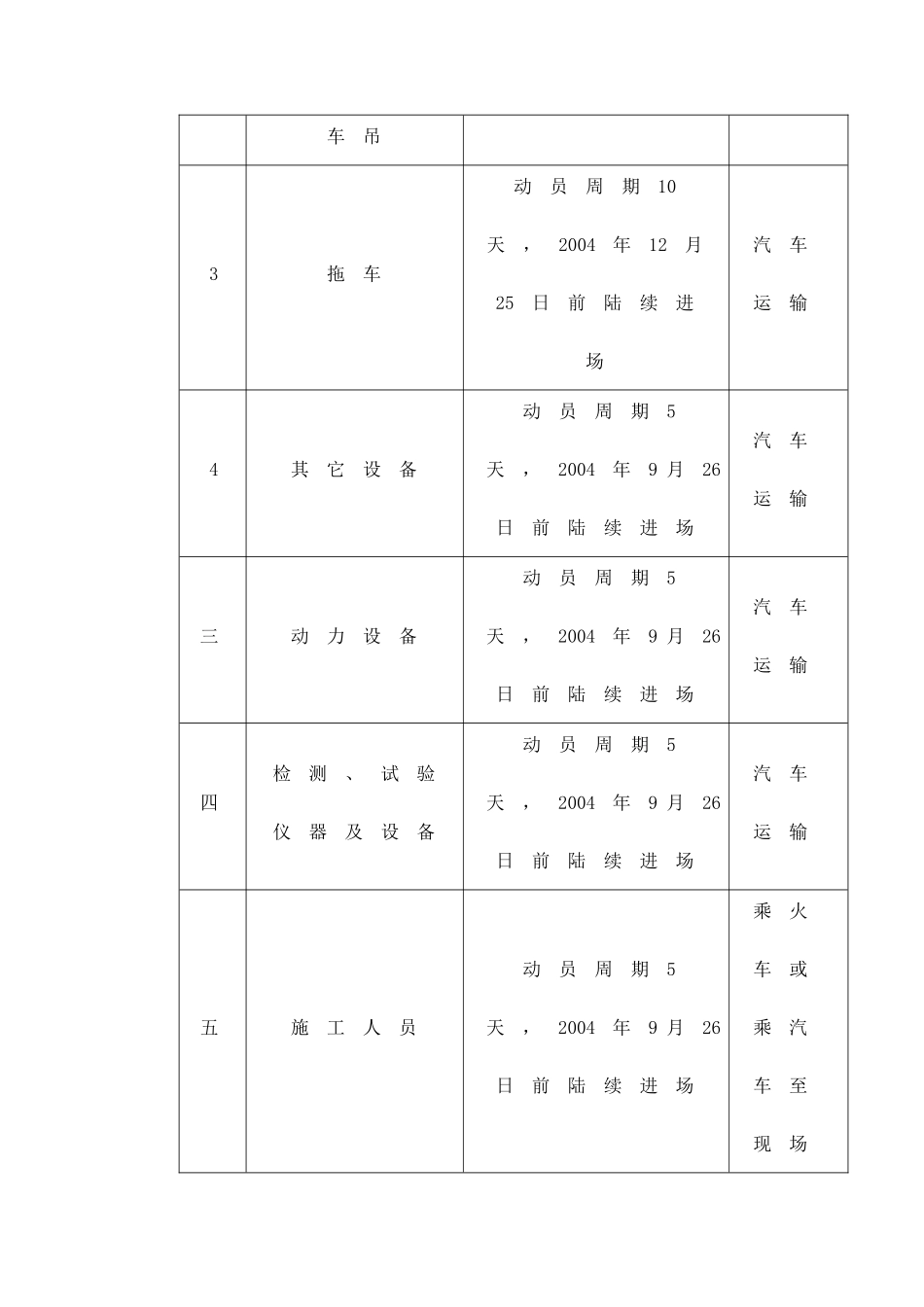

表1-01设备、人员动员周期和设备、人员、材料运到施工现场的方法序号项目名称动员周期进场方法一土方施工机械1挖掘机、装动员周期5汽车载机、自卸汽车、推土机、平地机天,2004年9月26日前陆续进场运输或自行2洒水车、压路机、边坡振动压实机、强夯机动员周期5天,2004年9月26日前陆续进场汽车运输3其它设备动员周期5天,2004年9月26日前陆续进场汽车运输二桥梁施工机械1钻机、水泵动员周期5天,2004年9月26日前陆续进场汽车运输2混凝土搅拌站、混凝土运输车、自卸汽车、汽动员周期10天,2004年10月5日前陆续进场汽车运输车吊3拖车动员周期10天,2004年12月25日前陆续进场汽车运输4其它设备动员周期5天,2004年9月26日前陆续进场汽车运输三动力设备动员周期5天,2004年9月26日前陆续进场汽车运输四检测、试验仪器及设备动员周期5天,2004年9月26日前陆续进场汽车运输五施工人员动员周期5天,2004年9月26日前陆续进场乘火车或乘汽车至现场六材料动员周期10天,2004年10月1日前陆续进场轮船、汽车运输1
1劳动力计划和管理1
1劳动力计划表根据本工程的工程量和进度计划安排,计划进入现场劳动力详见表1
1-01劳动力计划表及图1
1-01劳动力管理曲线图
2劳动力管理进入现场所有劳动力接受现场经理部的统一管理,统一指挥,劳动力进场后,统一组织培
