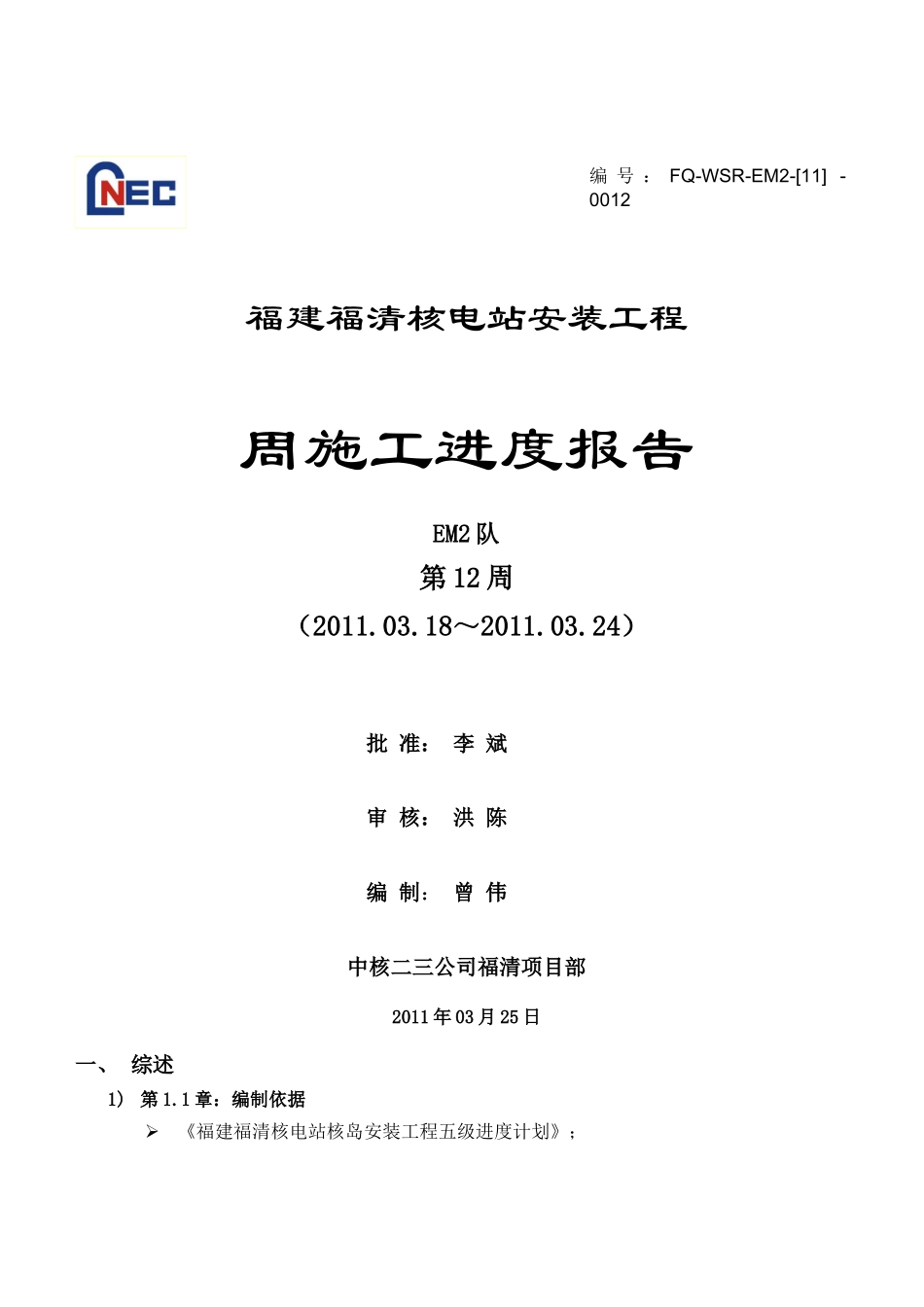

福建福清核电站安装工程周施工进度报告EM2队第12周(2011
18~2011
24)批准:李斌审核:洪陈编制:曾伟中核二三公司福清项目部2011年03月25日一、综述1)第1
1章:编制依据《福建福清核电站核岛安装工程五级进度计划》;编号:FQ-WSR-EM2-[11]-0012版本:A第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页《福建福清核电站核岛安装工程六级进度计划》;施工现场实际进展情况;2)第1
2章:工程概要本周EM2队现场主要施工活动:1RX厂房主管道甩击限制器(蒸汽发生器端)3台安装调整完成;1RX厂房堆外核测定位装置移动小车二次开箱验收完成、安装准备
本周自动焊主要施工进展:进行参数验证及优化试验,管道编号:YZCS873-5G-013、YZCS828-5G-014;焊材P超标处理方案:未关闭,NPIC要求的复测取样工作在进行中(第一批空运焊材);焊材复验的偏离:未关闭(第一批空运焊材与第二批海运焊材编号正在与工程公司、监理公司沟通);主管道自动焊用量块标定:标定完成;法兰:Φ828×66mm规格管道及Φ426×30mm规格管道用法兰正在下料加工中;坡口加工:切断并加工完成Φ828×66mm坡口一对(坡口机出现故障,正在维修中,剩余一台坡口机可进行加工,机加能力无法满足现场使用要求);API三维测量仪已由宁德项目部调至福清项目部现场;上海普莱克斯气体的供应商评价:进行中;焊接操作工培训:共6道焊口,编号:PX-5G-019、PX-5G-020、PX-2G-011、PX-6G-015、PX-6G-016、PX-6G-017;上海材料研究所服务供应商评价:进行中;《福清主回路管道窄间隙自动焊模拟试验方案》(A版)上报工程公司
3章:本周施工计划执行情况福建福清核电
