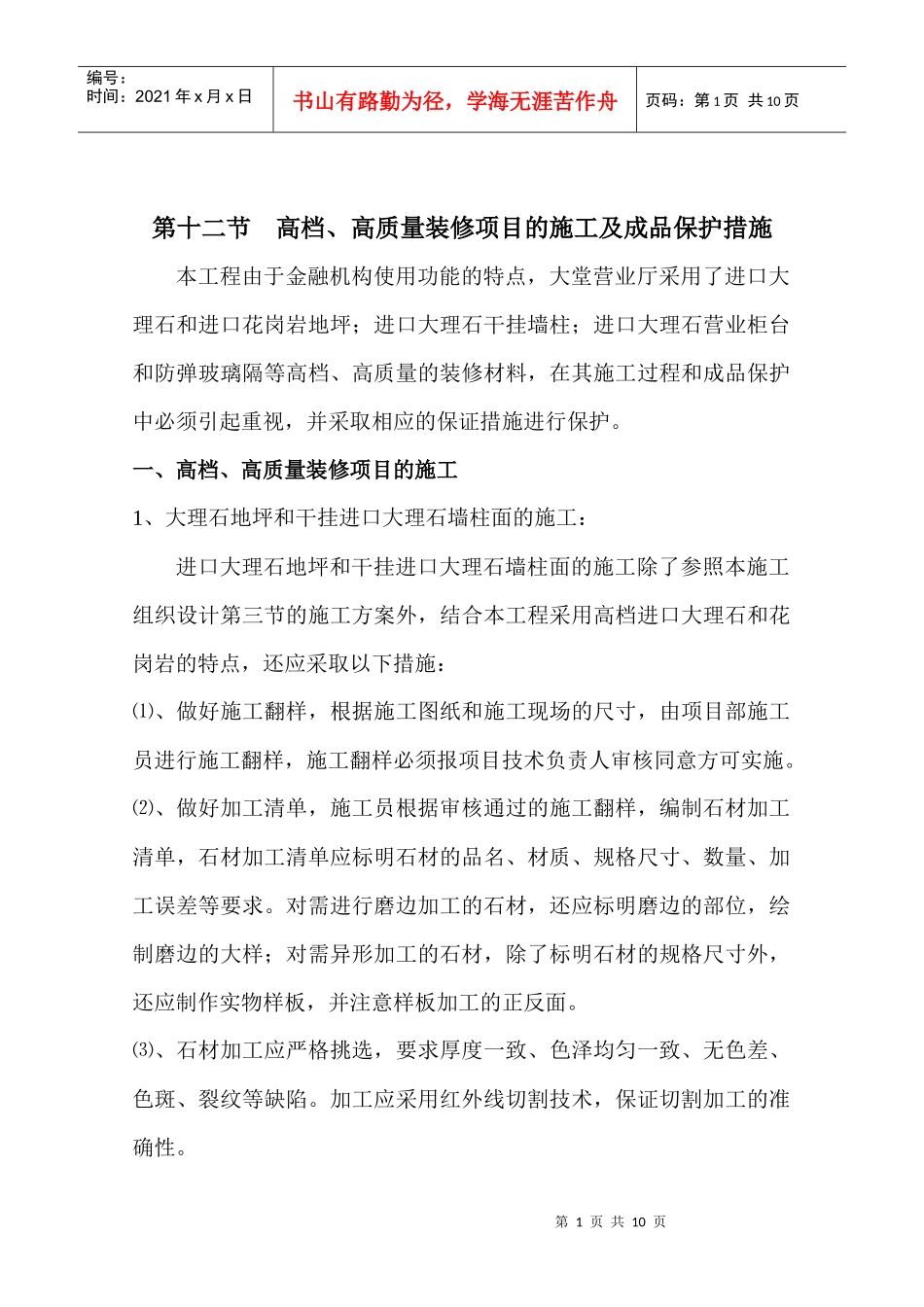

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页第十二节高档、高质量装修项目的施工及成品保护措施本工程由于金融机构使用功能的特点,大堂营业厅采用了进口大理石和进口花岗岩地坪;进口大理石干挂墙柱;进口大理石营业柜台和防弹玻璃隔等高档、高质量的装修材料,在其施工过程和成品保护中必须引起重视,并采取相应的保证措施进行保护
一、高档、高质量装修项目的施工1、大理石地坪和干挂进口大理石墙柱面的施工:进口大理石地坪和干挂进口大理石墙柱面的施工除了参照本施工组织设计第三节的施工方案外,结合本工程采用高档进口大理石和花岗岩的特点,还应采取以下措施:⑴、做好施工翻样,根据施工图纸和施工现场的尺寸,由项目部施工员进行施工翻样,施工翻样必须报项目技术负责人审核同意方可实施
⑵、做好加工清单,施工员根据审核通过的施工翻样,编制石材加工清单,石材加工清单应标明石材的品名、材质、规格尺寸、数量、加工误差等要求
对需进行磨边加工的石材,还应标明磨边的部位,绘制磨边的大样;对需异形加工的石材,除了标明石材的规格尺寸外,还应制作实物样板,并注意样板加工的正反面
⑶、石材加工应严格挑选,要求厚度一致、色泽均匀一致、无色差、色斑、裂纹等缺陷
加工应采用红外线切割技术,保证切割加工的准确性

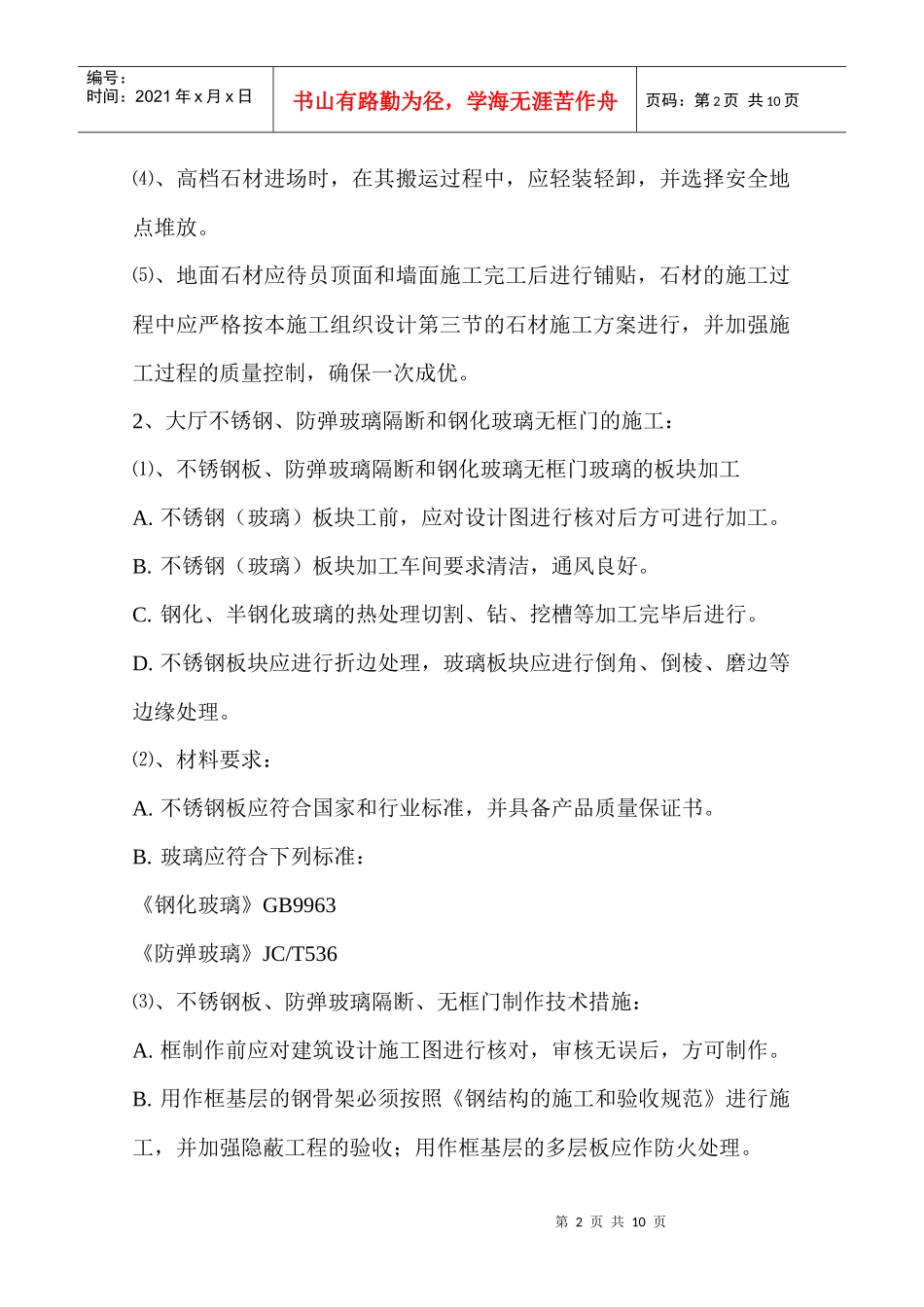

第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页⑷、高档石材进场时,在其搬运过程中,应轻装轻卸,并选择安全地点堆放
⑸、地面石材应待员顶面和墙面施工完工后进行铺贴,石材的施工过程中应严格按本施工组织设计第三节的石材施工方案进行,并加强施工过程的质量控制,确保一次成优
2、大厅不锈钢、防弹玻璃隔断和钢化玻璃无框门的施工:⑴、不锈钢板、防弹玻璃隔断和钢化玻璃无框门玻璃的板块加工A

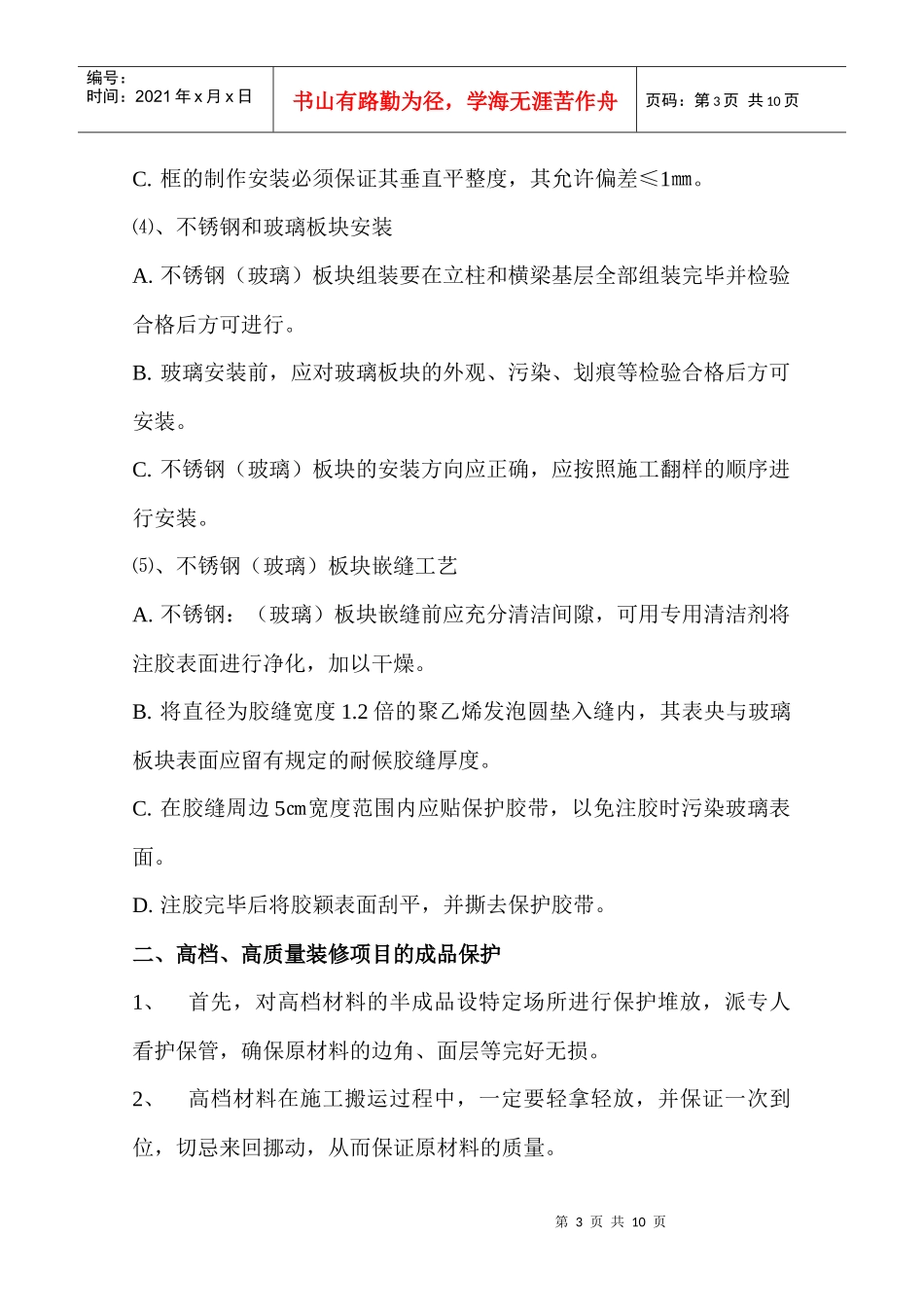

不锈钢(玻璃)板块工前,应对设计图进行核对后方
