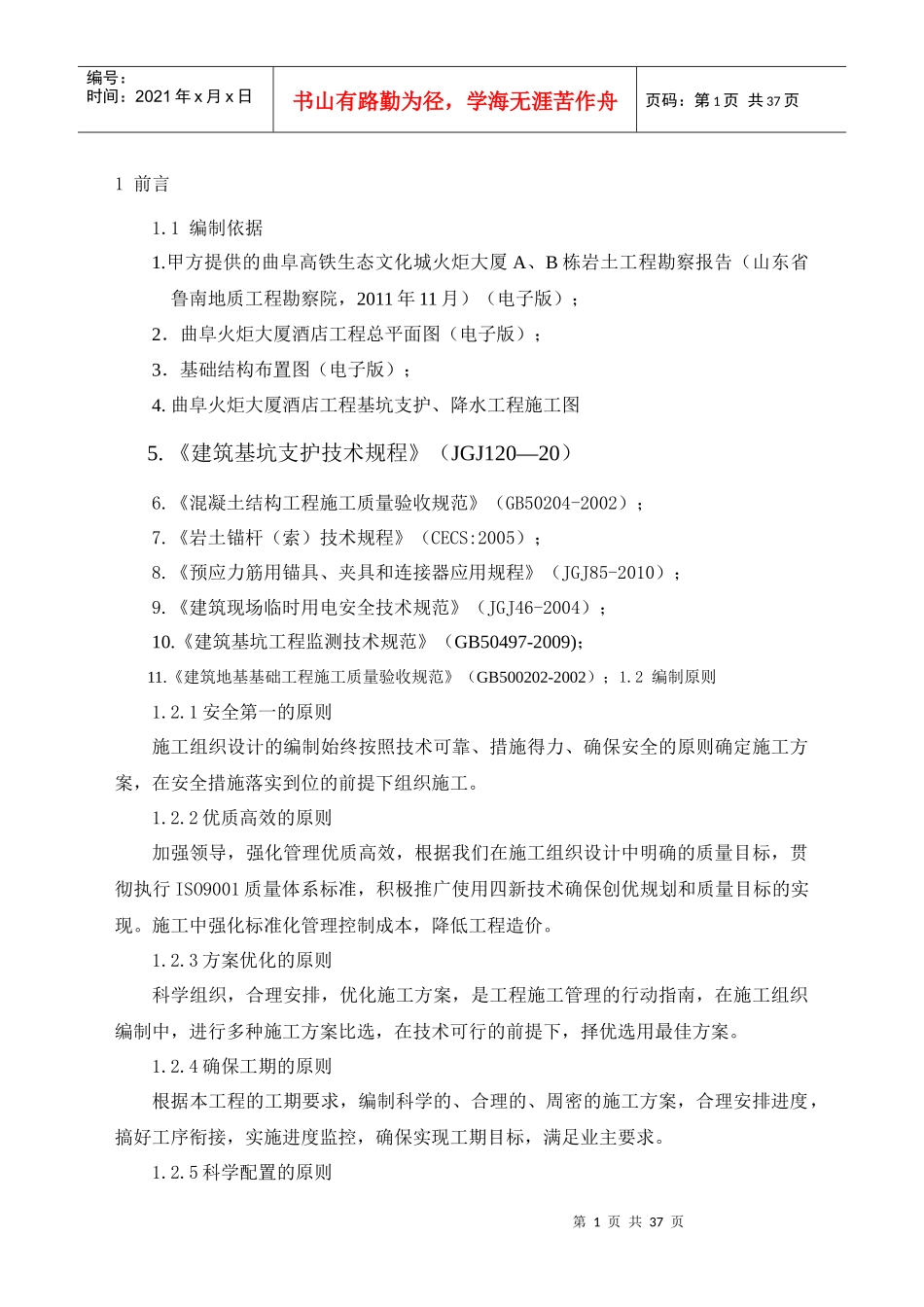

第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共37页1前言1
1编制依据1
甲方提供的曲阜高铁生态文化城火炬大厦A、B栋岩土工程勘察报告(山东省鲁南地质工程勘察院,2011年11月)(电子版);2.曲阜火炬大厦酒店工程总平面图(电子版);3.基础结构布置图(电子版);4
曲阜火炬大厦酒店工程基坑支护、降水工程施工图5
《建筑基坑支护技术规程》(JGJ120—20)6
《混凝土结构工程施工质量验收规范》(GB50204-2002);7
《岩土锚杆(索)技术规程》(CECS:2005);8
《预应力筋用锚具、夹具和连接器应用规程》(JGJ85-2010);9
《建筑现场临时用电安全技术规范》(JGJ46-2004);10
《建筑基坑工程监测技术规范》(GB50497-2009);11
《建筑地基基础工程施工质量验收规范》(GB500202-2002);1
2编制原则1
1安全第一的原则施工组织设计的编制始终按照技术可靠、措施得力、确保安全的原则确定施工方案,在安全措施落实到位的前提下组织施工
2优质高效的原则加强领导,强化管理优质高效,根据我们在施工组织设计中明确的质量目标,贯彻执行ISO9001质量体系标准,积极推广使用四新技术确保创优规划和质量目标的实现
施工中强化标准化管理控制成本,降低工程造价
3方案优化的原则科学组织,合理安排,优化施工方案,是工程施工管理的行动指南,在施工组织编制中,进行多种施工方案比选,在技术可行的前提下,择优选用最佳方案
4确保工期的原则根据本工程的工期要求,编制科学的、合理的、周密的施工方案,合理安排进度,搞好工序衔接,实施进度监控,确保实现工期目标,满足业主要求
