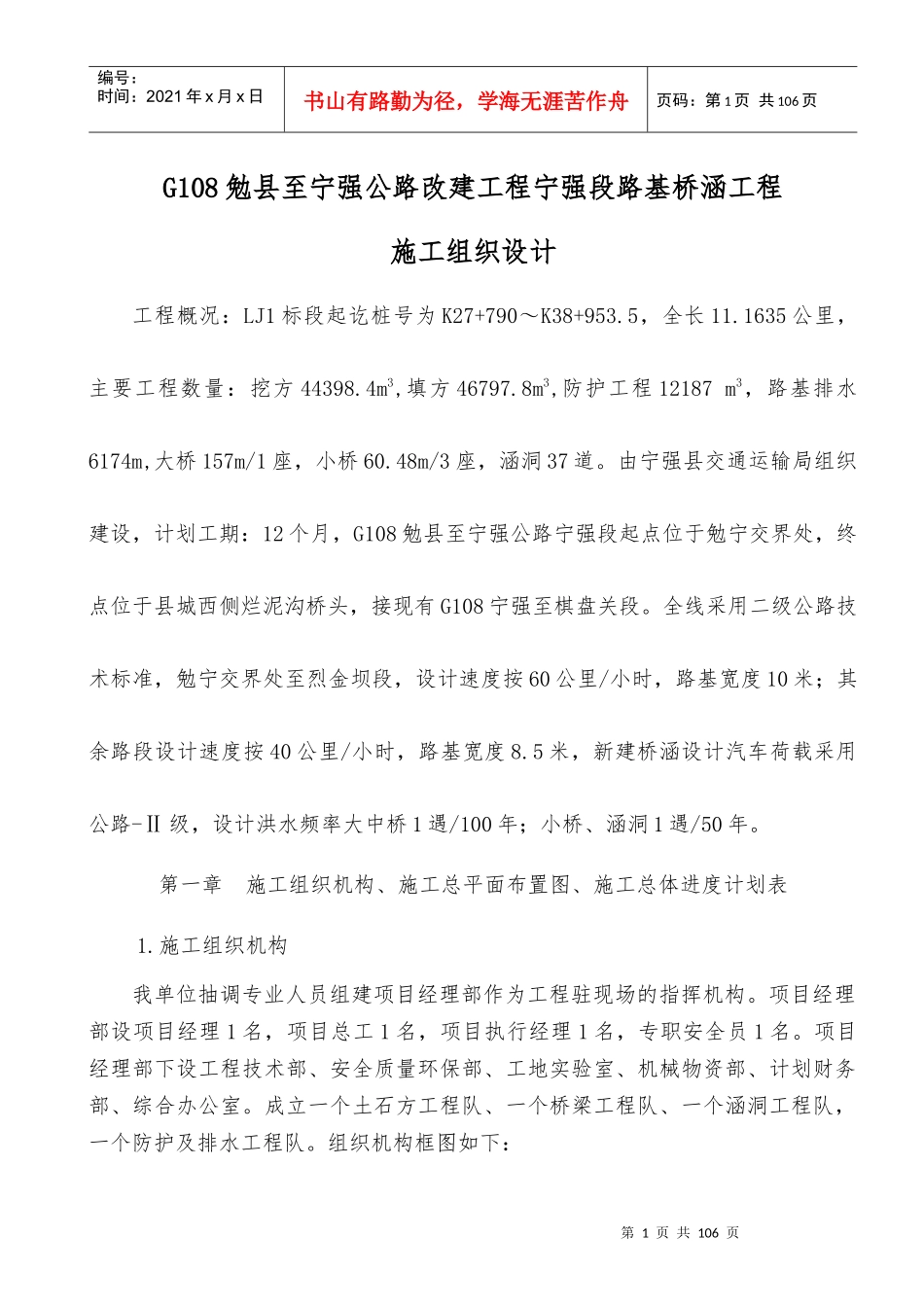

第1页共106页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共106页G108勉县至宁强公路改建工程宁强段路基桥涵工程施工组织设计工程概况:LJ1标段起讫桩号为K27+790~K38+953.5,全长11.1635公里,主要工程数量:挖方44398.4m3,填方46797.8m3,防护工程12187m3,路基排水6174m,大桥157m/1座,小桥60.48m/3座,涵洞37道。由宁强县交通运输局组织建设,计划工期:12个月,G108勉县至宁强公路宁强段起点位于勉宁交界处,终点位于县城西侧烂泥沟桥头,接现有G108宁强至棋盘关段。全线采用二级公路技术标准,勉宁交界处至烈金坝段,设计速度按60公里/小时,路基宽度10米;其余路段设计速度按40公里/小时,路基宽度8.5米,新建桥涵设计汽车荷载采用公路-Ⅱ级,设计洪水频率大中桥1遇/100年;小桥、涵洞1遇/50年。第一章施工组织机构、施工总平面布置图、施工总体进度计划表1.施工组织机构我单位抽调专业人员组建项目经理部作为工程驻现场的指挥机构。项目经理部设项目经理1名,项目总工1名,项目执行经理1名,专职安全员1名。项目经理部下设工程技术部、安全质量环保部、工地实验室、机械物资部、计划财务部、综合办公室。成立一个土石方工程队、一个桥梁工程队、一个涵洞工程队,一个防护及排水工程队。组织机构框图如下:第2页共106页第1页共106页项目经理工程技术部项目总工项目副经理安全质量环保部工地实验室机械物资部计划财务部路基土石方工程队防护及排水工程队桥梁工程队涵洞工程队编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共106页2、项目经理部主要管理人员综合办公室第3页共106页第2页共106页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共106页G108宁强段工程建设项目现场管理人员表施工单位:陕西省汉中公路工程机械化公司合同段:LJ1标工程名称路基工程桩号K27+790-k38+953.5序号姓名性别年龄职称学历专业担任职务备注1郑明智男50高工大专路桥项目经理2唐斌男50高工本科路桥项目总工3刘文生男54高工本科路桥试验工程师4冉汉杰男52高工本科路桥专职安全员5李进男42工程师本科路桥路基工程师6叶树军男42工程师本科路桥路基工程师7李春平男39工程师本科路桥桥梁工程师8孙远平男52工程师本科路桥桥梁工程师9潘峰男32工程师本科路桥测量工程师10徐红男42工程师本科路桥合同计量工程师11张志生男33工程师大专桥梁工程生产经理12胡卫兵男42工程师大专桥梁工程外协经理13张忠红男30工程师大专道路与桥梁工程部部长14麻伟男30助工大专道路与桥梁桥梁技术员15张璐男25助工大专水利水电建筑工程测量员16蒙小刚男38工程师大专道路与桥梁实验员17赵建华男41政工师大专工程项目管理安全员第4页共106页第3页共106页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共106页18张昆男31助工大专工程项目管理办公室/资料员19李宝山男49助工大专路桥施工员3.施工总体规划(1)施工场地及临时设施①生产、生活临时工程根据业主要求的工期和沿线筑路材料分布情况,结合考虑全线各段工程的施工难易程度、道路状况、电力线路设施等综合因素,在K37+900位置设一个水泥混凝土拌合站,满足标段内混凝土的需求;大桥在桥两头进行预制预应力箱梁。在拌合站及料场附近尽量租用民房作为生产生活用房,其他生活设施随同人员一并进场投入使用。②临时用电及能源供应可同供应部门联系采用附近高压电源供电,拌合站和预制场用电均采用200KV变压器供电;生活用电采用沿线低压电力线路供电。③临时用水本工程施工中各拌合站、拌合楼等处生产用水均可从河中用水泵抽水供给。生活用水可由沿线居民生活供水系统供给。(2)施工准备第5页共106页第4页共106页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共106页①技术准备a、编制分项工程详细的施工方案以及关键工序、特殊工序作业指导书,提交监理工程师和业主审核批准。b、根据工程所需施工验收规范、规程、质量评定标准以及各种记录表格,制定本工程岗位责任制并进行质量策划,明确质量控制要点和责任人,以使全过程的每道工序均处于良好的受控...
