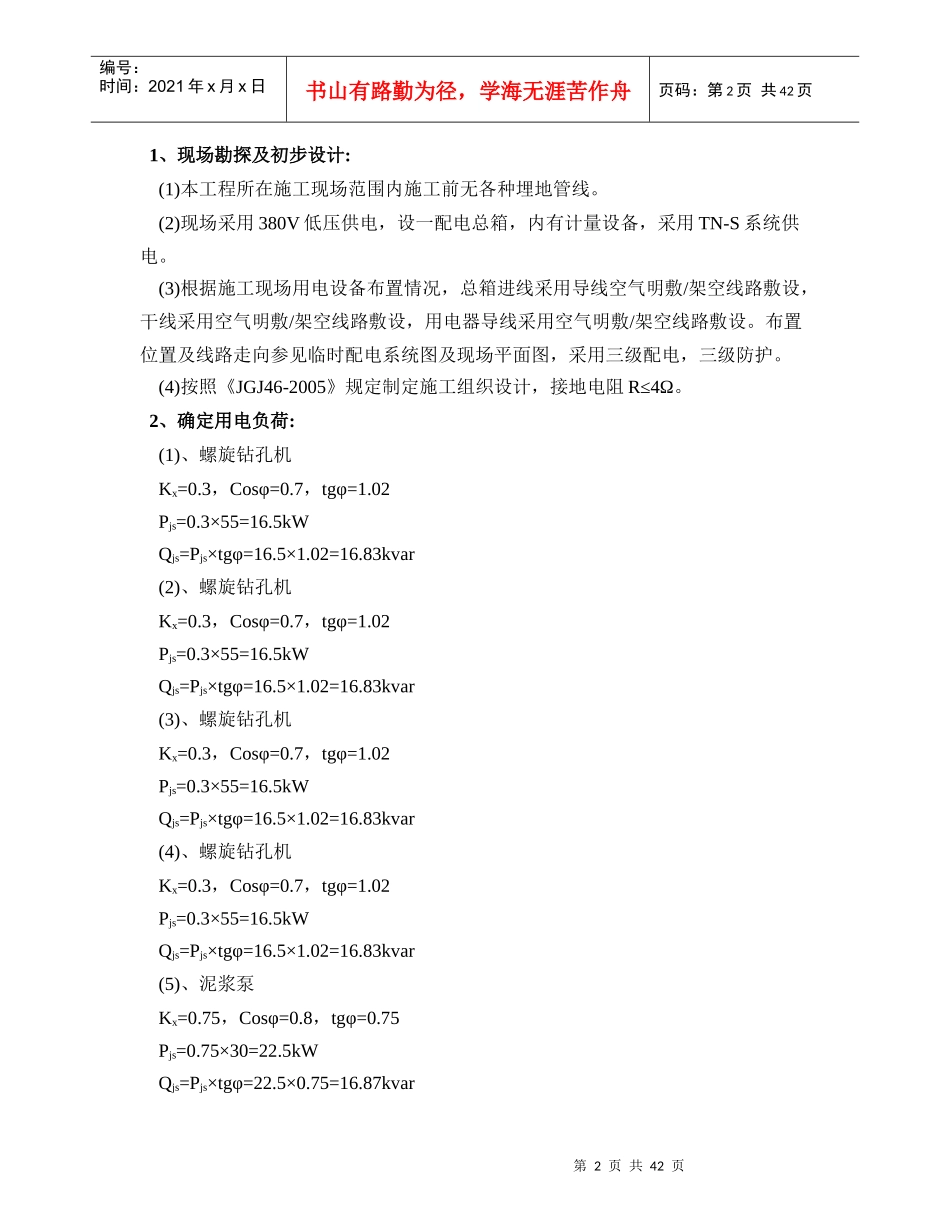

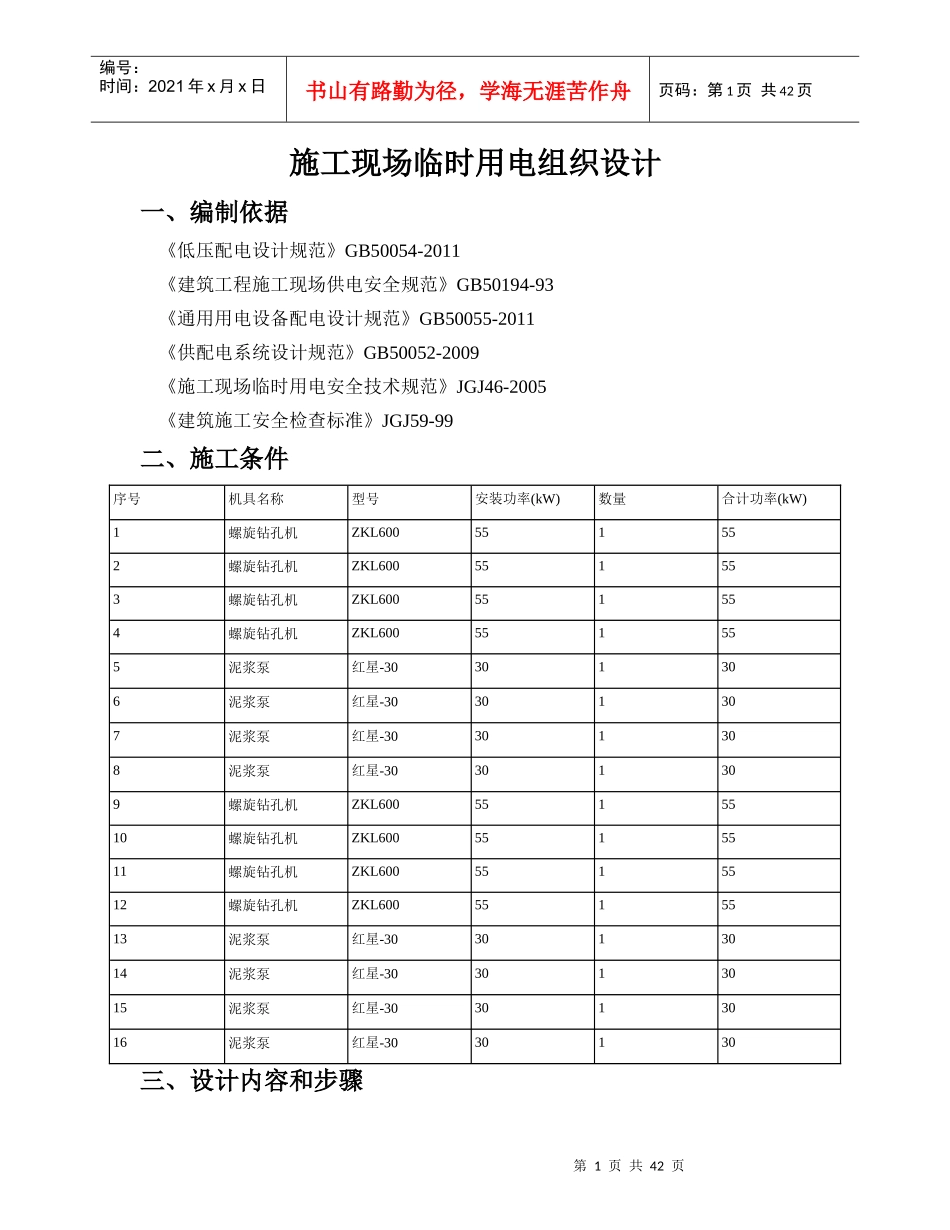

第1页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共42页施工现场临时用电组织设计一、编制依据《低压配电设计规范》GB50054-2011《建筑工程施工现场供电安全规范》GB50194-93《通用用电设备配电设计规范》GB50055-2011《供配电系统设计规范》GB50052-2009《施工现场临时用电安全技术规范》JGJ46-2005《建筑施工安全检查标准》JGJ59-99二、施工条件序号机具名称型号安装功率(kW)数量合计功率(kW)1螺旋钻孔机ZKL600551552螺旋钻孔机ZKL600551553螺旋钻孔机ZKL600551554螺旋钻孔机ZKL600551555泥浆泵红星-30301306泥浆泵红星-30301307泥浆泵红星-30301308泥浆泵红星-30301309螺旋钻孔机ZKL6005515510螺旋钻孔机ZKL6005515511螺旋钻孔机ZKL6005515512螺旋钻孔机ZKL6005515513泥浆泵红星-303013014泥浆泵红星-303013015泥浆泵红星-303013016泥浆泵红星-3030130三、设计内容和步骤第2页共42页第1页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共42页1、现场勘探及初步设计:(1)本工程所在施工现场范围内施工前无各种埋地管线
(2)现场采用380V低压供电,设一配电总箱,内有计量设备,采用TN-S系统供电
(3)根据施工现场用电设备布置情况,总箱进线采用导线空气明敷/架空线路敷设,干线采用空气明敷/架空线路敷设,用电器导线采用空气明敷/架空线路敷设
布置位置及线路走向参见临时配电系统图及现场平面图,采用三级配电,三级防护
(4)按照《JGJ46-2005》规定制定施工组织设计,接地电阻R≤4Ω

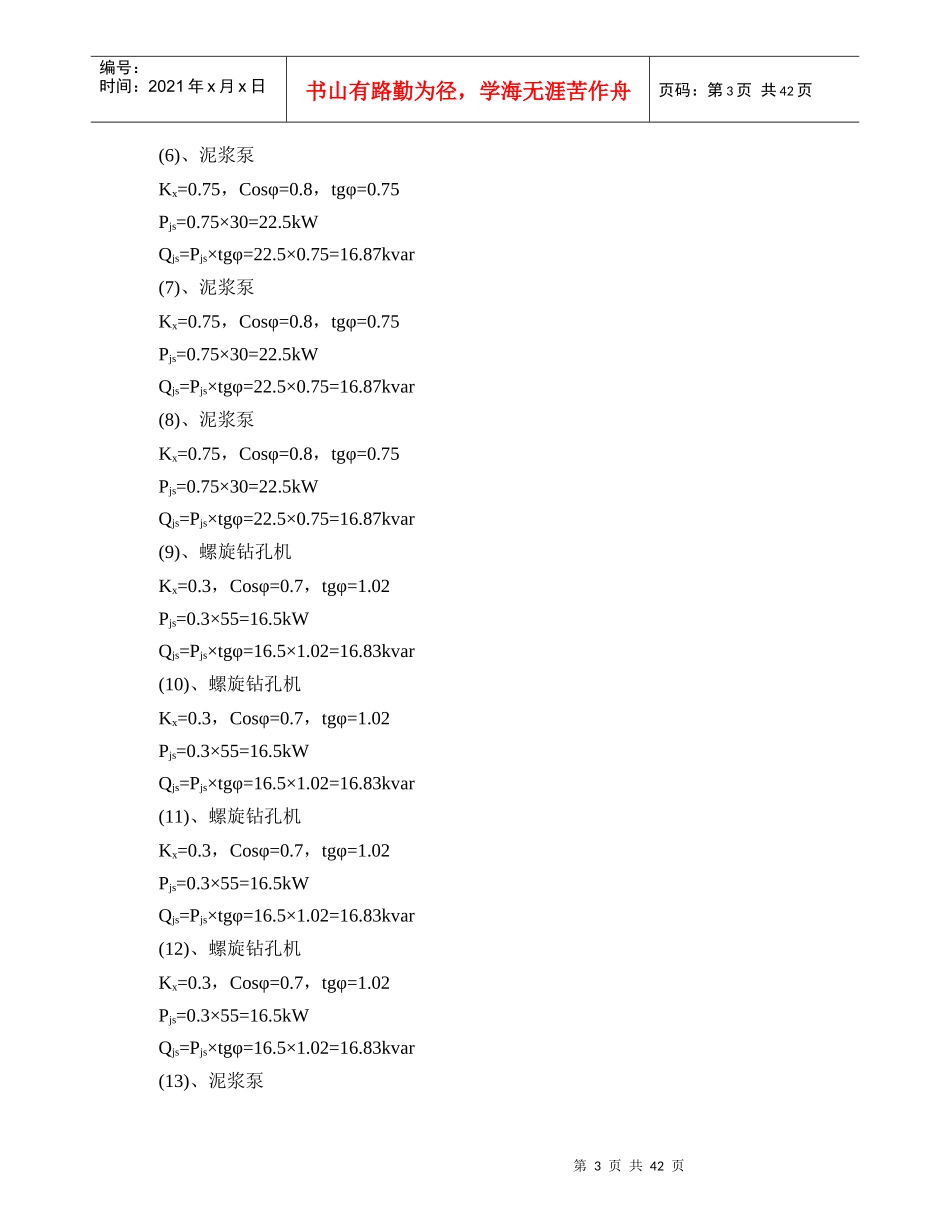

2、确定用电负荷:(1)、螺旋钻
