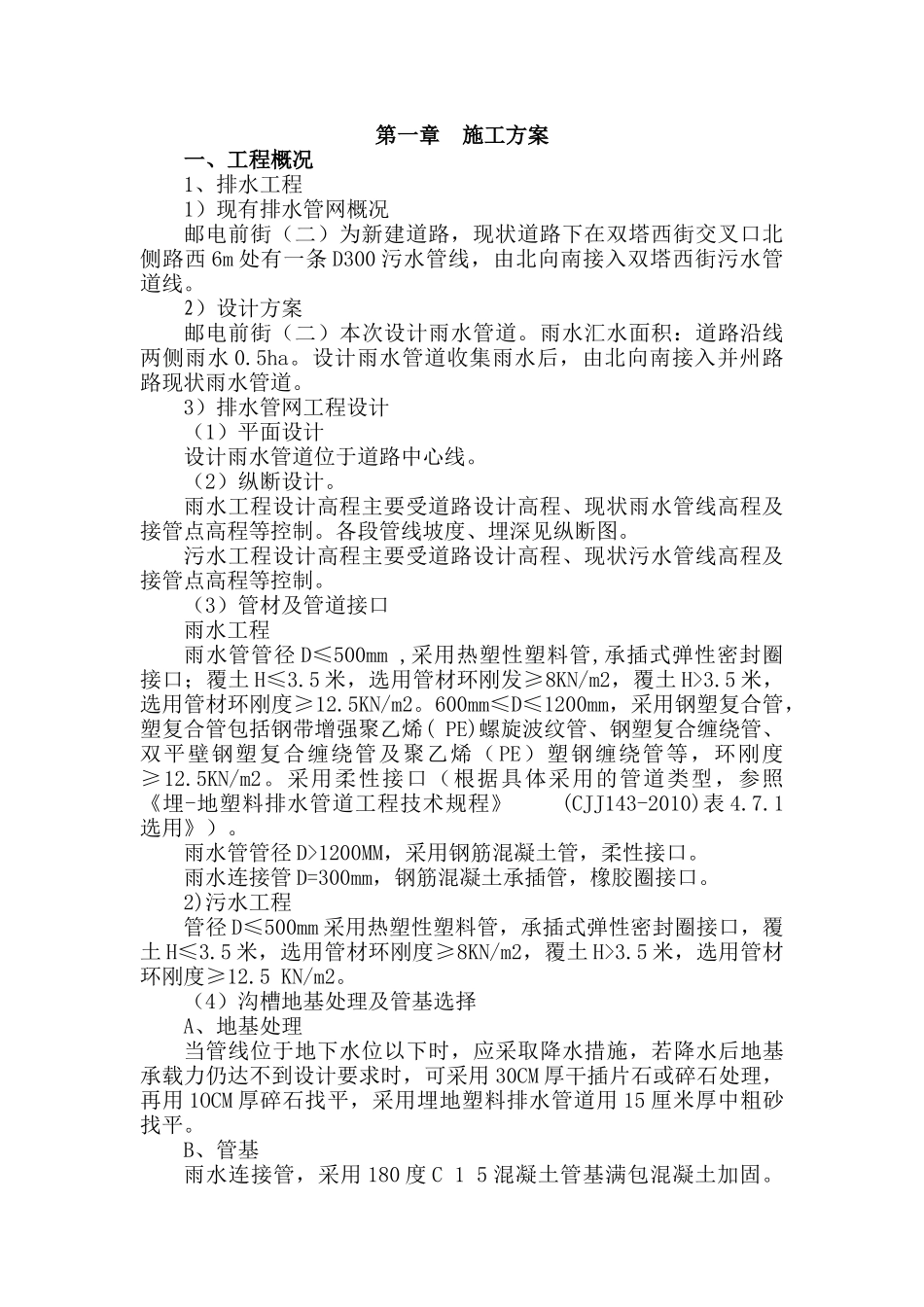

邮电前街(二)施工组织设计太原市市政工程总公司目录第一章施工方案一、工程概况二、工期、质量、安全、文明施工承诺三、项目组织机构四、施工总体安排五、分部分项工程主要施工方法六、雨季施工措施七、地下管线及其他地下设施的保护加固措施第二章施工总平面图一、施工总体布置原则二、生活、办公区布置三、施工及生活用水四、施工用电五、料场、仓库、车间平面布置六、文明施工围蔽、绿化、场地硬化七、施工平面图第三章劳动力计划安排一、劳动力计划二、劳动力保证措施第四章材料供应安排三、材料投入计划四、材料投入保证措施第五章关键部位施工方法一、重点、难点分析和解决方案二、组织协调、文明环保工作重点、难点分析及解决方案第六章质量安全保证措施一、质量保证措施二、质量管理制度三、安全保证措施四、安全保证体系第七章机械设备配置第八章工期计划及保证措施一、施工进度计划二、工期保证措施第九章施工现场采用环保、消防、降噪声、文明等施工技术措施第十章在施工中采用新技术、新材料、新工艺设备第十一章提高工程质量、保证工期、降低造价的合理化建议第一章施工方案一、工程概况1、排水工程1)现有排水管网概况邮电前街(二)为新建道路,现状道路下在双塔西街交叉口北侧路西6m处有一条D300污水管线,由北向南接入双塔西街污水管道线
2)设计方案邮电前街(二)本次设计雨水管道
雨水汇水面积:道路沿线两侧雨水0
设计雨水管道收集雨水后,由北向南接入并州路路现状雨水管道
3)排水管网工程设计(1)平面设计设计雨水管道位于道路中心线
(2)纵断设计
雨水工程设计高程主要受道路设计高程、现状雨水管线高程及接管点高程等控制
各段管线坡度、埋深见纵断图
污水工程设计高程主要受道路设计高程、现状污水管线高程及接管点高程等控制
(3)管材及管道接口雨水工程雨水管管径D≤500mm,采用热塑性塑料管,承插式弹性密封圈接口;覆土H≤3
5米,选用管材
