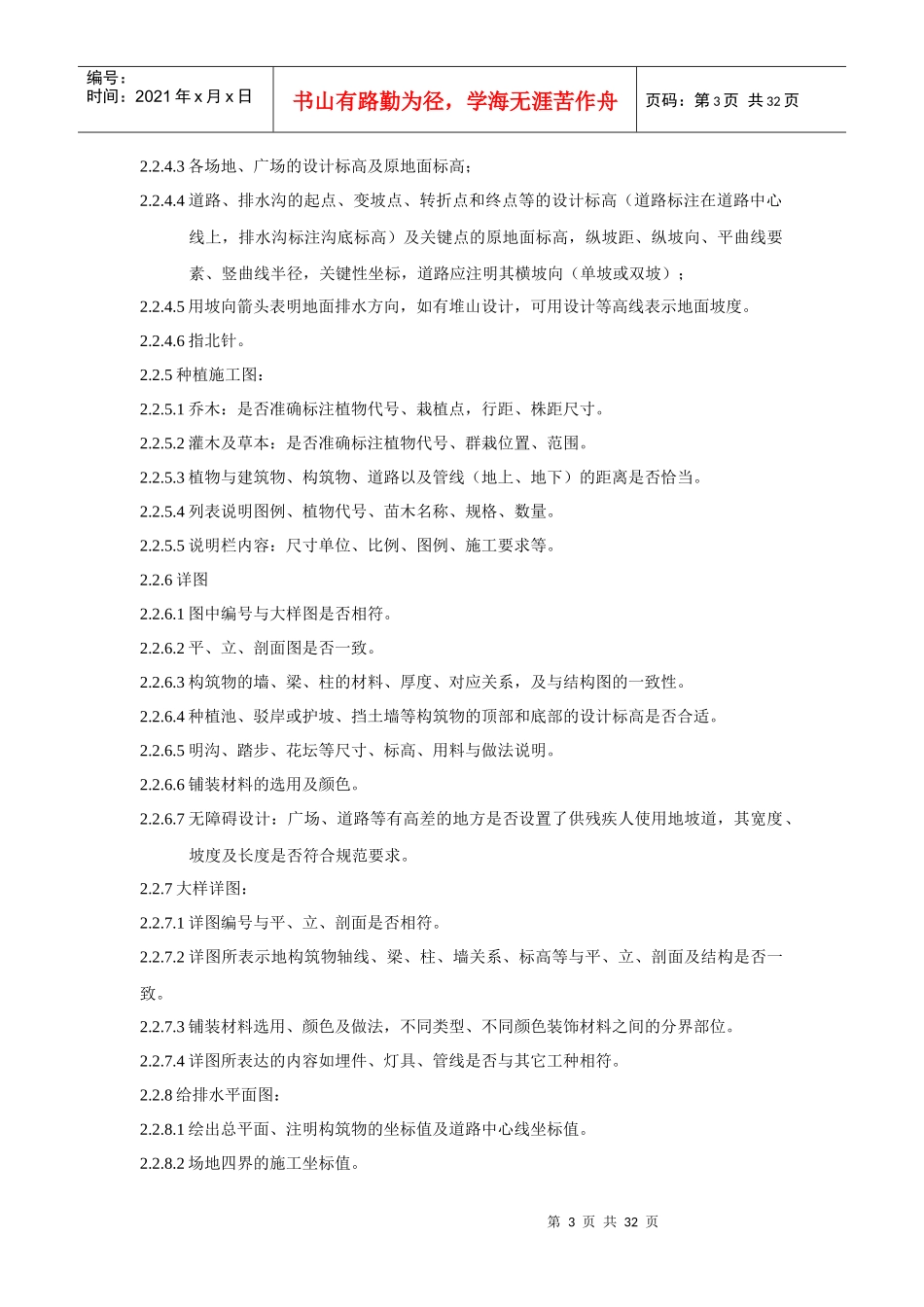

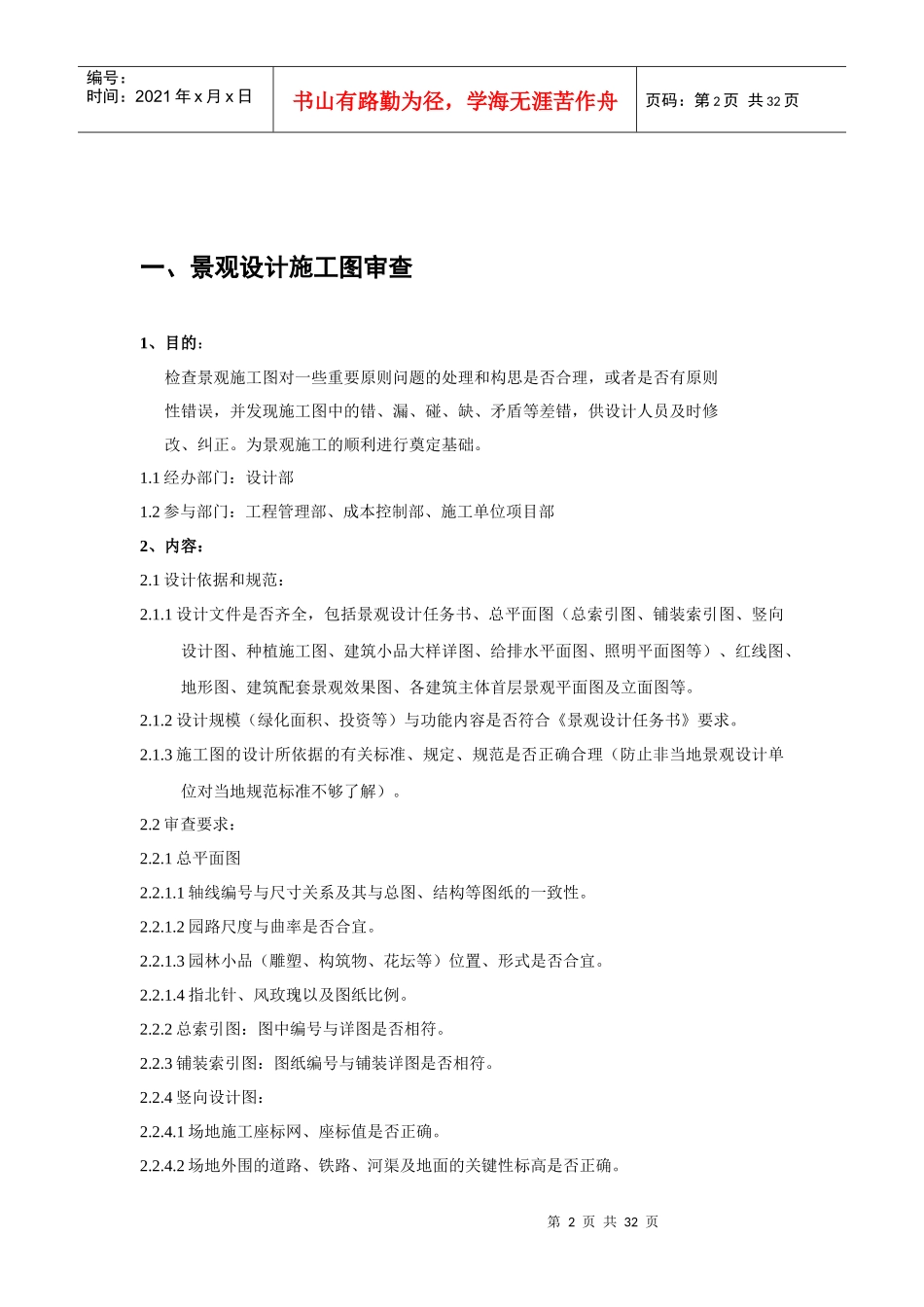

第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共32页绿化景观工程工作指导书一、景观设计施工图审查.....................................................................2二、景观工程工料机进场.....................................................................4三、景观分项工程施工组织及工作程序.............................................5四、景观工程验收标准.......................................................................19五、景观工程质量标准和技术要求...................................................26第2页共32页第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共32页一、景观设计施工图审查1、目的:检查景观施工图对一些重要原则问题的处理和构思是否合理,或者是否有原则性错误,并发现施工图中的错、漏、碰、缺、矛盾等差错,供设计人员及时修改、纠正。为景观施工的顺利进行奠定基础。1.1经办部门:设计部1.2参与部门:工程管理部、成本控制部、施工单位项目部2、内容:2.1设计依据和规范:2.1.1设计文件是否齐全,包括景观设计任务书、总平面图(总索引图、铺装索引图、竖向设计图、种植施工图、建筑小品大样详图、给排水平面图、照明平面图等)、红线图、地形图、建筑配套景观效果图、各建筑主体首层景观平面图及立面图等。2.1.2设计规模(绿化面积、投资等)与功能内容是否符合《景观设计任务书》要求。2.1.3施工图的设计所依据的有关标准、规定、规范是否正确合理(防止非当地景观设计单位对当地规范标准不够了解)。2.2审查要求:2.2.1总平面图2.2.1.1轴线编号与尺寸关系及其与总图、结构等图纸的一致性。2.2.1.2园路尺度与曲率是否合宜。2.2.1.3园林小品(雕塑、构筑物、花坛等)位置、形式是否合宜。2.2.1.4指北针、风玫瑰以及图纸比例。2.2.2总索引图:图中编号与详图是否相符。2.2.3铺装索引图:图纸编号与铺装详图是否相符。2.2.4竖向设计图:2.2.4.1场地施工座标网、座标值是否正确。2.2.4.2场地外围的道路、铁路、河渠及地面的关键性标高是否正确。第3页共32页第2页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共32页2.2.4.3各场地、广场的设计标高及原地面标高;2.2.4.4道路、排水沟的起点、变坡点、转折点和终点等的设计标高(道路标注在道路中心线上,排水沟标注沟底标高)及关键点的原地面标高,纵坡距、纵坡向、平曲线要素、竖曲线半径,关键性坐标,道路应注明其横坡向(单坡或双坡);2.2.4.5用坡向箭头表明地面排水方向,如有堆山设计,可用设计等高线表示地面坡度。2.2.4.6指北针。2.2.5种植施工图:2.2.5.1乔木:是否准确标注植物代号、栽植点,行距、株距尺寸。2.2.5.2灌木及草本:是否准确标注植物代号、群栽位置、范围。2.2.5.3植物与建筑物、构筑物、道路以及管线(地上、地下)的距离是否恰当。2.2.5.4列表说明图例、植物代号、苗木名称、规格、数量。2.2.5.5说明栏内容:尺寸单位、比例、图例、施工要求等。2.2.6详图2.2.6.1图中编号与大样图是否相符。2.2.6.2平、立、剖面图是否一致。2.2.6.3构筑物的墙、梁、柱的材料、厚度、对应关系,及与结构图的一致性。2.2.6.4种植池、驳岸或护坡、挡土墙等构筑物的顶部和底部的设计标高是否合适。2.2.6.5明沟、踏步、花坛等尺寸、标高、用料与做法说明。2.2.6.6铺装材料的选用及颜色。2.2.6.7无障碍设计:广场、道路等有高差的地方是否设置了供残疾人使用地坡道,其宽度、坡度及长度是否符合规范要求。2.2.7大样详图:2.2.7.1详图编号与平、立、剖面是否相符。2.2.7.2详图所表示地构筑物轴线、梁、柱、墙关系、标高等与平、立、剖面及结构是否一致。2.2.7.3铺装材料选用、颜色及做法,不同类型、不同颜色装饰材料之间的分界部位。2.2.7.4详图所表达的内容如埋件、灯具、管线是否与其它工种相符。2.2.8给排水平面图:2.2.8.1绘出总平面、注明构筑物的坐标值及道路中心线坐标值。2.2.8.2场地四界的施工坐标值。第4页共32页第3页共32页编号:时间:2021年x月...
