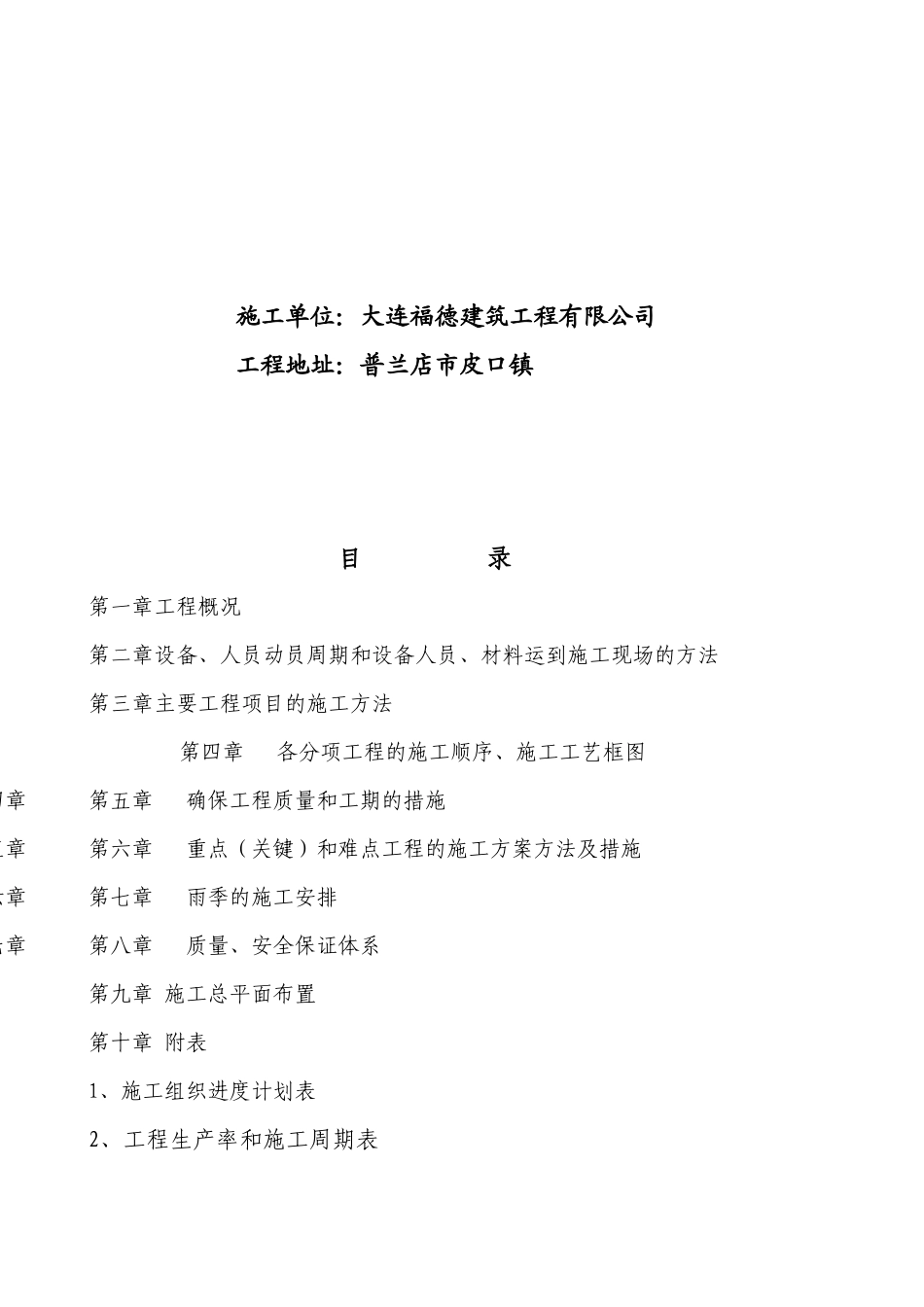

火赵线四级公路施工组织设计施工单位:大连福德建筑工程有限公司工程地址:普兰店市皮口镇目录第一章工程概况第二章设备、人员动员周期和设备人员、材料运到施工现场的方法第三章主要工程项目的施工方法第四章各分项工程的施工顺序、施工工艺框图第四章第五章确保工程质量和工期的措施第五章第六章重点(关键)和难点工程的施工方案方法及措施第六章第七章雨季的施工安排第七章第八章质量、安全保证体系第九章施工总平面布置第十章附表1、施工组织进度计划表2、工程生产率和施工周期表第一章工程概况一、工程项目概况火赵线位于普兰店市皮口镇境内,桩号庙修线位于普兰店市皮口镇境内,桩号为K0+000-K1+750,全长1

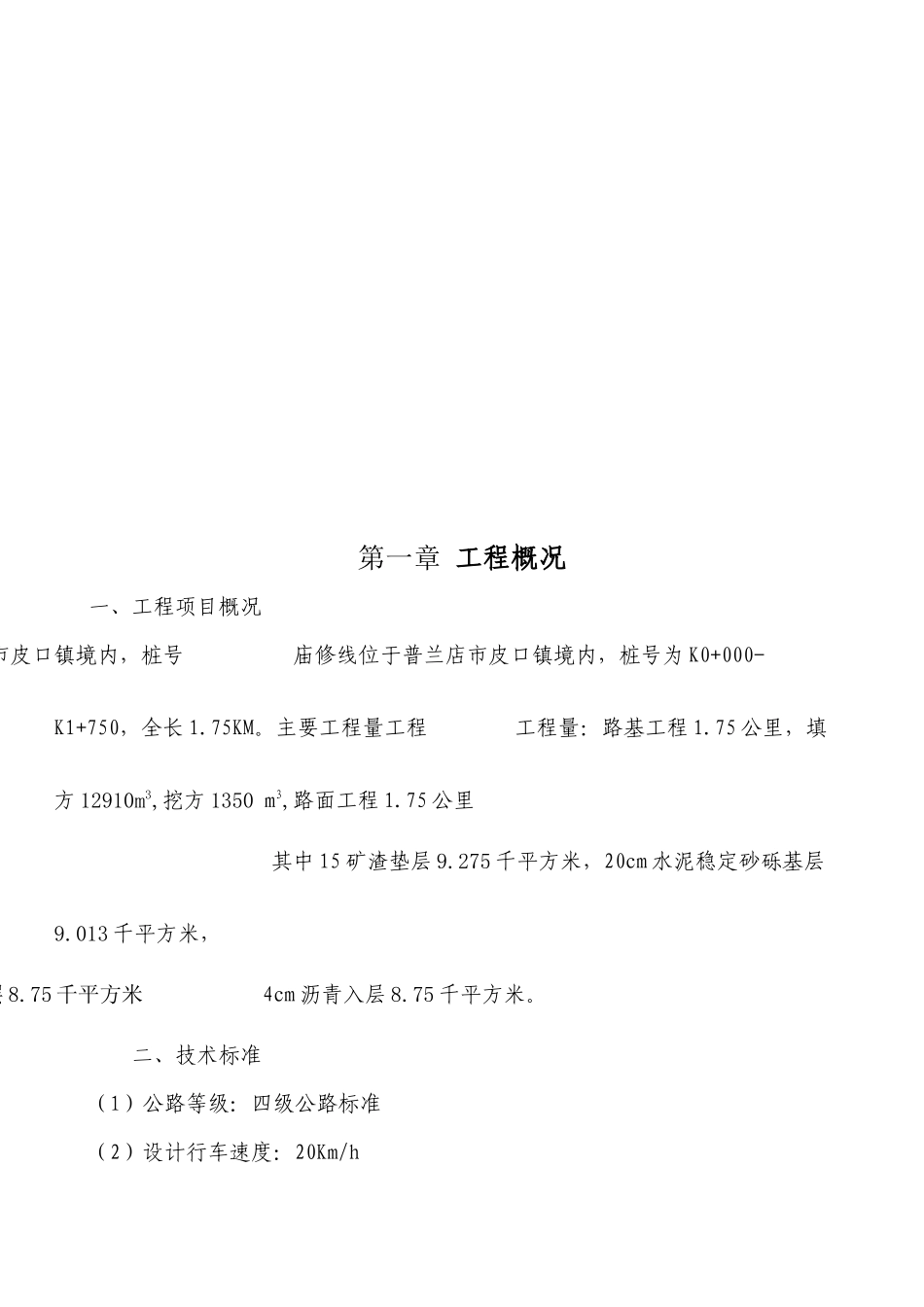

主要工程量工程工程量:路基工程1
75公里,填方12910m3,挖方1350m3,路面工程1
75公里,其中15矿渣垫层9
275千平方米,20cm水泥稳定砂砾基层9
013千平方米,沥青贯入式面层8
75千平方米4cm沥青入层8
75千平方米
二、技术标准(1)公路等级:四级公路标准(2)设计行车速度:20Km/h(3)设计荷载:汽车—20,挂车—100(4)路面标准轴载:BZZ—100(5)设计洪水频率:小桥及涵洞为1/25三、路面结构4CM沥青贯入式路面20CM水泥稳定级配砂砾基层(5%)15CM水结砂砾垫层第二章设备、人员动员周期和设备人员、材料运到施工现场的方法如果我公司能够中标,我们接到中标通知书后,立即着手人员的调配分工,组建工程项目部
项目部实行项目经理负责制,另设施工技术科、测量班安全质量科、计划统计科、财务科、物资设备科、质量检查科等部门
组织技术和管理人员熟悉工程内容,考察现场环境
材料人员联系料场,制定材料进场计划,材料准备工作的要点是:品质合格、数量充足、价格低廉、运输方便不误使用
在保证材料品质的前提下,本着就地取材的原则,广泛调查料源、价格、运输道路、运输方
