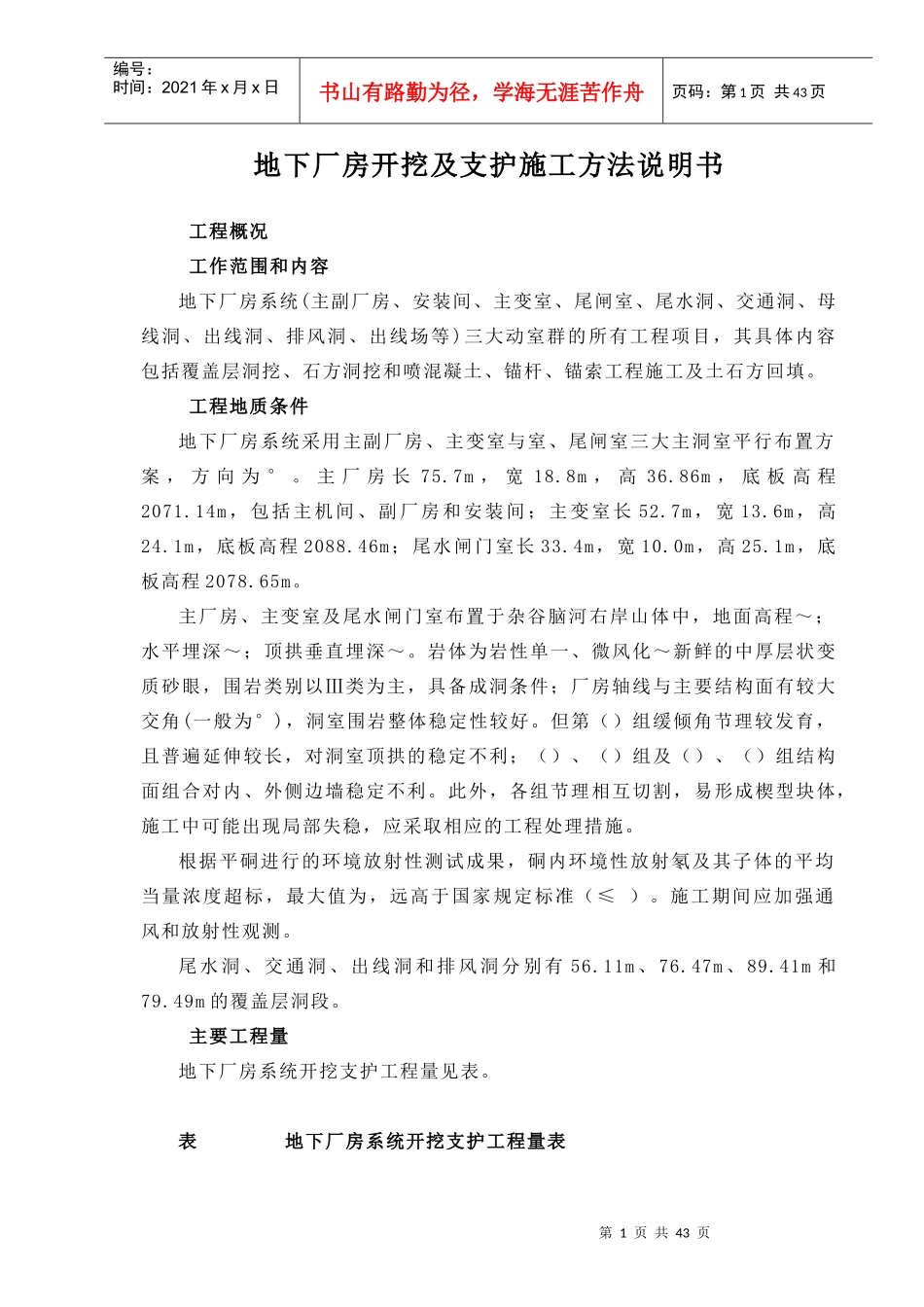

第1页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共43页地下厂房开挖及支护施工方法说明书工程概况工作范围和内容地下厂房系统(主副厂房、安装间、主变室、尾闸室、尾水洞、交通洞、母线洞、出线洞、排风洞、出线场等)三大动室群的所有工程项目,其具体内容包括覆盖层洞挖、石方洞挖和喷混凝土、锚杆、锚索工程施工及土石方回填
工程地质条件地下厂房系统采用主副厂房、主变室与室、尾闸室三大主洞室平行布置方案,方向为°
主厂房长75
7m,宽18
8m,高36
86m,底板高程2071
14m,包括主机间、副厂房和安装间;主变室长52
7m,宽13
6m,高24
1m,底板高程2088
46m;尾水闸门室长33
4m,宽10
0m,高25
1m,底板高程2078
主厂房、主变室及尾水闸门室布置于杂谷脑河右岸山体中,地面高程~;水平埋深~;顶拱垂直埋深~
岩体为岩性单一、微风化~新鲜的中厚层状变质砂眼,围岩类别以Ⅲ类为主,具备成洞条件;厂房轴线与主要结构面有较大交角(一般为°),洞室围岩整体稳定性较好
但第()组缓倾角节理较发育,且普遍延伸较长,对洞室顶拱的稳定不利;()、()组及()、()组结构面组合对内、外侧边墙稳定不利
此外,各组节理相互切割,易形成楔型块体,施工中可能出现局部失稳,应采取相应的工程处理措施
根据平硐进行的环境放射性测试成果,硐内环境性放射氡及其子体的平均当量浓度超标,最大值为,远高于国家规定标准(≤)
施工期间应加强通风和放射性观测
尾水洞、交通洞、出线洞和排风洞分别有56
11m、76
47m、89
41m和79
49m的覆盖层洞段
主要工程量地下厂房系统开挖支护工程量见表
表地下厂房系统开挖支护工程量表第2页共43页第1页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共43页部位序号工程项目
